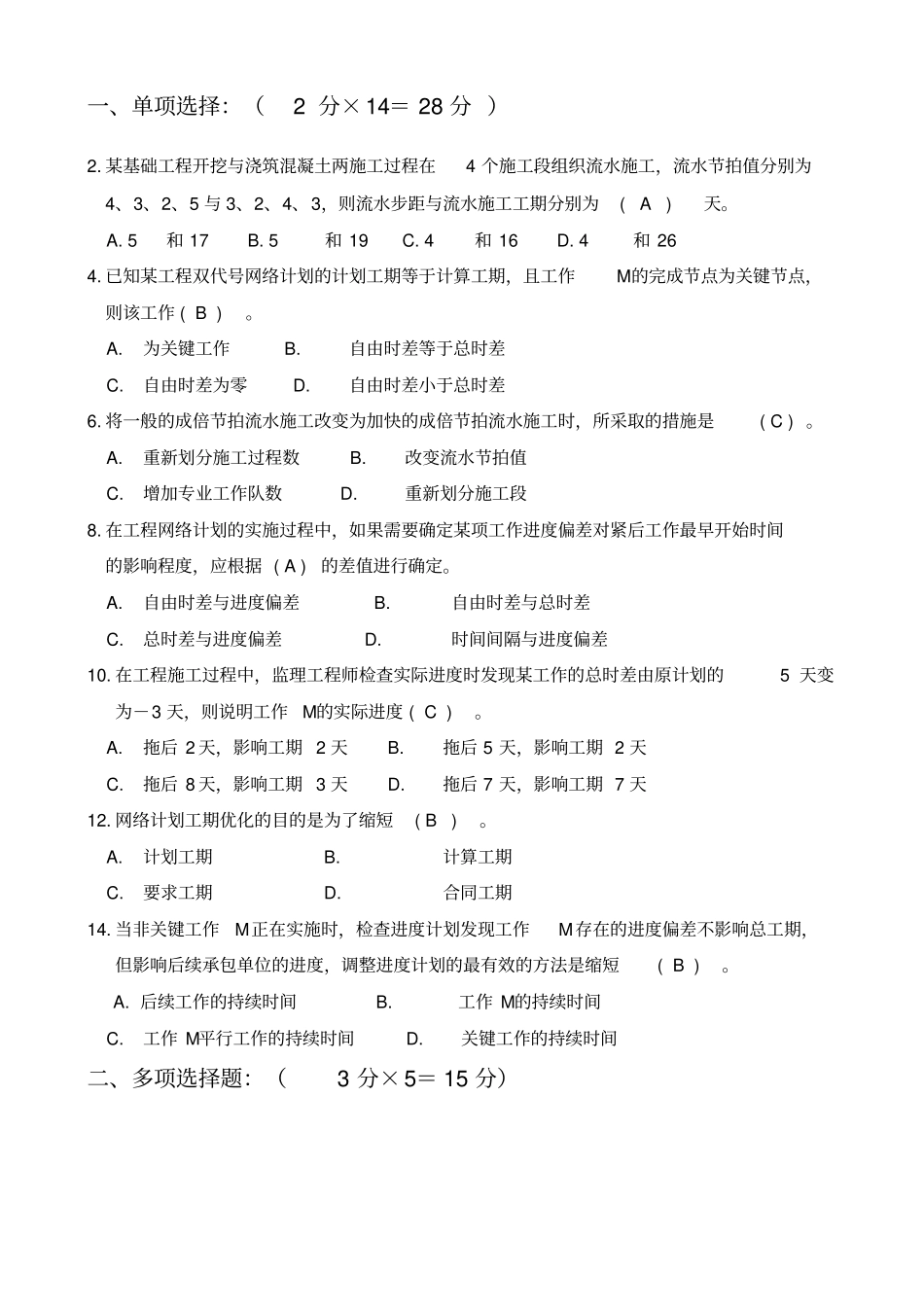

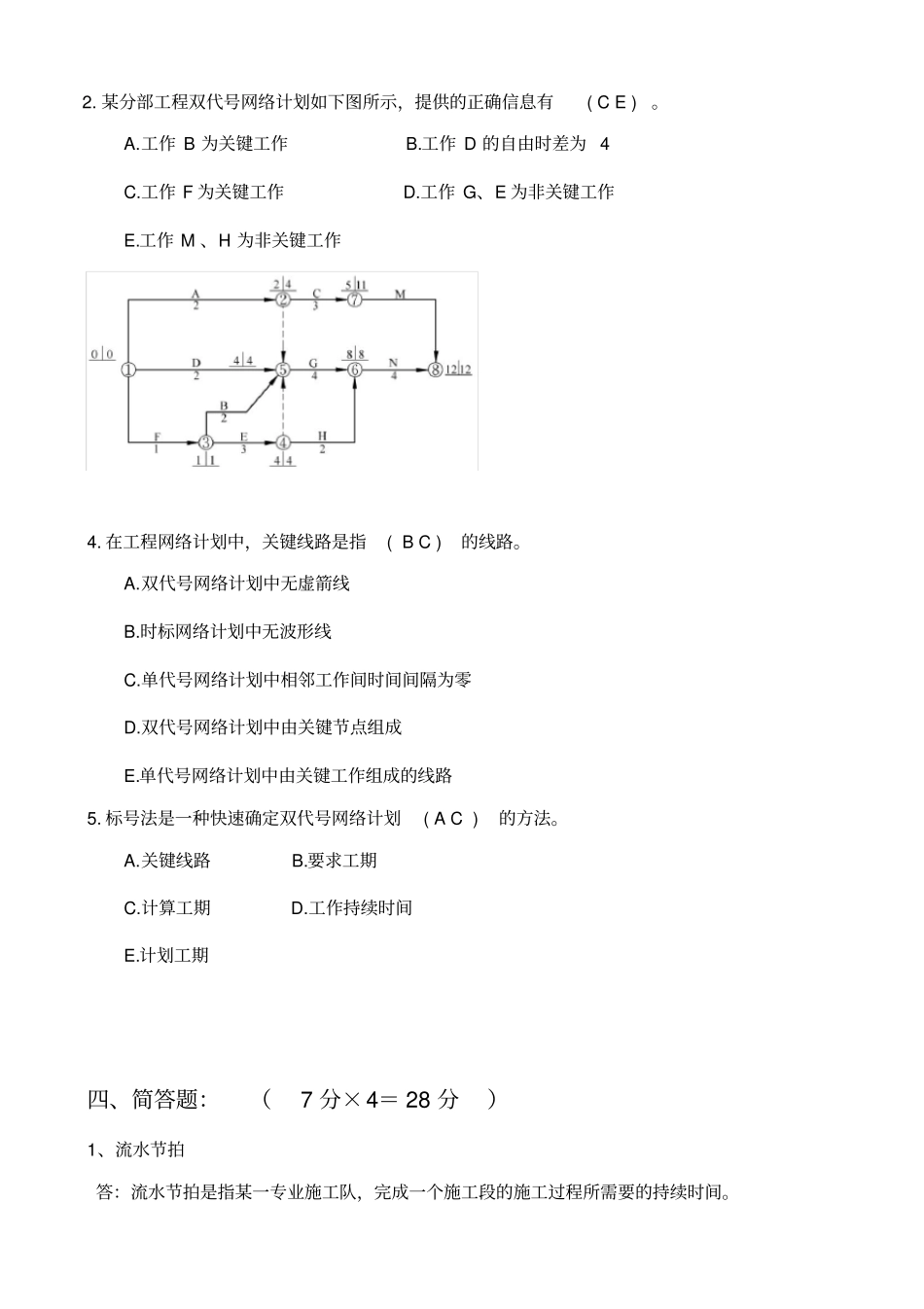

一、单项选择:(2分×14=28分)2
某基础工程开挖与浇筑混凝土两施工过程在4个施工段组织流水施工,流水节拍值分别为4、3、2、5与3、2、4、3,则流水步距与流水施工工期分别为(A)天
已知某工程双代号网络计划的计划工期等于计算工期,且工作M的完成节点为关键节点,则该工作(B)
为关键工作B
自由时差等于总时差C
自由时差为零D
自由时差小于总时差6
将一般的成倍节拍流水施工改变为加快的成倍节拍流水施工时,所采取的措施是(C)
重新划分施工过程数B
改变流水节拍值C
增加专业工作队数D
重新划分施工段8
在工程网络计划的实施过程中,如果需要确定某项工作进度偏差对紧后工作最早开始时间的影响程度,应根据(A)的差值进行确定
自由时差与进度偏差B
自由时差与总时差C
总时差与进度偏差D
时间间隔与进度偏差10
在工程施工过程中,监理工程师检查实际进度时发现某工作的总时差由原计划的5天变为-3天,则说明工作M的实际进度(C)
拖后2天,影响工期2天B
拖后5天,影响工期2天C
拖后8天,影响工期3天D
拖后7天,影响工期7天12
网络计划工期优化的目的是为了缩短(B)
合同工期14
当非关键工作M正在实施时,检查进度计划发现工作M存在的进度偏差不影响总工期,但影响后续承包单位的进度,调整进度计划的最有效的方法是缩短(B)
后续工作的持续时间B
工作M的持续时间C
工作M平行工作的持续时间D

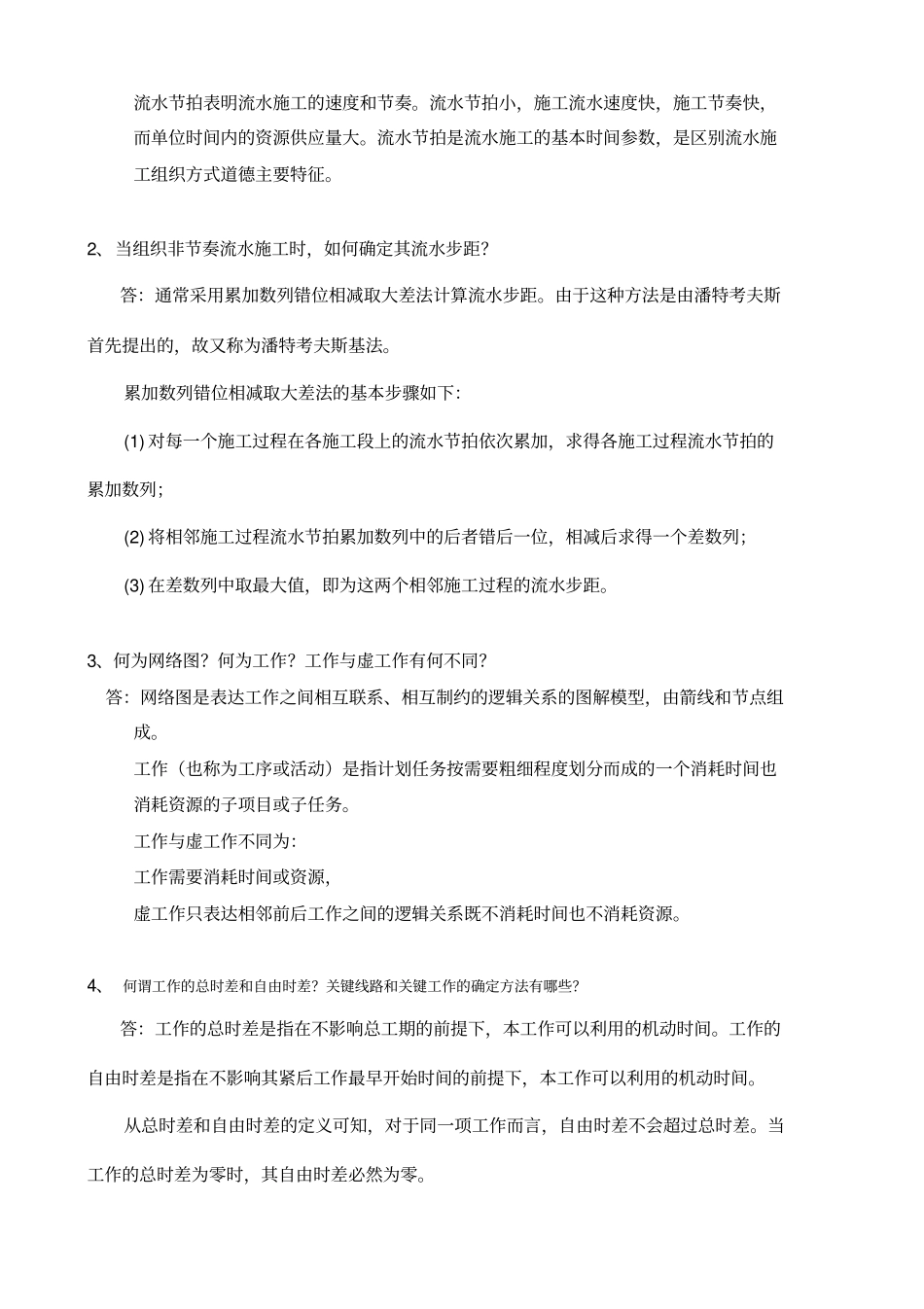

关键工作的持续时间二、多项选择题:(3分×5=15分)2
某分部工程双代号网络计划如下图所示,提供的正确信息有(CE)
工作B为关键工作B
工作D的自由时差为4C
工作F为关键工作D
工作G、E为非关键工作E
工作M、H为非关键工作4
在工程网络计划中,关键线路是指(BC)的线
