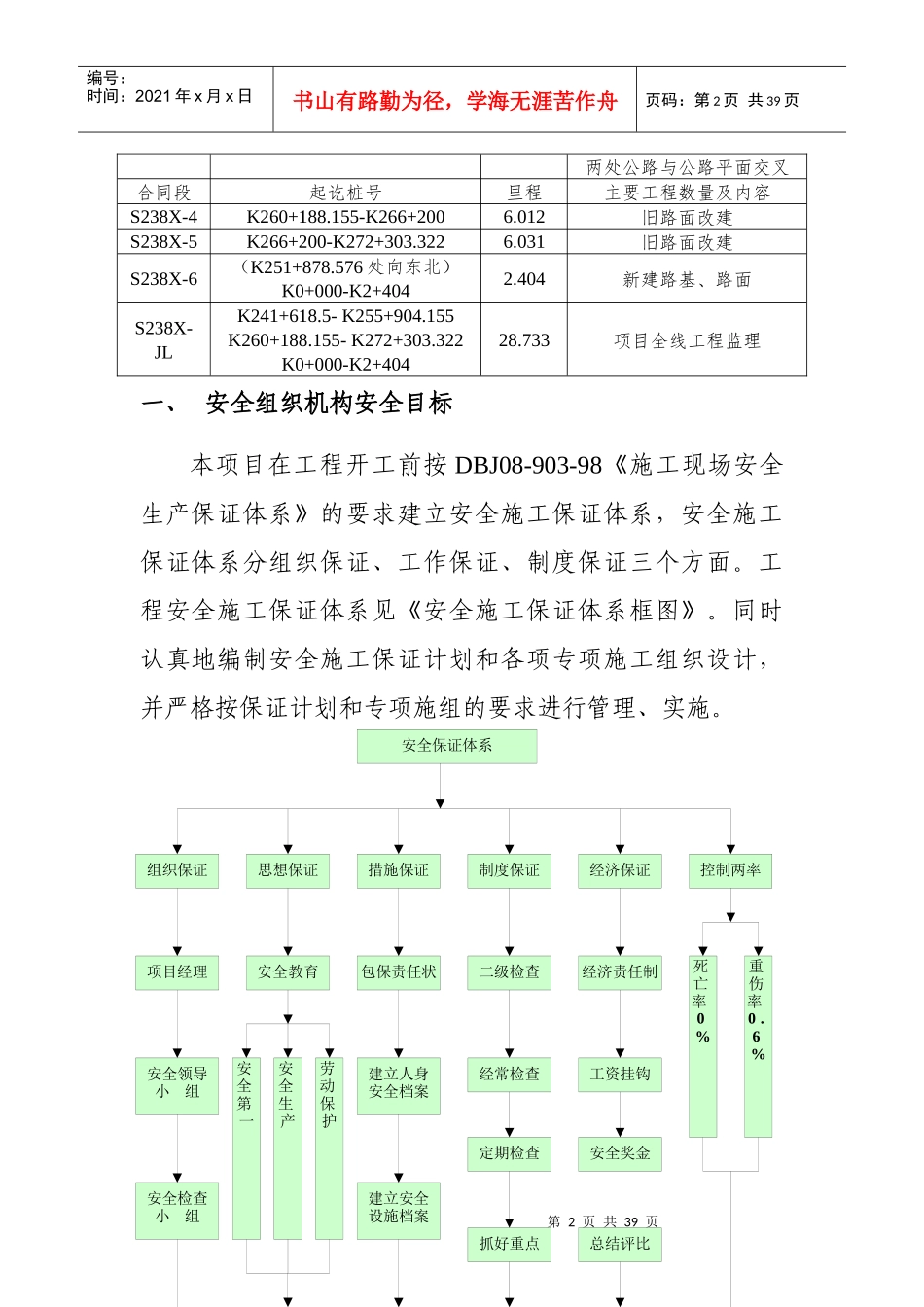

S238线许昌境襄郏界至田庄段改建工程交通组织、作业区布设方案许昌市公路管理局2007年9月第1页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共39页本项目路线全长28
733公里,其中改建路段共长22
303公里,城区改线段共长6
全线采用平原微丘二级公路标准设计,设计速度为80km/h
改建路段路基宽14米,路面宽12米,2×1米硬路肩;新建路段,一般路段路基宽15米,路面宽12米,2×1
5米土路肩,过村镇路段路面与路基同宽均为15米
改建路段起于S238线襄城县和郏县交界,起点桩号K241+618
5,向东沿原路经二十里铺、高桥,跨马黄河,穿十里铺乡、四里营,下穿平禹铁路,于平禹铁路东K251+878
576处折向南进行改线,跨汝河,穿西河沿村,经马庄,折向东,穿贾楼,于贾楼村东K255+904
155处与G311线相交,此改线段长4
026公里,然后重复S329线4
284公里,在K260+188
155处与原S238相接,沿原路向东,经五里堡,向东穿肖庄,跨颖汝灌区总干渠,经茨沟收费站,下穿许平南高速,穿茨沟乡,于茨沟东向南,经田庄,止于田庄东,终点桩号K272+303
在路线改线起点K251+878
576处向东北方向改线,在马园与S103线相接,此改线段长2

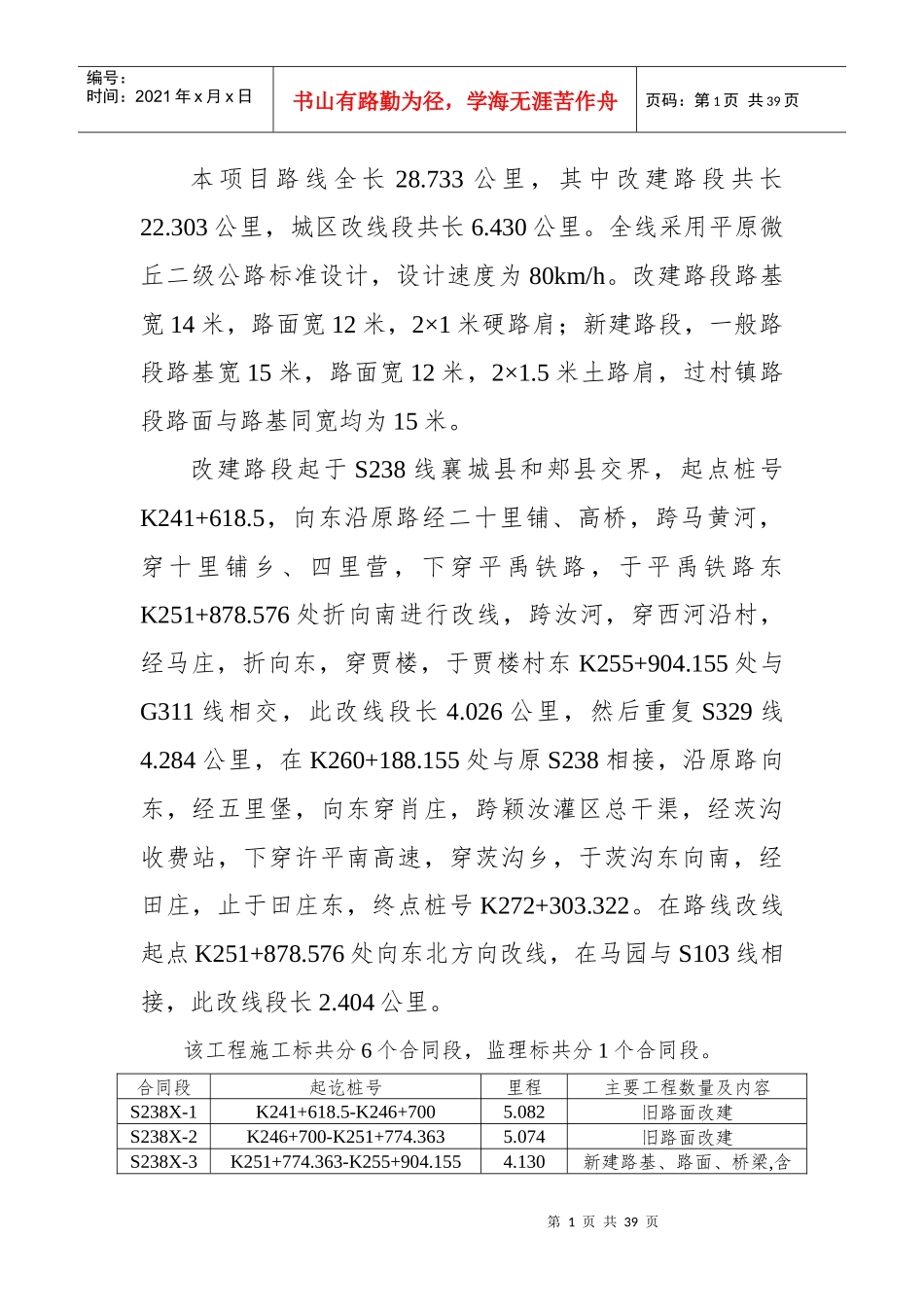

该工程施工标共分6个合同段,监理标共分1个合同段
合同段起讫桩号里程主要工程数量及内容S238X-1K241+618
5-K246+7005
082旧路面改建S238X-2K246+700-K251+774
074旧路面改建S238X-3K251+774
363-K255+904
130新建路基、路面、桥梁,含第2页共39页第1页共39页安全保证体系建立人身安全档案经常检查控制两率总结评比制度保证措施保证思想保证组织
