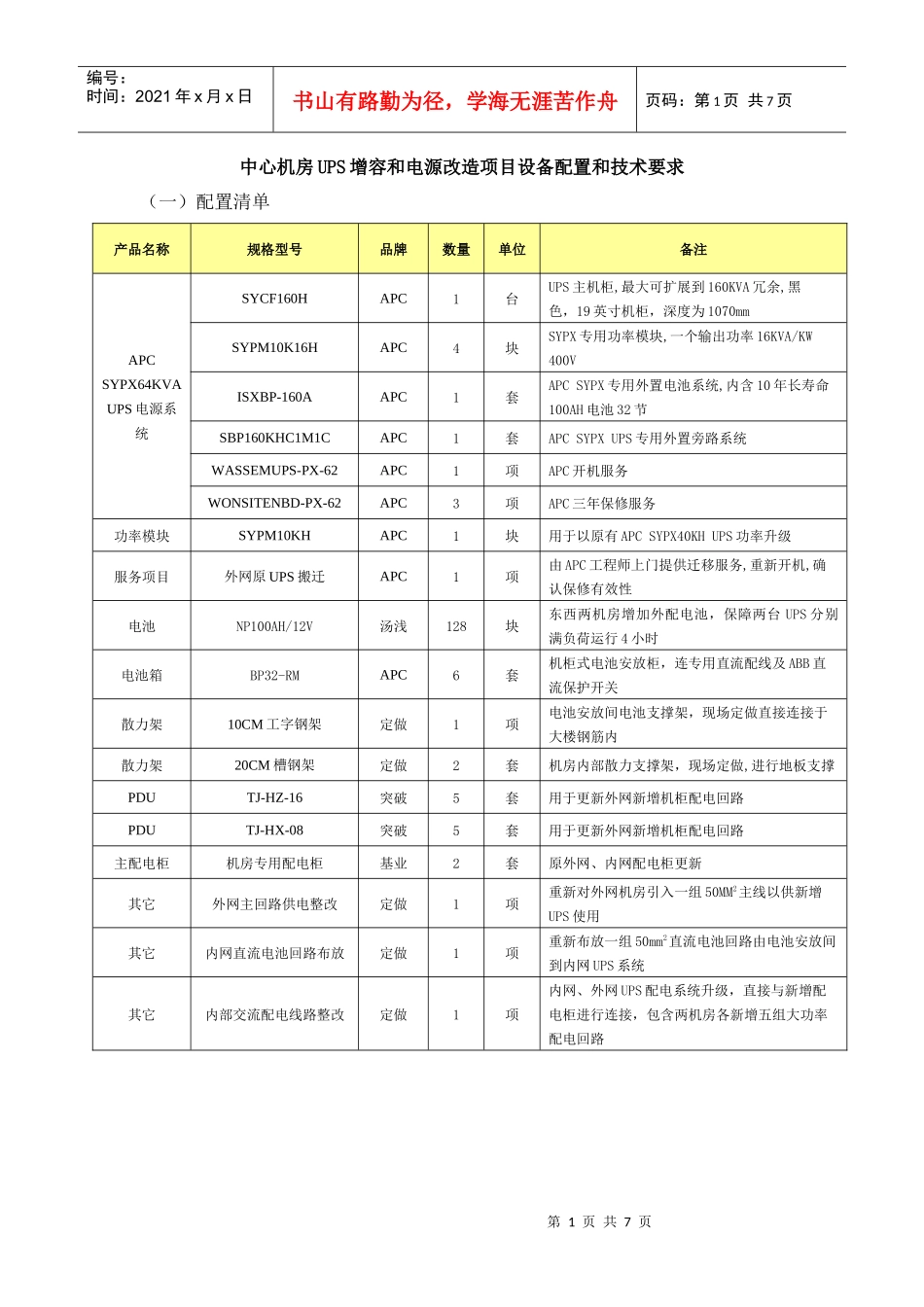

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页中心机房UPS增容和电源改造项目设备配置和技术要求(一)配置清单产品名称规格型号品牌数量单位备注APCSYPX64KVAUPS电源系统SYCF160HAPC1台UPS主机柜,最大可扩展到160KVA冗余,黑色,19英寸机柜,深度为1070mmSYPM10K16HAPC4块SYPX专用功率模块,一个输出功率16KVA/KW400VISXBP-160AAPC1套APCSYPX专用外置电池系统,内含10年长寿命100AH电池32节SBP160KHC1M1CAPC1套APCSYPXUPS专用外置旁路系统WASSEMUPS-PX-62APC1项APC开机服务WONSITENBD-PX-62APC3项APC三年保修服务功率模块SYPM10KHAPC1块用于以原有APCSYPX40KHUPS功率升级服务项目外网原UPS搬迁APC1项由APC工程师上门提供迁移服务,重新开机,确认保修有效性电池NP100AH/12V汤浅128块东西两机房增加外配电池,保障两台UPS分别满负荷运行4小时电池箱BP32-RMAPC6套机柜式电池安放柜,连专用直流配线及ABB直流保护开关散力架10CM工字钢架定做1项电池安放间电池支撑架,现场定做直接连接于大楼钢筋内散力架20CM槽钢架定做2套机房内部散力支撑架,现场定做,进行地板支撑PDUTJ-HZ-16突破5套用于更新外网新增机柜配电回路PDUTJ-HX-08突破5套用于更新外网新增机柜配电回路主配电柜机房专用配电柜基业2套原外网、内网配电柜更新其它外网主回路供电整改定做1项重新对外网机房引入一组50MM2主线以供新增UPS使用其它内网直流电池回路布放定做1项重新布放一组50mm2直流电池回路由电池安放间到内网UPS系统其它内部交流配电线路整改定做1项内网、外网UPS配电
