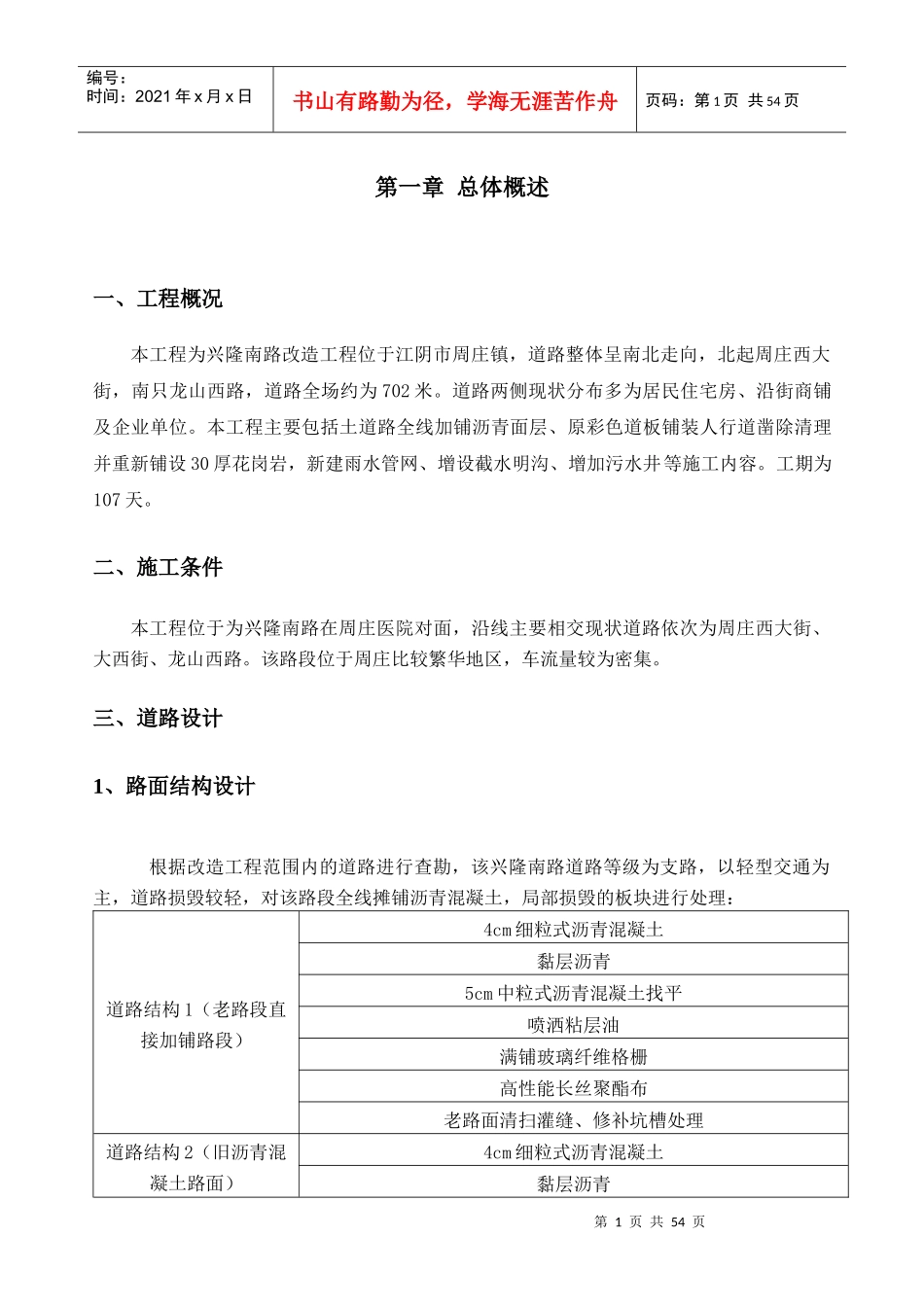

第0页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共54页兴隆南路道路改建工程施工组织设计江阴恒达建设工程有限公司二O一七年十一月第1页共54页第0页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共54页第一章总体概述一、工程概况本工程为兴隆南路改造工程位于江阴市周庄镇,道路整体呈南北走向,北起周庄西大街,南只龙山西路,道路全场约为702米。道路两侧现状分布多为居民住宅房、沿街商铺及企业单位。本工程主要包括土道路全线加铺沥青面层、原彩色道板铺装人行道凿除清理并重新铺设30厚花岗岩,新建雨水管网、增设截水明沟、增加污水井等施工内容。工期为107天。二、施工条件本工程位于为兴隆南路在周庄医院对面,沿线主要相交现状道路依次为周庄西大街、大西街、龙山西路。该路段位于周庄比较繁华地区,车流量较为密集。三、道路设计1、路面结构设计根据改造工程范围内的道路进行查勘,该兴隆南路道路等级为支路,以轻型交通为主,道路损毁较轻,对该路段全线摊铺沥青混凝土,局部损毁的板块进行处理:道路结构1(老路段直接加铺路段)4cm细粒式沥青混凝土黏层沥青5cm中粒式沥青混凝土找平喷洒粘层油满铺玻璃纤维格栅高性能长丝聚酯布老路面清扫灌缝、修补坑槽处理道路结构2(旧沥青混凝土路面)4cm细粒式沥青混凝土黏层沥青第2页共54页第1页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共54页5cm中粒式沥青混凝土找平喷洒粘层油满铺玻璃纤维格栅铣刨原沥青路面道路结构3(旧水泥路面挖除后翻新)4cm细粒式沥青混凝土黏层沥青5cm中粒式沥青混凝土找平喷洒粘层油满铺玻璃纤维格栅高性能长丝聚酯布20cmC30水泥混凝土调平层老路基夯实2、人行道设计考虑到大部份人行道板松动、破损情况严重且形式不统一,故本次改造对人行道结构翻新:人行道翻新3cm厚花岗岩3cm厚M10水泥砂浆20cm厚C20混凝土15cm厚二灰碎石15cm厚碎石垫层素土夯实四、排水设计1、道路雨水管网设计兴隆南路雨水主要收集道路路面雨水及道路两侧地块的雨水,集水面积2.88ha,共2个排水系统,雨水收集后排入花家浜及三号河内。部分路段现行状况行车道地坪标高已高于两侧店铺,在行车道加铺沥青后,在人行道内侧(靠近商铺一侧)增设截水明沟,并接入新建雨水系统内。新建雨水系统布置在道路东侧的人行道内,雨水管单侧布置,基本平行于道路中心线。管道详细位置见施工图纸。第3页共54页第2页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共54页2、道路污水管网设计兴隆南路道路西侧有一路污水管,管经为DN300,建成时间不长,情况较好。污水只涉及增加两处污水预留井。五、编制依据及原则1、本项目工程施工图及有关设计技术资料;2、《公路沥青路面施工技术规范》3、《公路路面基层施工技术规范》4、《城镇道路工程施工与质量验收规范》5、《室外排水设计规范》6、《给水排水管道工程施工及验收规范》7、遵循设计和验收标准的原则;8、遵循招标文件、投标文件的各项条款;9、与其他相关资料。第二章:施工准备及部署一、现场管理机构的组建根据公司统一安排,结合现场情况需要,组建铜陵营造有限责任公司铜峰塞纳庄▪园项目周边支路工程项目部,公司各部门给予协助和指导,全力配合项目部工作。项目组成人员如下:项目经理:项目技术负责人:施工员:质量检查员:专职安全员:工程材料员:根据施工现场需要,公司随时增派项目管理及技术人员,保证项目部的管理与技术力量。二、施工平面布置第4页共54页第3页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共54页1、布置原则:施工临时用地根据实际情况合理布置,遵循如下原则:1)、合理使用场地,将临时设施设于交通便利处。2)、场区划分和布局符合有关安全、防火、卫生和环保的专门规定。3)、临时建筑物和施工布置,满足工程施工的要求,互相协调,避免干扰。2、具体布置:经过现场详细踏勘,全盘考虑后结合规划道路具体情况,拟在兴隆南路附近小区侧设立材料堆放及加工场地。办公区和生活区设在兴隆南路附近...
