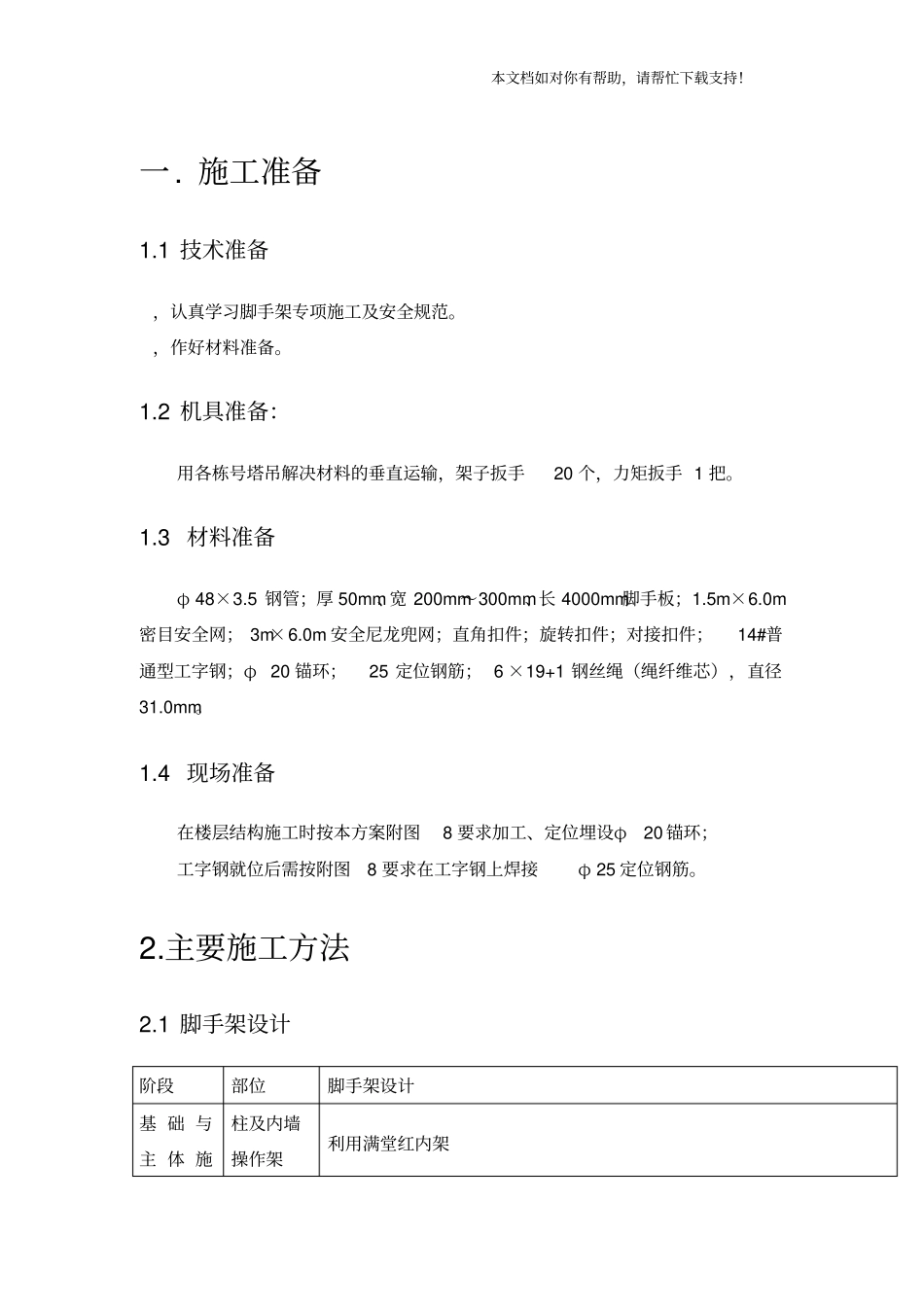

1技术准备,认真学习脚手架专项施工及安全规范
,作好材料准备
2机具准备:用各栋号塔吊解决材料的垂直运输,架子扳手20个,力矩扳手1把
3材料准备φ48×3
5钢管;厚50mm、宽200mm~300mm、长4000mm脚手板;1
0m密目安全网;3m×6
0m安全尼龙兜网;直角扣件;旋转扣件;对接扣件;14#普通型工字钢;φ20锚环;25定位钢筋;6×19+1钢丝绳(绳纤维芯),直径31
4现场准备在楼层结构施工时按本方案附图8要求加工、定位埋设φ20锚环;工字钢就位后需按附图8要求在工字钢上焊接φ25定位钢筋
主要施工方法2

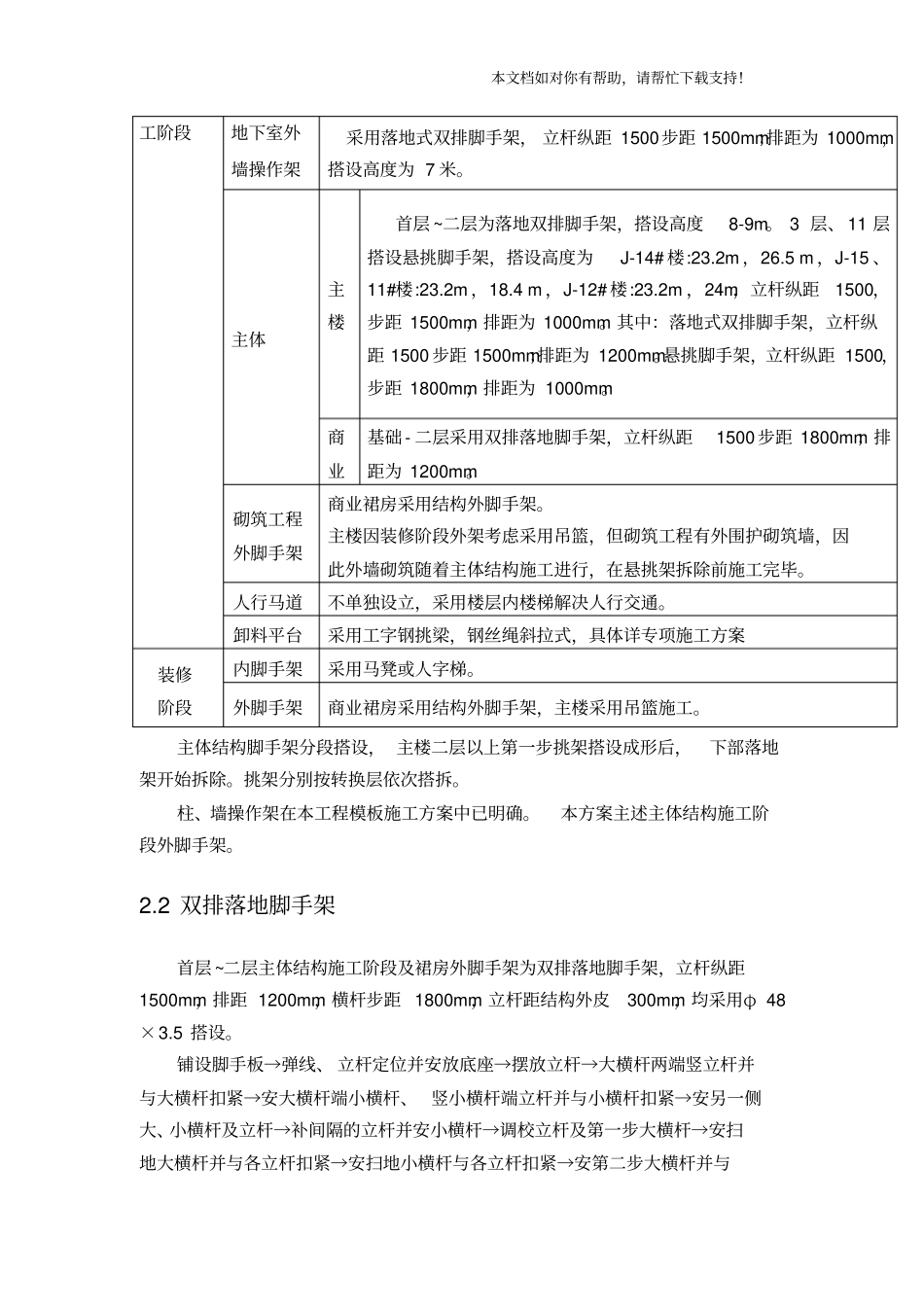

1脚手架设计阶段部位脚手架设计基础与主体施柱及内墙操作架利用满堂红内架本文档如对你有帮助,请帮忙下载支持
工阶段地下室外墙操作架采用落地式双排脚手架,立杆纵距1500步距1500mm;排距为1000mm,搭设高度为7米
主体主楼首层~二层为落地双排脚手架,搭设高度8-9m
3层、11层搭设悬挑脚手架,搭设高度为J-14#楼:23
5m,J-15、11#楼:23
4m,J-12#楼:23
2m,24m,立杆纵距1500,步距1500mm,排距为1000mm
其中:落地式双排脚手架,立杆纵距1500步距1500mm;排距为1200mm
悬挑脚手架,立杆纵距1500,步距1800mm,排距为1000mm
商业基础-二层采用双排落地脚手架,立杆纵距1500步距1800mm;排距为1200mm
砌筑工程外脚手架商业裙房采用结构外脚手架
主楼因装修阶段外架考虑采用吊篮,但砌筑工程有外围护砌筑墙,因此外墙砌筑随着主体结构施工进行,在悬挑架拆除前施工完毕
人行马道不单独设立,采用楼层内楼梯解决人行交通
卸料平台采用工字钢挑梁,钢丝绳斜拉式,具体详专项施工方案
