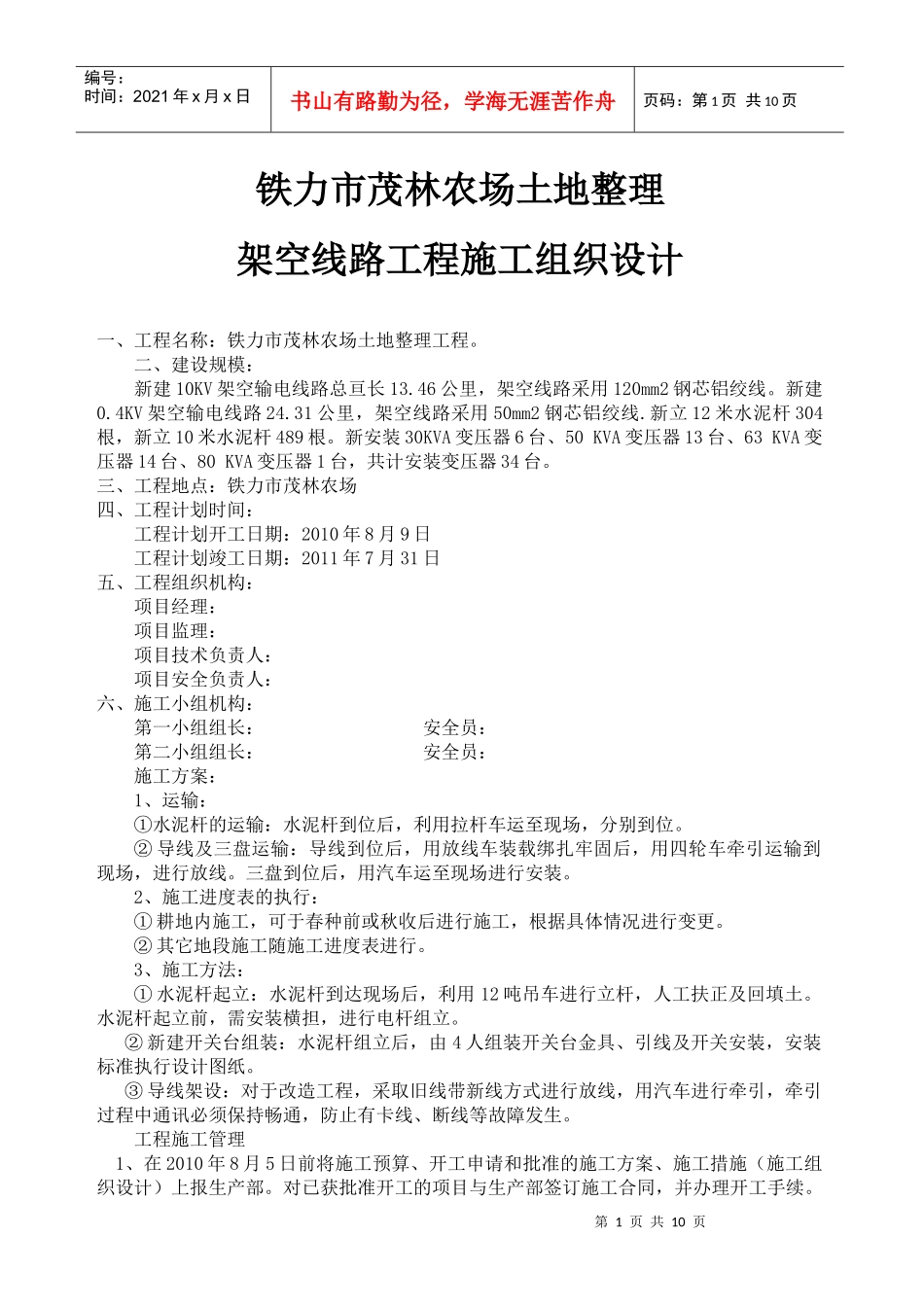

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页铁力市茂林农场土地整理架空线路工程施工组织设计一、工程名称:铁力市茂林农场土地整理工程
二、建设规模:新建10KV架空输电线路总亘长13
46公里,架空线路采用120mm2钢芯铝绞线
4KV架空输电线路24
31公里,架空线路采用50mm2钢芯铝绞线
新立12米水泥杆304根,新立10米水泥杆489根
新安装30KVA变压器6台、50KVA变压器13台、63KVA变压器14台、80KVA变压器1台,共计安装变压器34台
三、工程地点:铁力市茂林农场四、工程计划时间:工程计划开工日期:2010年8月9日工程计划竣工日期:2011年7月31日五、工程组织机构:项目经理:项目监理:项目技术负责人:项目安全负责人:六、施工小组机构:第一小组组长:安全员:第二小组组长:安全员:施工方案:1、运输:①水泥杆的运输:水泥杆到位后,利用拉杆车运至现场,分别到位
②导线及三盘运输:导线到位后,用放线车装载绑扎牢固后,用四轮车牵引运输到现场,进行放线
三盘到位后,用汽车运至现场进行安装
2、施工进度表的执行:①耕地内施工,可于春种前或秋收后进行施工,根据具体情况进行变更
②其它地段施工随施工进度表进行
3、施工方法:①水泥杆起立:水泥杆到达现场后,利用12吨吊车进行立杆,人工扶正及回填土
水泥杆起立前,需安装横担,进行电杆组立
②新建开关台组装:水泥杆组立后,由4人组装开关台金具、引线及开关安装,安装标准执行设计图纸
③导线架设:对于改造工程,采取旧线带新线方式进行放线,用汽车进行牵引,牵引过程中通讯必须保持畅通,防止有卡线、断线等故障发生

工程施工管理1、在2010年8月5日前将施工预算、开工申请和批准的施工方案、施工措施(施工组织设计)上报生产部

对已获批准开工的项目与生产部签订施工合同,
