第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页主运输巷维修安全技术措施确保矿井安全生产正常运行,针对矿井历史原因的存在问题,采动影响,在围岩运力的作用下,使矿井运输巷道多处变形,宽高不一致,给矿井安全生产造成影响
经矿领导从实地现场检查,对存在问题作了会议讨论研究,决定主运输巷不合格地段进行改造
为确保施工安全和工程质量,特制定以下施工安全技术措施
一、工程位置及规格尺寸1、自井底车场岔心处起,运输平巷全长1009米,其中:在原来的支护上已翻拱的约占30%,有70%左右为裸巷
在裸巷中有部分巷道存在超宽、超高和整体断面达不到规定要求的情况,对整体断面达不到规定要求的巷道,首先进行挑顶或卧底及扩刷巷帮的方式,使巷道断面达到规定要求
巷道的支护方式根据围岩的稳定情况进行确定,分别采用锚喷、翻拱及工字钢支架进行支护
2、喷浆支护(1)喷射前必须用高压风水冲洗顶、帮岩面
(2)喷射时,喷浆机的喷射压力为0
4MPa,水压应比风压高0
1MPa左右,加水量凭射手的经验加以控制,水灰比0
(3)混凝土喷射厚度:围岩不稳定地段40—60mm;围岩稳定地段20—30mm

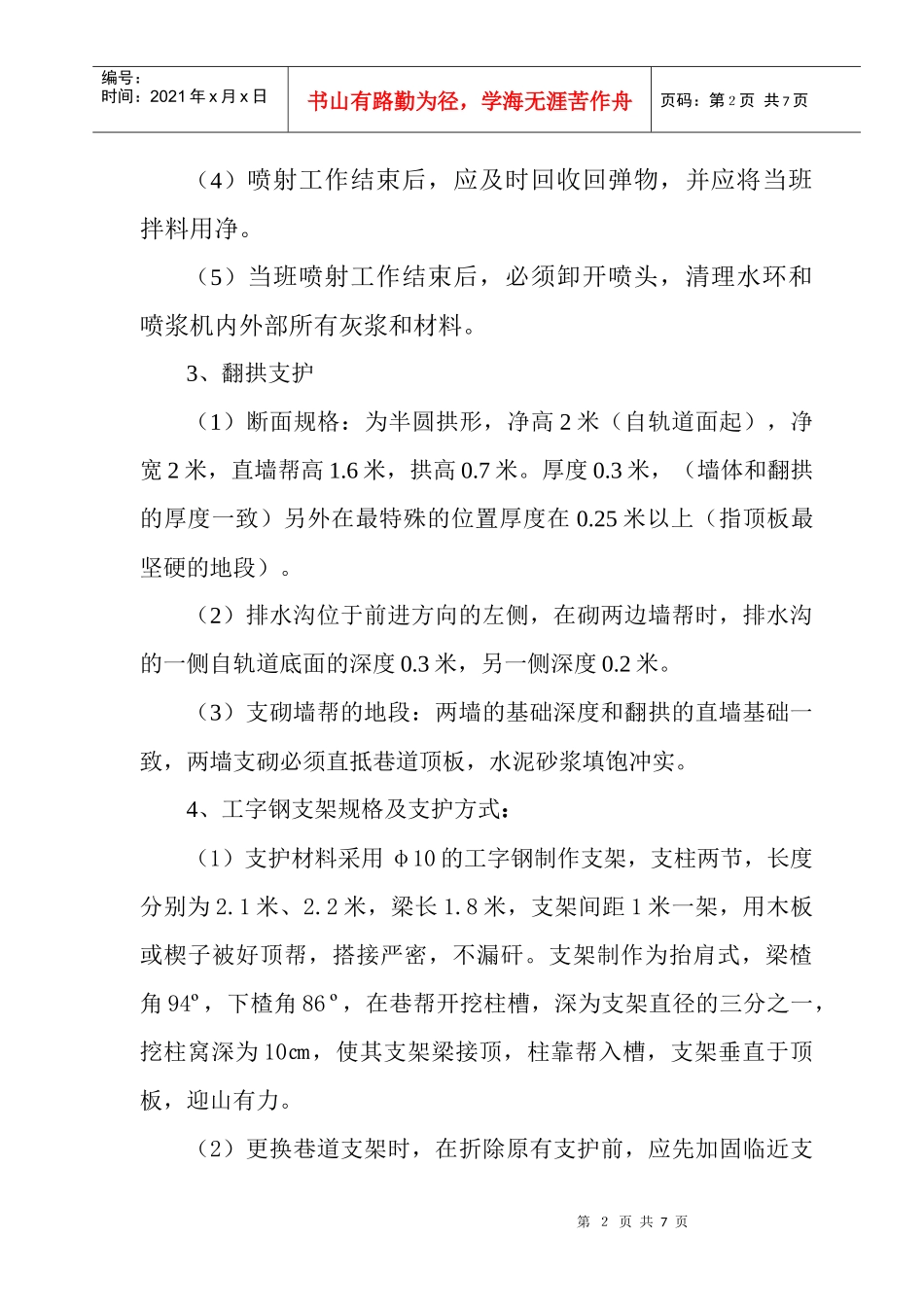

第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页(4)喷射工作结束后,应及时回收回弹物,并应将当班拌料用净
(5)当班喷射工作结束后,必须卸开喷头,清理水环和喷浆机内外部所有灰浆和材料
3、翻拱支护(1)断面规格:为半圆拱形,净高2米(自轨道面起),净宽2米,直墙帮高1
6米,拱高0
3米,(墙体和翻拱的厚度一致)另外在最特殊的位置厚度在0
25米以上(指顶板最坚硬的地段)
(2)排水沟位于前进方向的左侧,在砌两边墙帮时,排水沟的一侧自轨道底面的深度0
3米,另一侧深度0
(3)支砌墙帮的地段:
