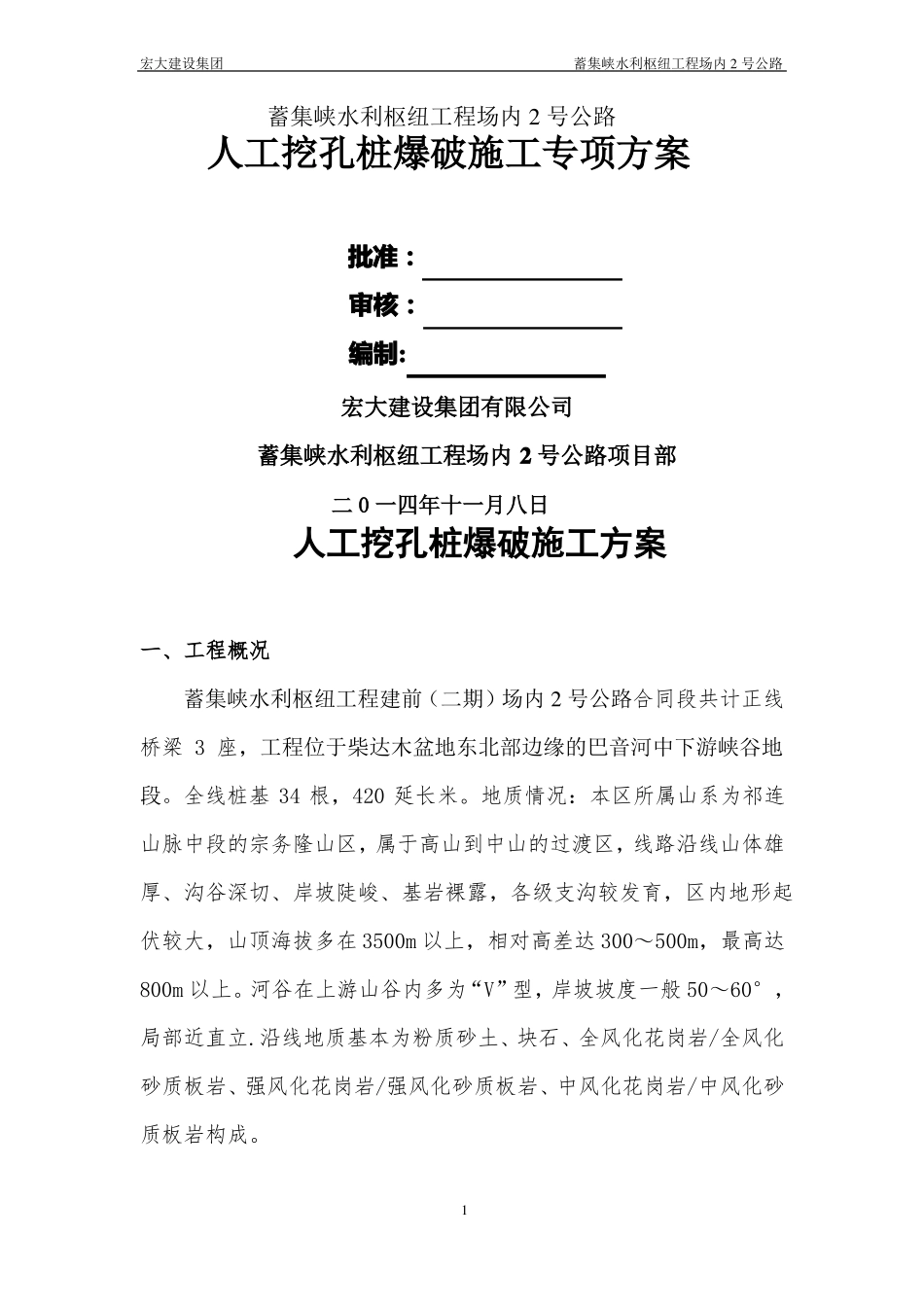

宏大建设集团蓄集峡水利枢纽工程场内2号公路蓄集峡水利枢纽工程场内2号公路人工挖孔桩爆破施工专项方案批准:审核:编制:宏大建设集团有限公司蓄集峡水利枢纽工程场内2号公路项目部二0一四年十一月八日人工挖孔桩爆破施工方案一、工程概况蓄集峡水利枢纽工程建前(二期)场内2号公路合同段共计正线桥梁3座,工程位于柴达木盆地东北部边缘的巴音河中下游峡谷地段
全线桩基34根,420延长米
地质情况:本区所属山系为祁连山脉中段的宗务隆山区,属于高山到中山的过渡区,线路沿线山体雄厚、沟谷深切、岸坡陡峻、基岩裸露,各级支沟较发育,区内地形起伏较大,山顶海拔多在3500m以上,相对高差达300~500m,最高达800m以上
河谷在上游山谷内多为“V”型,岸坡坡度一般50~60°,局部近直立
沿线地质基本为粉质砂土、块石、全风化花岗岩/全风化砂质板岩、强风化花岗岩/强风化砂质板岩、中风化花岗岩/中风化砂质板岩构成

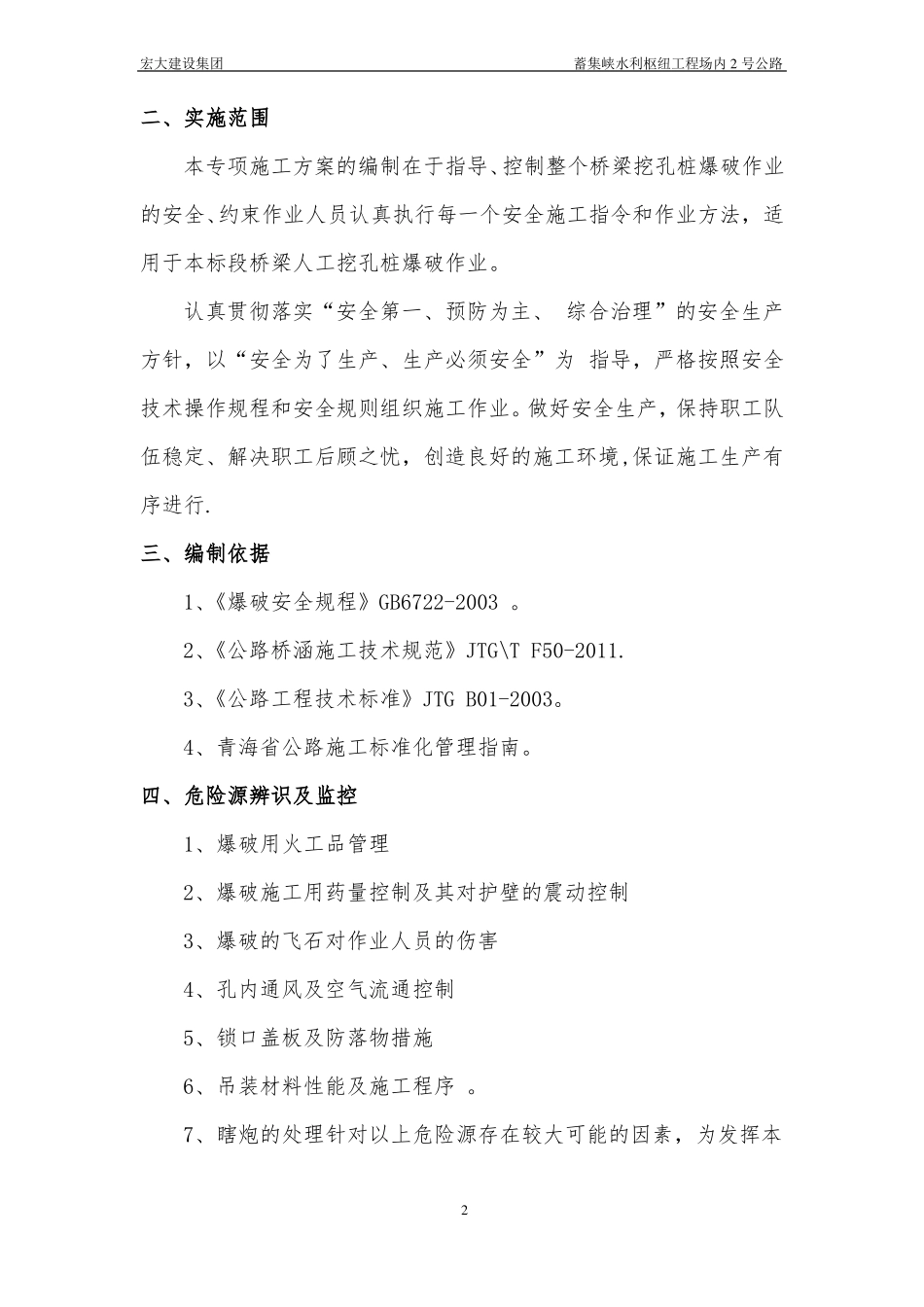

1宏大建设集团蓄集峡水利枢纽工程场内2号公路二、实施范围本专项施工方案的编制在于指导、控制整个桥梁挖孔桩爆破作业的安全、约束作业人员认真执行每一个安全施工指令和作业方法,适用于本标段桥梁人工挖孔桩爆破作业
认真贯彻落实“安全第一、预防为主、综合治理”的安全生产方针,以“安全为了生产、生产必须安全”为指导,严格按照安全技术操作规程和安全规则组织施工作业
做好安全生产,保持职工队伍稳定、解决职工后顾之忧,创造良好的施工环境,保证施工生产有序进行

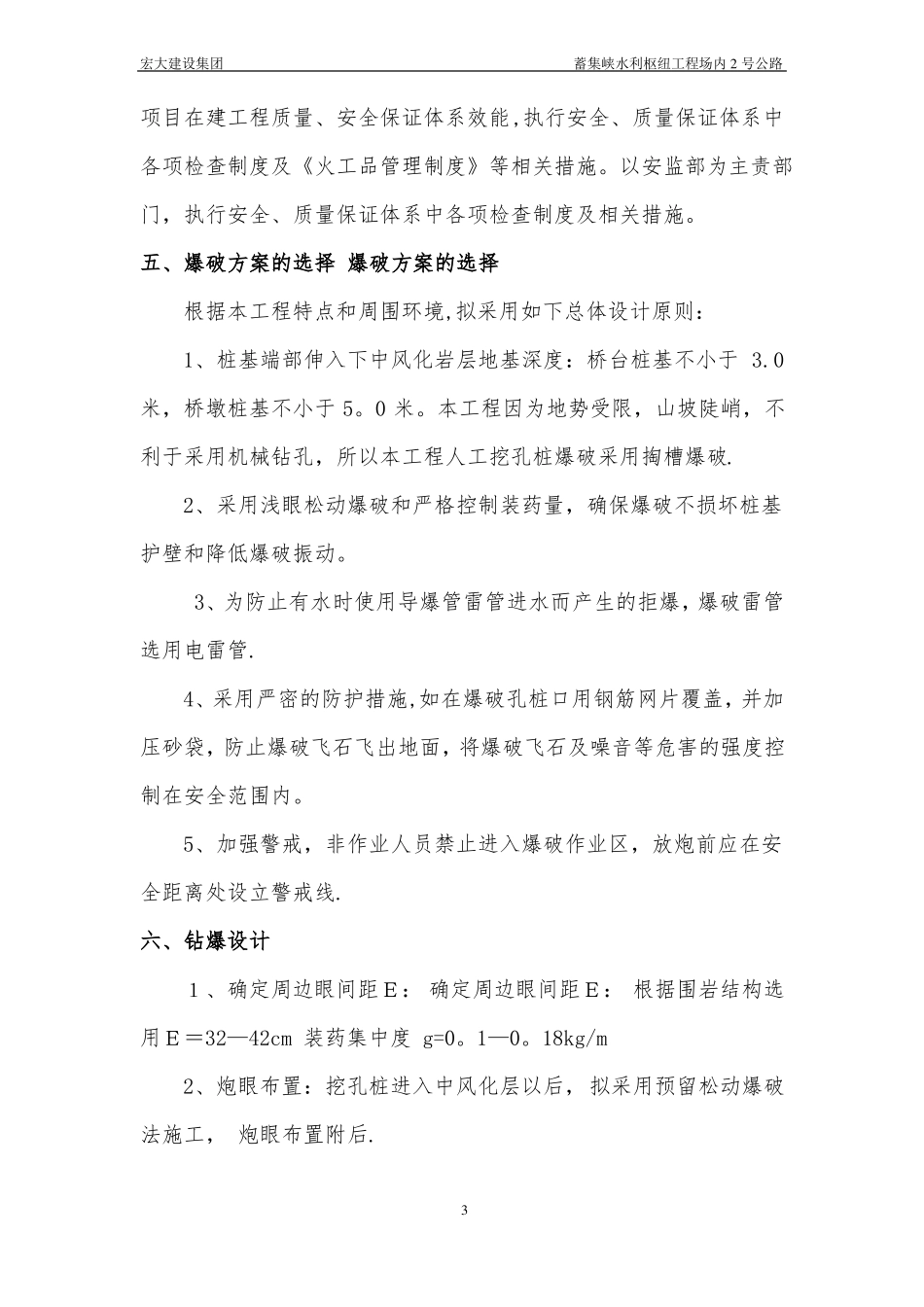

三、编制依据1、《爆破安全规程》GB6722-2003
2、《公路桥涵施工技术规范》JTG\TF50-2011
3、《公路工程技术标准》JTGB01-2003
4、青海省公路施工标准化管理指南
四、危险源辨识及监控1、爆破用火工品管理2、爆破施工用药量控制及其对护壁的震动控制3、爆破的飞石对作业人员的伤害4、孔内通风及空气流通控制5、锁口盖板及防落物措施
