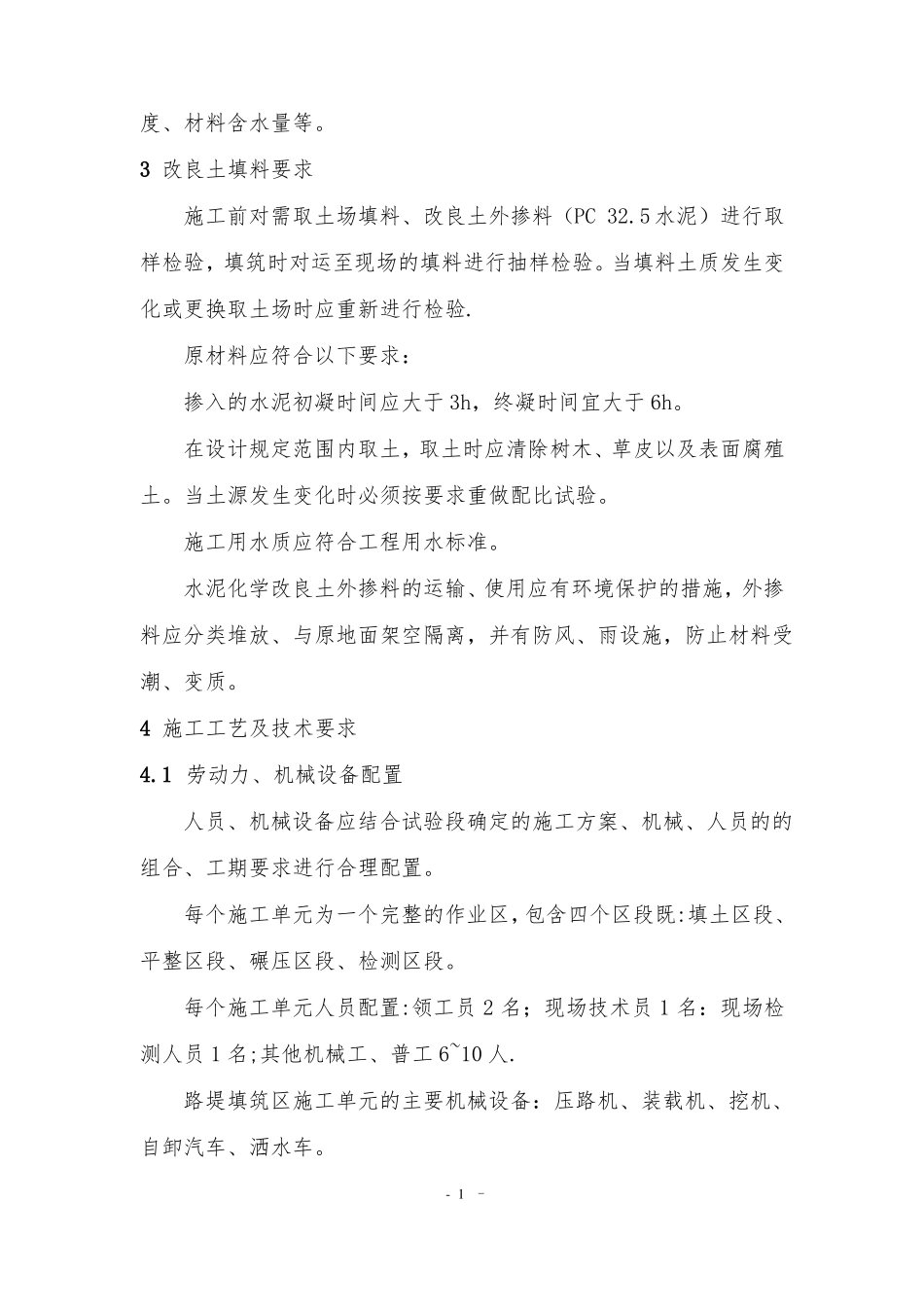

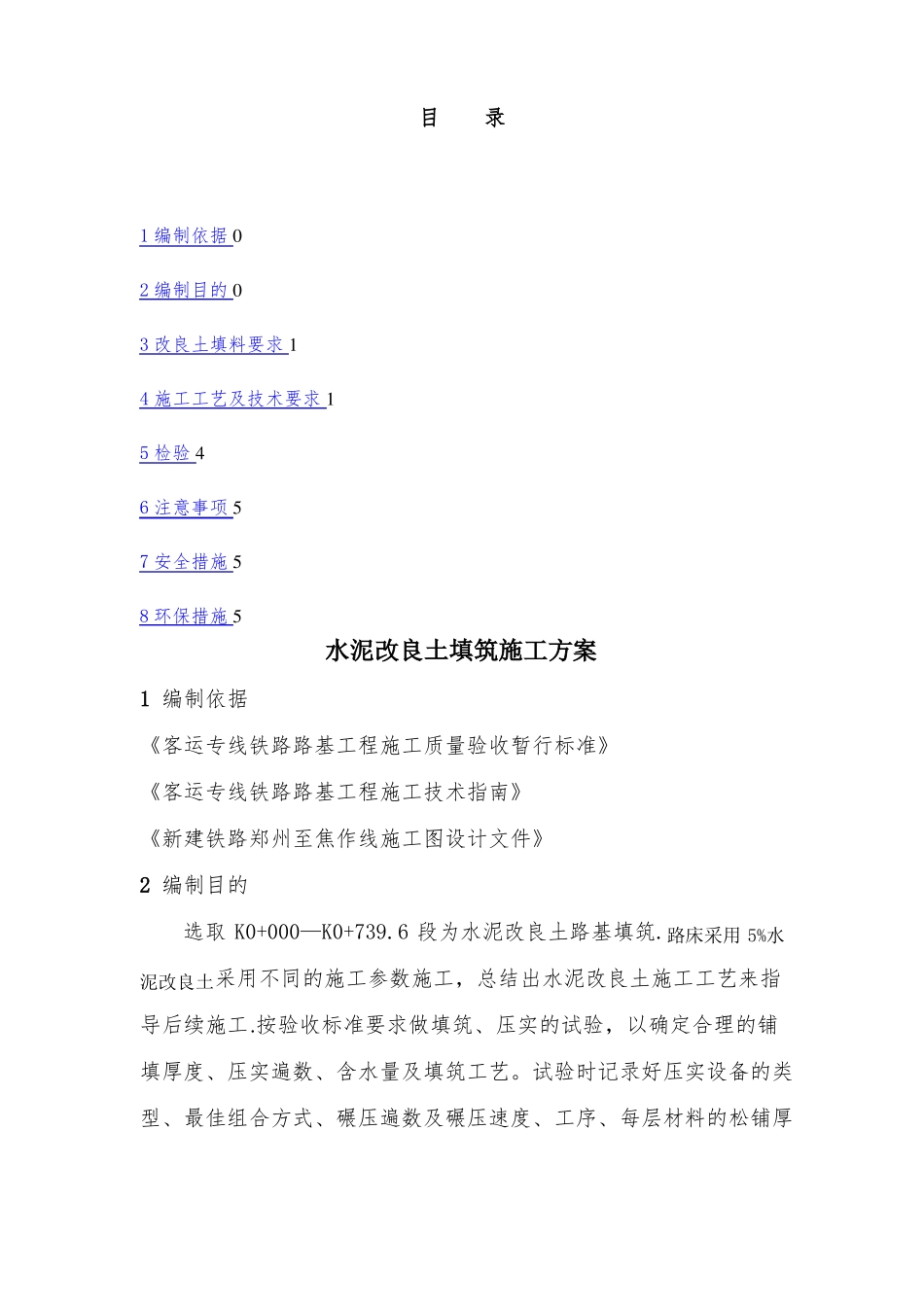

目录1编制依据02编制目的03改良土填料要求14施工工艺及技术要求15检验46注意事项57安全措施58环保措施5水泥改良土填筑施工方案1编制依据《客运专线铁路路基工程施工质量验收暂行标准》《客运专线铁路路基工程施工技术指南》《新建铁路郑州至焦作线施工图设计文件》2编制目的选取K0+000—K0+739
6段为水泥改良土路基填筑
路床采用5%水泥改良土采用不同的施工参数施工,总结出水泥改良土施工工艺来指导后续施工
按验收标准要求做填筑、压实的试验,以确定合理的铺填厚度、压实遍数、含水量及填筑工艺
试验时记录好压实设备的类型、最佳组合方式、碾压遍数及碾压速度、工序、每层材料的松铺厚度、材料含水量等
3改良土填料要求施工前对需取土场填料、改良土外掺料(PC32
5水泥)进行取样检验,填筑时对运至现场的填料进行抽样检验
当填料土质发生变化或更换取土场时应重新进行检验
原材料应符合以下要求:掺入的水泥初凝时间应大于3h,终凝时间宜大于6h
在设计规定范围内取土,取土时应清除树木、草皮以及表面腐殖土
当土源发生变化时必须按要求重做配比试验
施工用水质应符合工程用水标准
水泥化学改良土外掺料的运输、使用应有环境保护的措施,外掺料应分类堆放、与原地面架空隔离,并有防风、雨设施,防止材料受潮、变质
4施工工艺及技术要求4
1劳动力、机械设备配置人员、机械设备应结合试验段确定的施工方案、机械、人员的的组合、工期要求进行合理配置
每个施工单元为一个完整的作业区,包含四个区段既:填土区段、平整区段、碾压区段、检测区段
每个施工单元人员配置:领工员2名;现场技术员1名:现场检测人员1名;其他机械工、普工6~10人
路堤填筑区施工单元的主要机械设备:压路机、装载机、挖机、自卸汽车、洒水车
2施工方法及工艺4

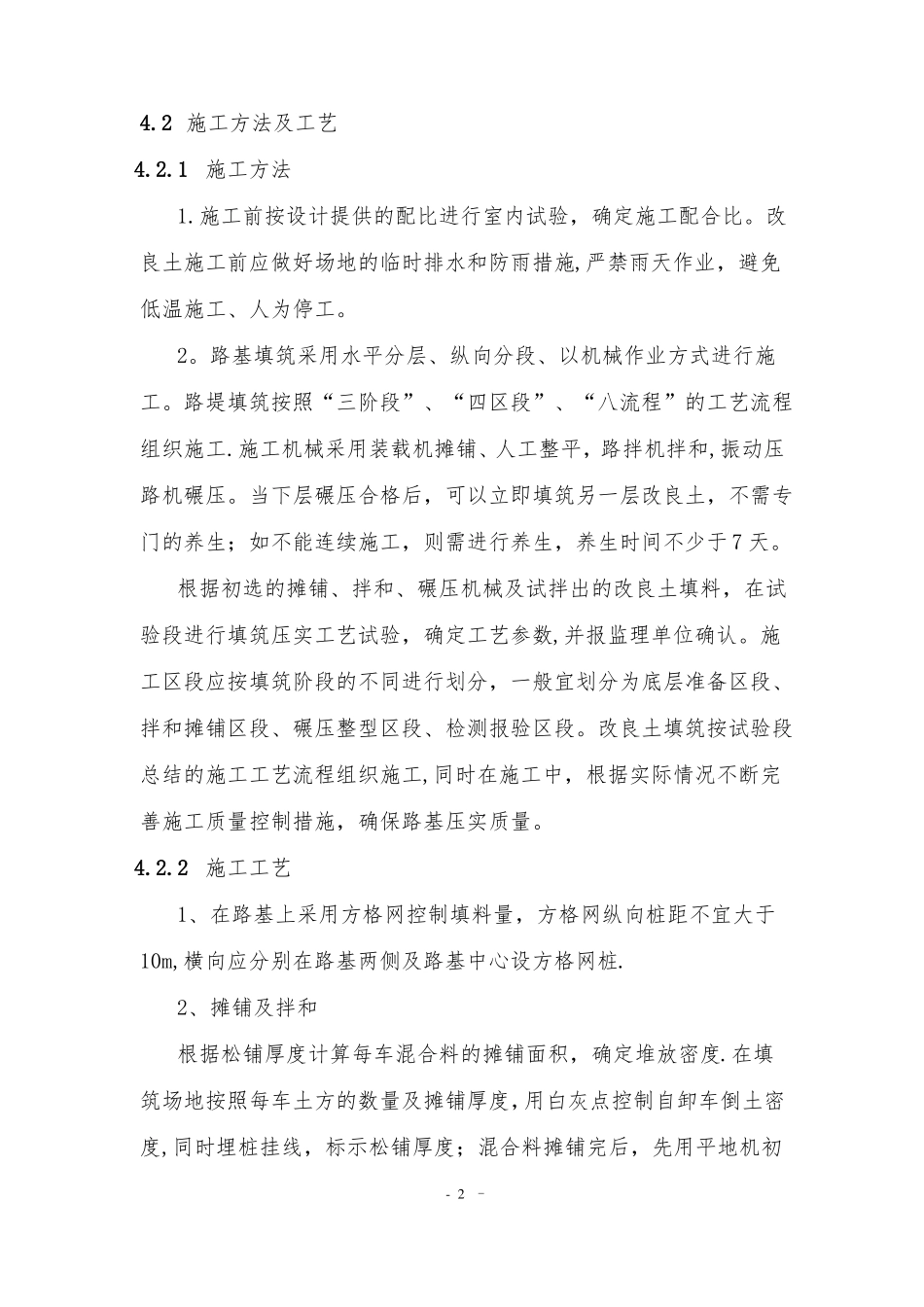

1施工方法1
施工前按设计提供的配比进行室内试验,确定施工配合比
改良土施工前应
