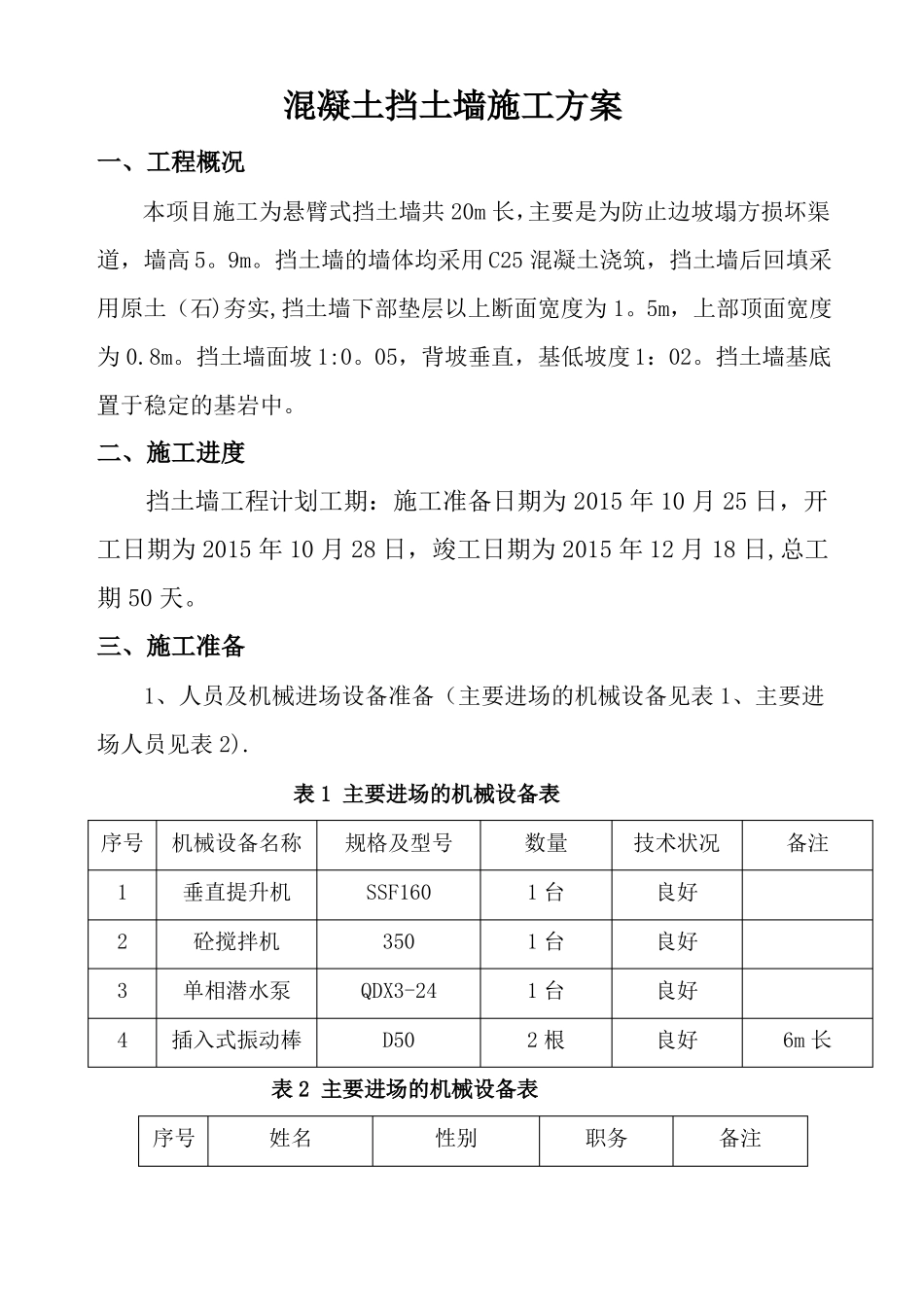

混凝土挡土墙施工方案一、工程概况本项目施工为悬臂式挡土墙共20m长,主要是为防止边坡塌方损坏渠道,墙高5
挡土墙的墙体均采用C25混凝土浇筑,挡土墙后回填采用原土(石)夯实,挡土墙下部垫层以上断面宽度为1
5m,上部顶面宽度为0
挡土墙面坡1:0
05,背坡垂直,基低坡度1:02
挡土墙基底置于稳定的基岩中
二、施工进度挡土墙工程计划工期:施工准备日期为2015年10月25日,开工日期为2015年10月28日,竣工日期为2015年12月18日,总工期50天
三、施工准备1、人员及机械进场设备准备(主要进场的机械设备见表1、主要进场人员见表2)
表1主要进场的机械设备表序号机械设备名称1234垂直提升机砼搅拌机单相潜水泵插入式振动棒规格及型号SSF160350QDX3-24D50数量1台1台1台2根技术状况良好良好良好良好备注6m长表2主要进场的机械设备表序号姓名性别职务备注12345官声银杨浩官世清蒋世琳张全明男男男男男项目经理施工员质检员安全员施工班长2、施工材料准备施工中需要的混凝土为现场自拌、水泥、砂、碎石由人工二次转运到施工现场,满足施工过程中所需
四、工艺标准1、挡墙混凝土强度等级采用C30,现场浇筑
其砼的强度要求满足设计要求
2、挡墙外观要求其非应力裂缝不大于0
2mm,各部分的结构尺寸不得小于设计值,基础埋深不小于1m
3、挡墙采用两次浇筑,基础和墙身分开浇筑,且连接处混凝土应凿毛,并清洗干净
4、挡墙的墙身几何尺寸要符合设计要求、5、挡墙内的预留泄水孔横向间距2
0m,其位置允许的偏差为15mm
在泄水孔出口宜高于地面30cm,并设3%向外倾斜坡度
6、挡墙的墙顶标高要满足设计要求,允许偏差值为±20mm
7、混凝土灌注完毕后,应按有关规定进行养护
墙背回填应该在挡墙砼的强度达到设计强度的75%才能够进行填土
8、挡墙混凝土浇筑应均质密实、平整
