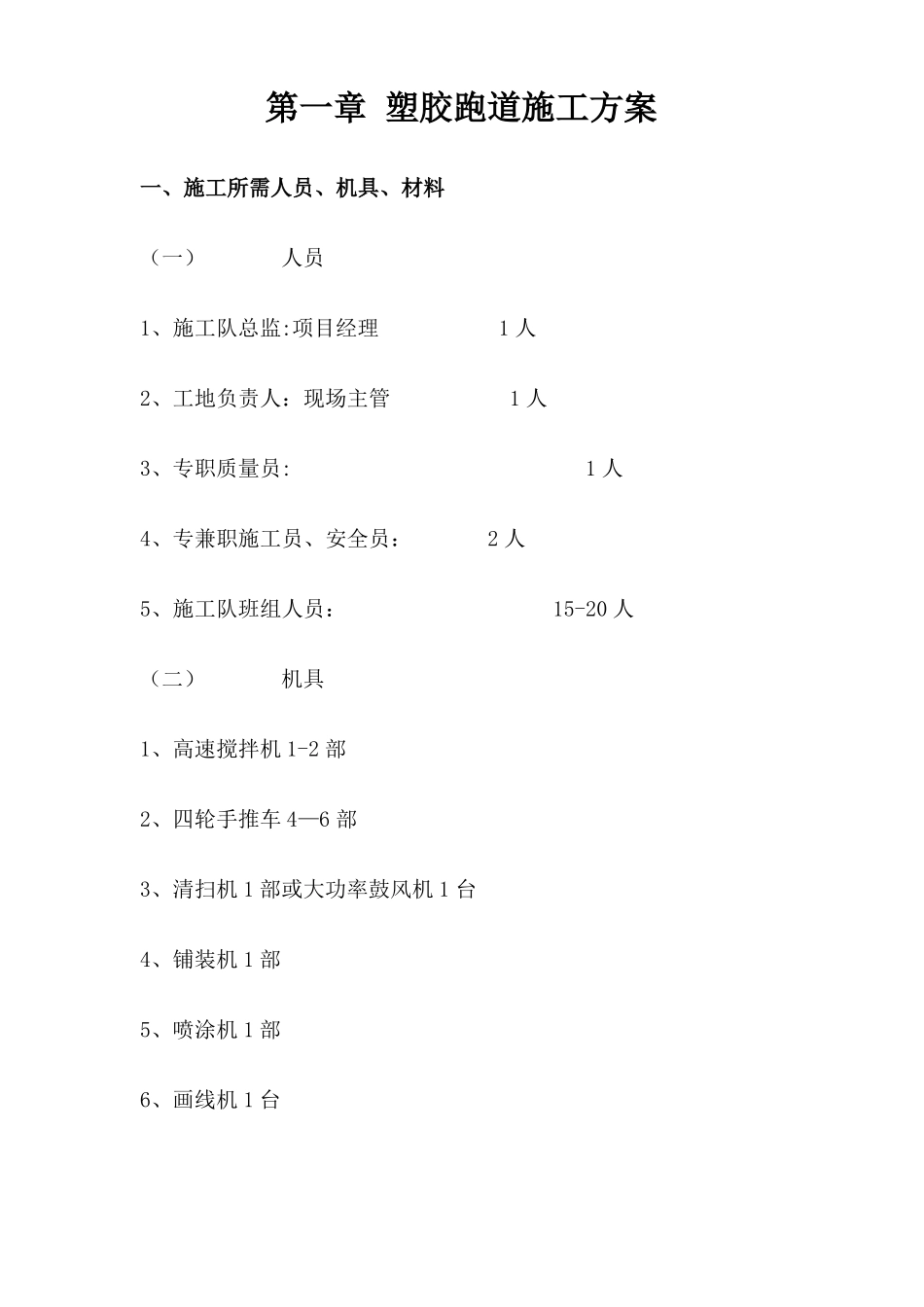

第一章塑胶跑道施工方案一、施工所需人员、机具、材料(一)人员1、施工队总监:项目经理1人2、工地负责人:现场主管1人3、专职质量员:1人4、专兼职施工员、安全员:2人5、施工队班组人员:15-20人(二)机具1、高速搅拌机1-2部2、四轮手推车4—6部3、清扫机1部或大功率鼓风机1台4、铺装机1部5、喷涂机1部6、画线机1台7、其他施工手工用具一批(三)材料1、所需材料:底油PJT-190粘接剂PJT—194塑胶喷浆料PJT—195色浆、画线漆等黑色橡胶颗粒1~3mm红色EPDM颗粒0
5mm2、材料配比:(1)基层处理料:PJT-190;(2)基材:以粘接剂与黑色橡胶颗粒以1:4比例使用专业搅拌机搅拌至均匀浆料;(3)密隙层:用PJT—190+填充料填平;(4)面层喷涂料:面材(PJT194:PJT195=2:1混合而成)与EPDM粉、EPDM颗粒依1:5:0
25比例搅拌成混合料

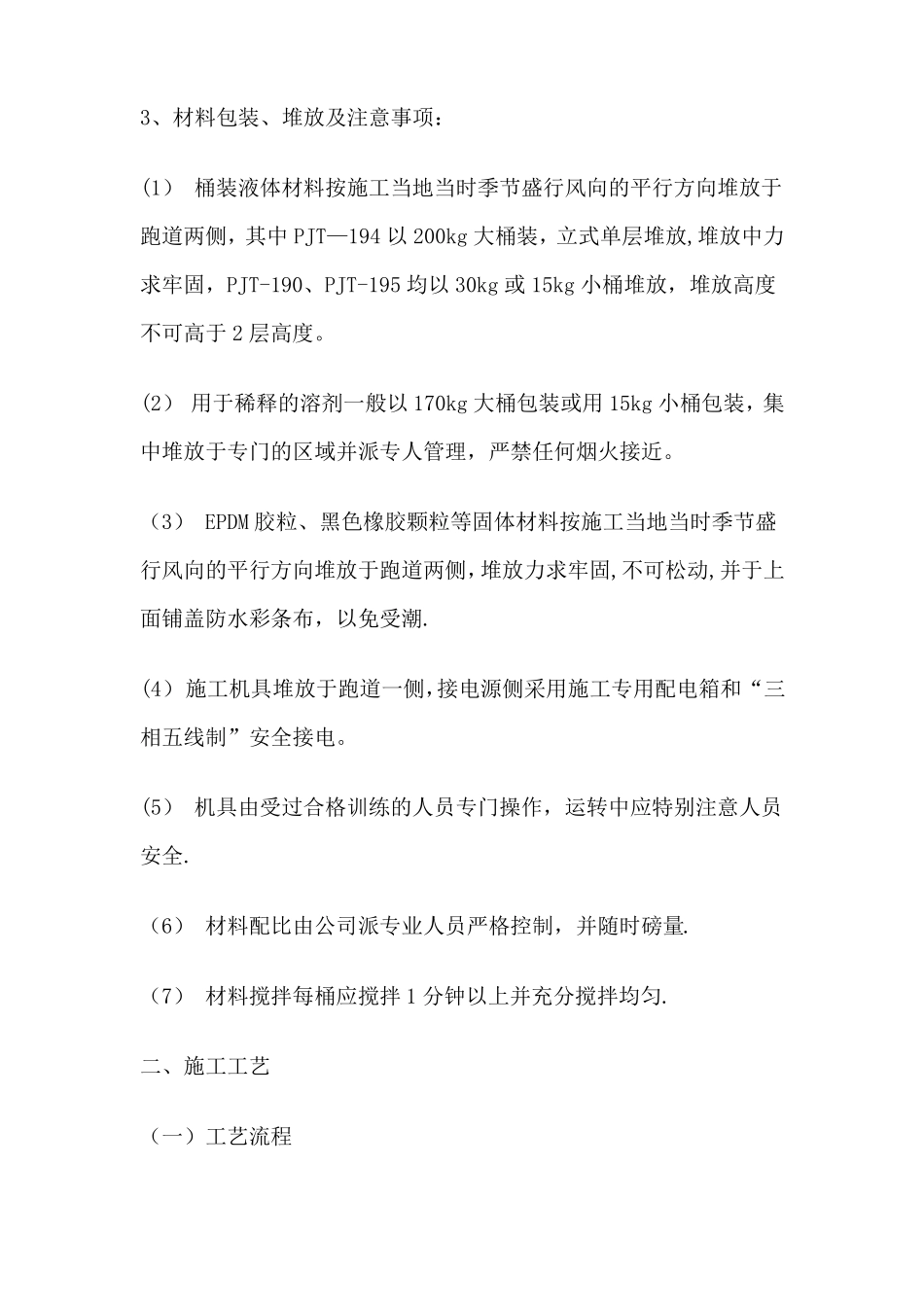

3、材料包装、堆放及注意事项:(1)桶装液体材料按施工当地当时季节盛行风向的平行方向堆放于跑道两侧,其中PJT—194以200kg大桶装,立式单层堆放,堆放中力求牢固,PJT-190、PJT-195均以30kg或15kg小桶堆放,堆放高度不可高于2层高度
(2)用于稀释的溶剂一般以170kg大桶包装或用15kg小桶包装,集中堆放于专门的区域并派专人管理,严禁任何烟火接近
(3)EPDM胶粒、黑色橡胶颗粒等固体材料按施工当地当时季节盛行风向的平行方向堆放于跑道两侧,堆放力求牢固,不可松动,并于上面铺盖防水彩条布,以免受潮
(4)施工机具堆放于跑道一侧,接电源侧采用施工专用配电箱和“三相五线制”安全接电
(5)机具由受过合格训练的人员专门操作,运转中应特别注意人员安全

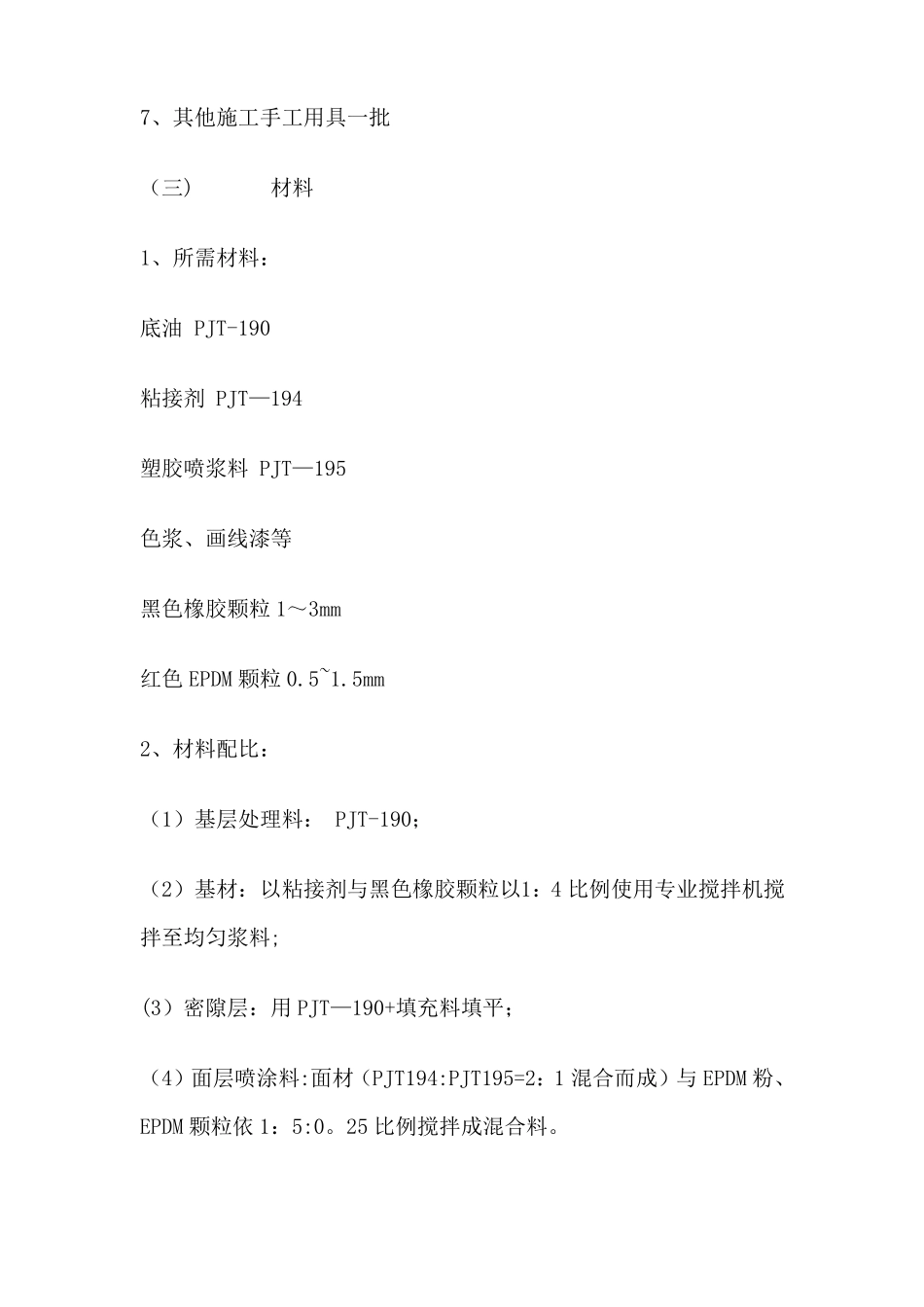

(6)材料配比由公司派专业人员严格控制,并随时磅量
(7)材料搅拌每桶应搅拌1分钟以上并充分搅拌均匀
二、施工工艺(一)工
