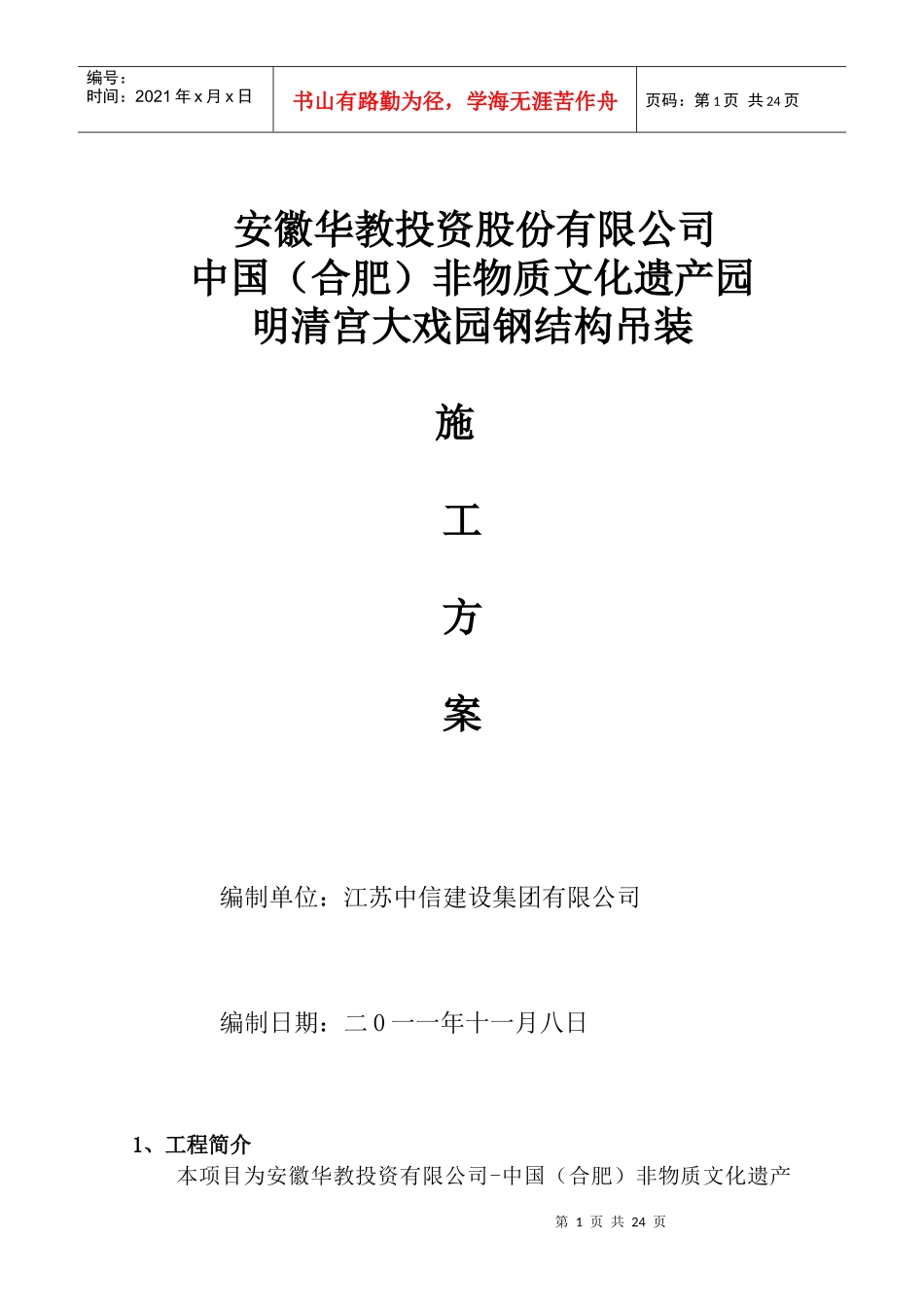

第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页安徽华教投资股份有限公司中国(合肥)非物质文化遗产园明清宫大戏园钢结构吊装施工方案编制单位:江苏中信建设集团有限公司编制日期:二0一一年十一月八日1、工程简介本项目为安徽华教投资有限公司-中国(合肥)非物质文化遗产第2页共24页第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共24页园——明清宫大戏院钢结构工程安装。施工地点位于合肥市高新技术开发区。施工工期预计日历天数。明清宫大戏院设计的钢架总高为24.800m,总体结构采用混凝土排架结构柱、钢梁轻钢门框式屋架,彩色夹芯板屋面,建筑面积为1551.296㎡.钢结构设计参数:明清宫大戏院钢构屋架,单坡屋面21.000跨、檐高12.900m、脊高14.400m,双坡屋面21.000跨、檐高21.800m、脊高24.800m,双坡屋面30.000跨、檐高12.500m、脊高15.748m。舞台上空增设水平结构层的标高10.500m和15.500m。纵轴编号~59.000m,纵轴距9.000m~8.000m;横轴编号E~K21.000m,横轴距4.200m~4.500m,共计四跨。主钢构材料均为Q345B型钢材工厂焊接制造,共计140吨左右。屋面檩条和配套支撑件均采用Q235B型钢,按设计院提供的标准图集号制作。2、施工方法2.1因明清宫大戏院的跨度大,根据钢构设计图的结构尺寸、重量结合施工现场作业条件,采用25T汽车吊进行跨内综合吊装。逐跨逐层进行梁、次钢构件的安装。3、施工组织措施3.2保证施工质量目标措施项目经理技术经理生产经理施工队长材料负责人质量负责人吊装工程师结构工程师第3页共24页第2页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共24页我公司为认证单位,施工中按《质量、环境与职业健康安全管理手册》中的相关规定进行全过程质量管理和质量控制。为保证工程质量,由项目经理部的技术负责人、各专业的工程技术人员、以及质量检查人员组成施工现场质量保证体系,各专业队伍组建本专业的施工质量检验体系,明确各分部、分项工程的负责人。3.2.1施工准备项目经理技术负责人对施工图纸进行自审并与业主单位施工代表、设计人员、监理人员共同会审,发现问题及时解决。工程在开工前,由专业技术人员向施工人员进行技术交底,交底内容要求:(1)施工方法、技术措施、安全技术措施及现场实际情况;(2)图纸审核时所提出的问题及解决方案;(3)施工程序及质量标准。3.2.2质量检查(1)认真贯彻执行“三检一评”的制度,各项工程必须按施工工序搞好自检、互检、专检。(2)凡现场采购的材料、半成品、成品必须具有符合设计要求的产品合格证或产品质量证明书,否则不准验收和使用。(3)上道工序的质量问题没有处理完,不准进行下道工序,下道工序有权拒绝施工。(4)专职质量检查人员在自己分担的工程现场巡回检查,根据工第4页共24页第3页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共24页程进度、检验项目和标准要求逐项检查工程质量,认真填写质量检查记录,发现问题及时纠正;对于部合格项目下达返工、返修通知单;对于违反规程和不按规程施工的班组和个人,有权停止其施工。3.2.3施工协调施工过程中,业主单位代表、设计人员、监理人员对工程质量、施工进度等方面提出意见和要求时,应立即组织有关人员制定处理措施,安排人员解决,直到满意为止。3.2.4施工资料认真贯彻工程施工与资料同步进行的原则,及时收集、整理有关工程施工的资料,使交工资料具有真实性、完整性、系统性。3.2.5施工及验收标准(1)GB50300-2001《建筑工程施工质量验收统一标准》(2)GB50205-2001《钢结构工程施工质量验收规范》3.3保证施工进度目标措施(1)按进度计划及时调整施工人力资源;(2)按工程施工程序配备施工机械、施工工具;(3)按材料采购计划要求的时间及时采购施工材料4、吊装技术措施4.1施工程序钢构件摆放场地准备→钢构件移位→钢构件验收→吊车支腿场地准备→螺栓尺寸较核、放样→25T吊车进场→吊装。第5页共24页第4页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共24...
