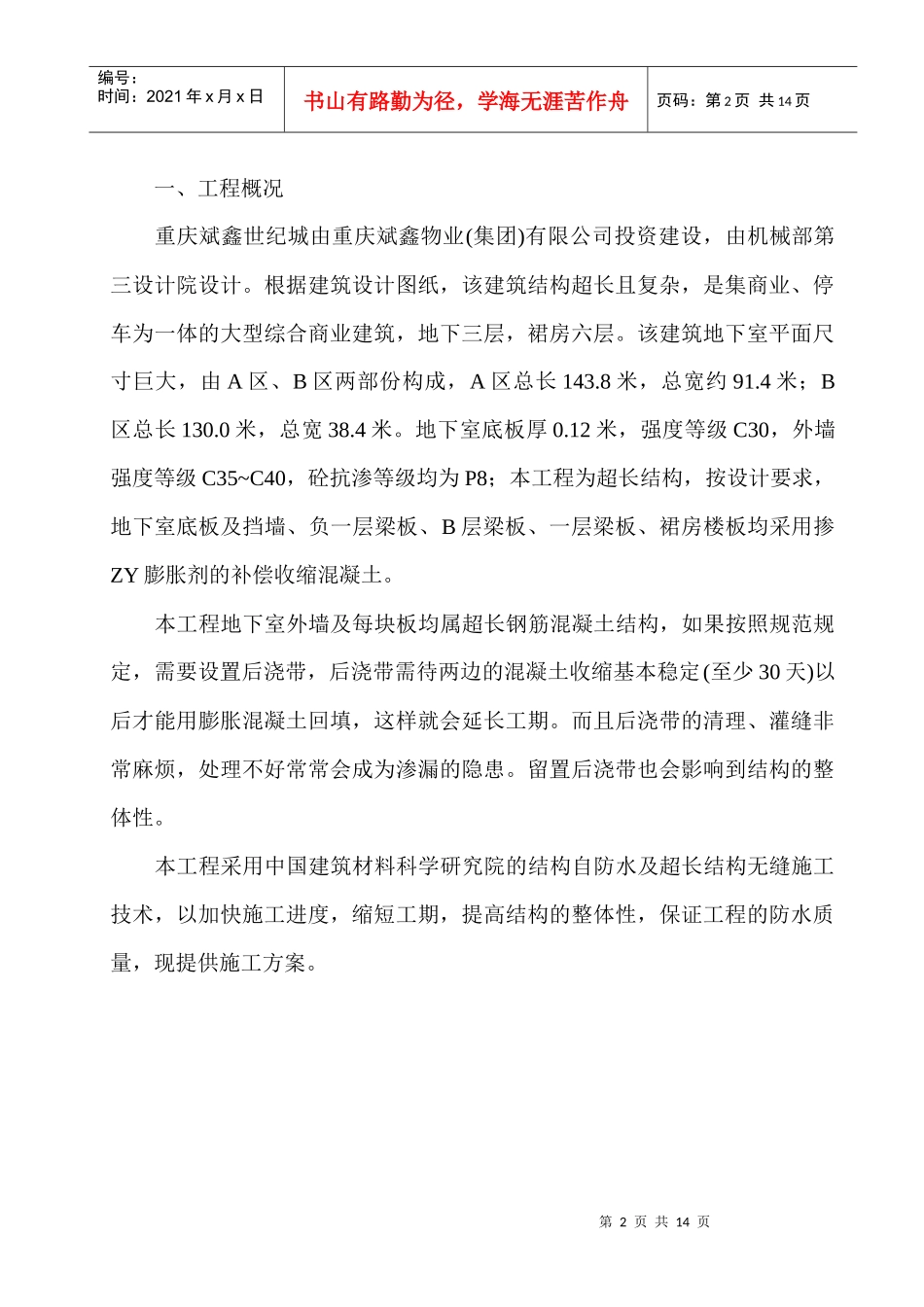

重庆斌鑫世纪城超长结构ZY补偿收缩混凝土施工技术方案编制人:审核人:五洋建设集团股份有限公司2004年5月30日第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页一、工程概况重庆斌鑫世纪城由重庆斌鑫物业(集团)有限公司投资建设,由机械部第三设计院设计
根据建筑设计图纸,该建筑结构超长且复杂,是集商业、停车为一体的大型综合商业建筑,地下三层,裙房六层
该建筑地下室平面尺寸巨大,由A区、B区两部份构成,A区总长143
8米,总宽约91
4米;B区总长130
0米,总宽38
地下室底板厚0
12米,强度等级C30,外墙强度等级C35~C40,砼抗渗等级均为P8;本工程为超长结构,按设计要求,地下室底板及挡墙、负一层梁板、B层梁板、一层梁板、裙房楼板均采用掺ZY膨胀剂的补偿收缩混凝土
本工程地下室外墙及每块板均属超长钢筋混凝土结构,如果按照规范规定,需要设置后浇带,后浇带需待两边的混凝土收缩基本稳定(至少30天)以后才能用膨胀混凝土回填,这样就会延长工期
而且后浇带的清理、灌缝非常麻烦,处理不好常常会成为渗漏的隐患
留置后浇带也会影响到结构的整体性
本工程采用中国建筑材料科学研究院的结构自防水及超长结构无缝施工技术,以加快施工进度,缩短工期,提高结构的整体性,保证工程的防水质量,现提供施工方案

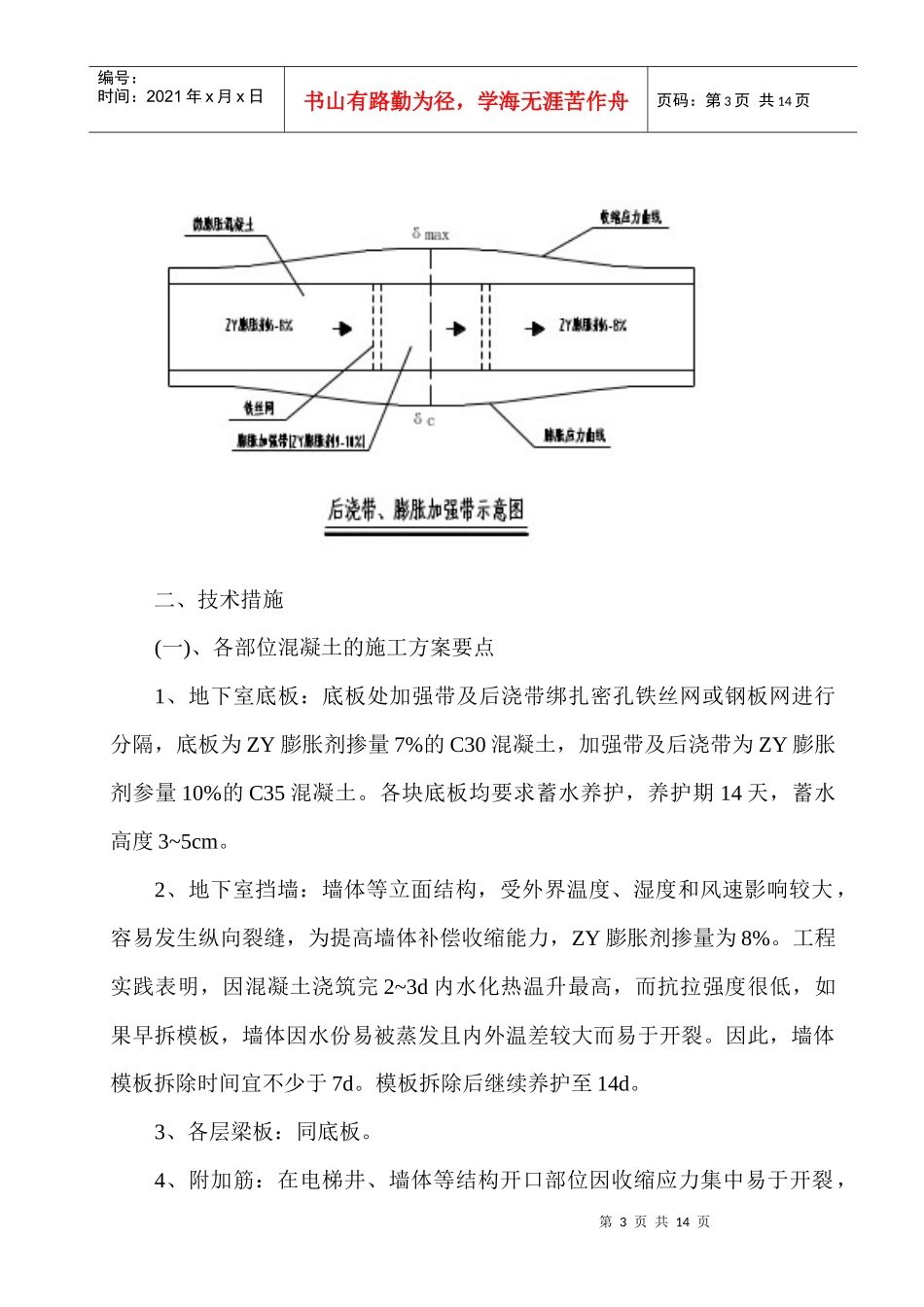

第3页共14页第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共14页二、技术措施(一)、各部位混凝土的施工方案要点1、地下室底板:底板处加强带及后浇带绑扎密孔铁丝网或钢板网进行分隔,底板为ZY膨胀剂掺量7%的C30混凝土,加强带及后浇带为ZY膨胀剂参量10%的C35混凝土
各块底板均要求蓄水养护,养护期14天,蓄水高度3~5cm
2、地下室挡墙:墙体等立面结构,受外界温度、湿度和风速影响较大,容易发生纵
