龙翔罐顶保温外护更换施工方案批准人:审核人:编制人:江苏χχ建设工程有限公司2016

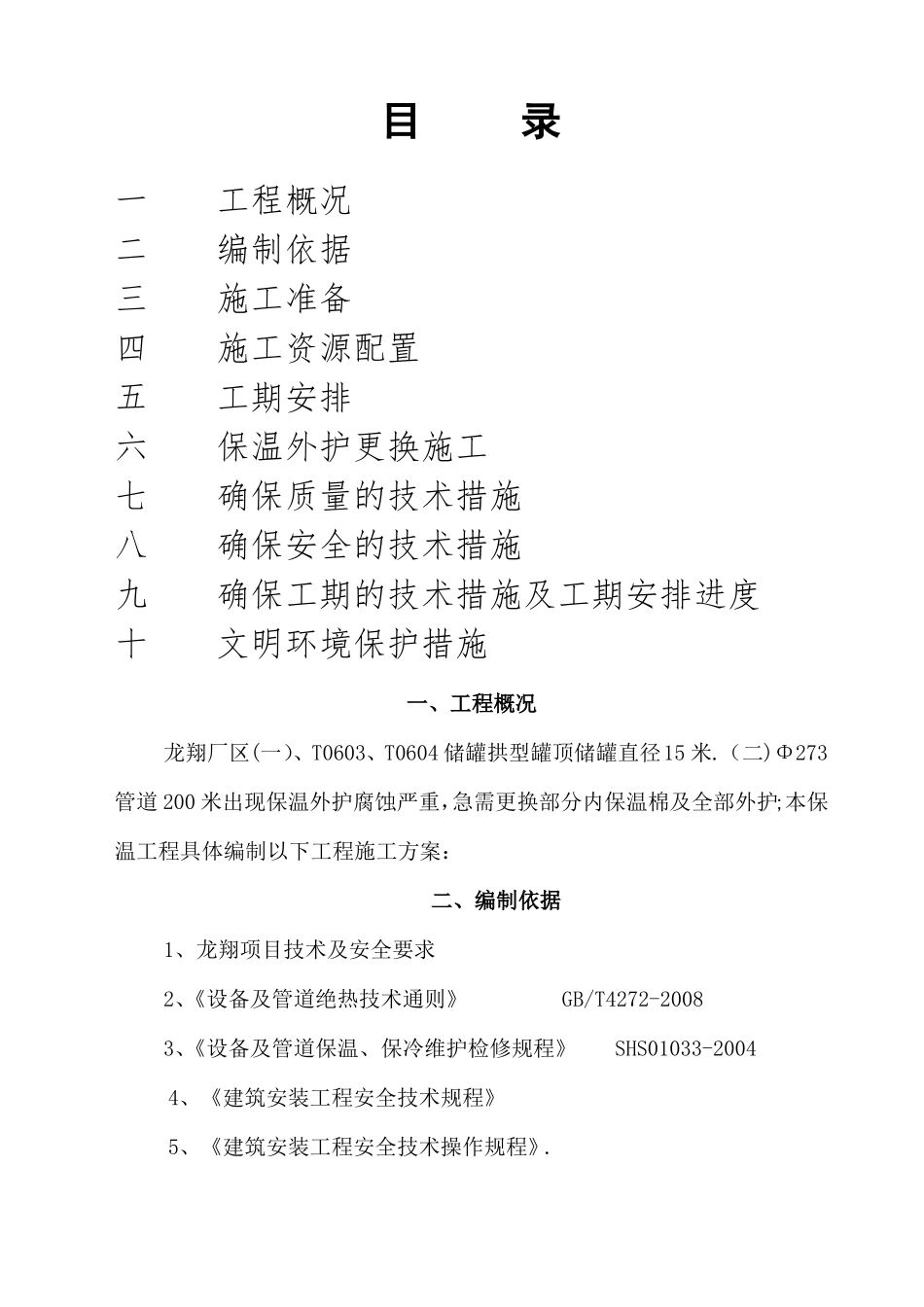

04目录一工程概况二编制依据三施工准备四施工资源配置五工期安排六保温外护更换施工七确保质量的技术措施八确保安全的技术措施九确保工期的技术措施及工期安排进度十文明环境保护措施一、工程概况龙翔厂区(一)、T0603、T0604储罐拱型罐顶储罐直径15米
(二)Φ273管道200米出现保温外护腐蚀严重,急需更换部分内保温棉及全部外护;本保温工程具体编制以下工程施工方案:二、编制依据1、龙翔项目技术及安全要求2、《设备及管道绝热技术通则》GB/T4272-20083、《设备及管道保温、保冷维护检修规程》SHS01033-20044、《建筑安装工程安全技术规程》5、《建筑安装工程安全技术操作规程》

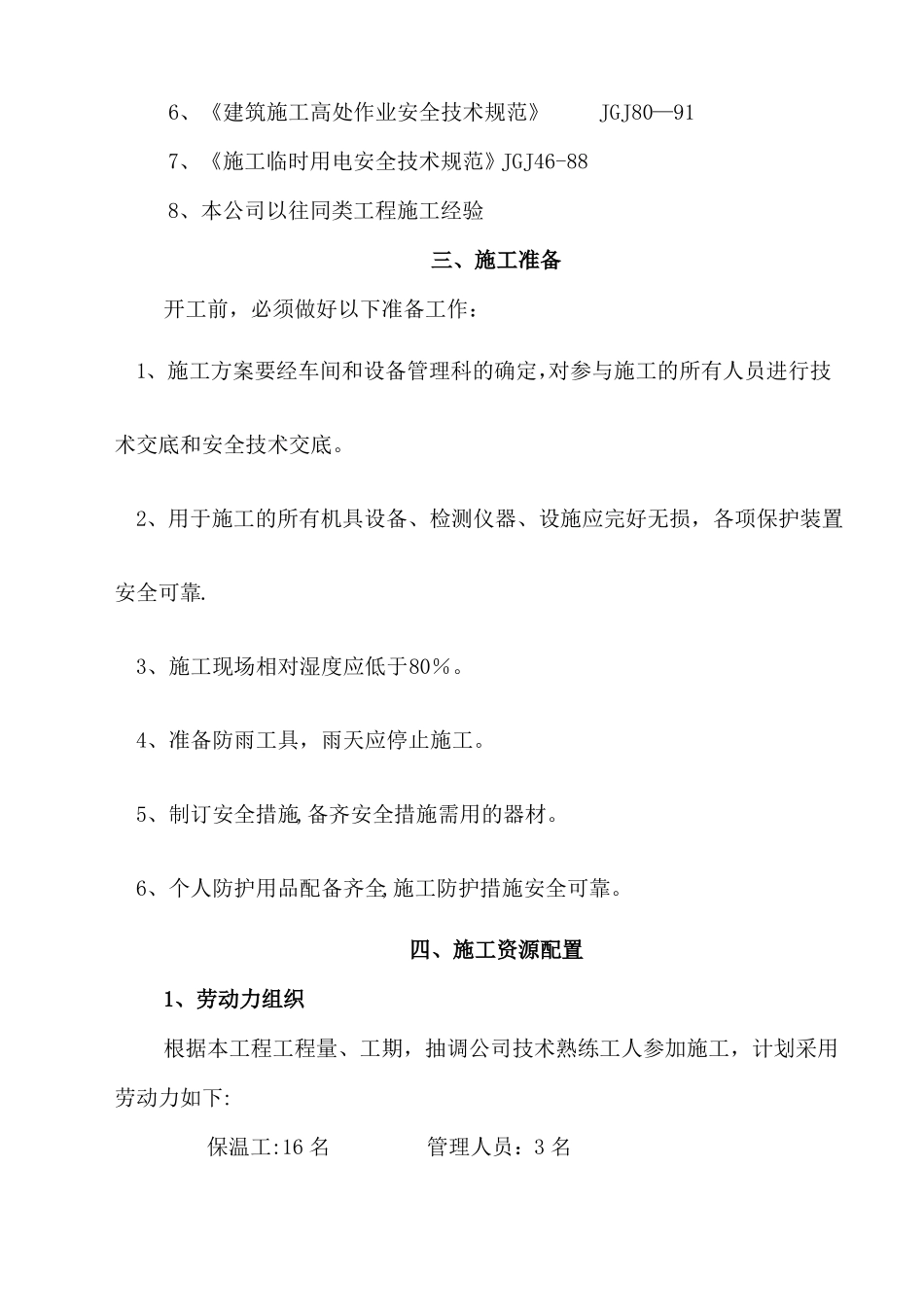

6、《建筑施工高处作业安全技术规范》JGJ80—917、《施工临时用电安全技术规范》JGJ46-888、本公司以往同类工程施工经验三、施工准备开工前,必须做好以下准备工作:1、施工方案要经车间和设备管理科的确定,对参与施工的所有人员进行技术交底和安全技术交底
2、用于施工的所有机具设备、检测仪器、设施应完好无损,各项保护装置安全可靠
3、施工现场相对湿度应低于80%
4、准备防雨工具,雨天应停止施工
5、制订安全措施,备齐安全措施需用的器材
6、个人防护用品配备齐全,施工防护措施安全可靠
四、施工资源配置1、劳动力组织根据本工程工程量、工期,抽调公司技术熟练工人参加施工,计划采用劳动力如下:保温工:16名管理人员:3名2、施工机具配置滚圆机:1台起线机:1台其他辅助耗材:若干五、工期安排1、T0603罐顶保温外护更换:1天2、T0604罐顶保温外护更换:1天3、Φ273管道保温及外护更换:3天六、保温外护更换施工1.施工工艺1、罐顶保温外护更换前期预制T0603、T0604拱形罐顶铝板δ=0
