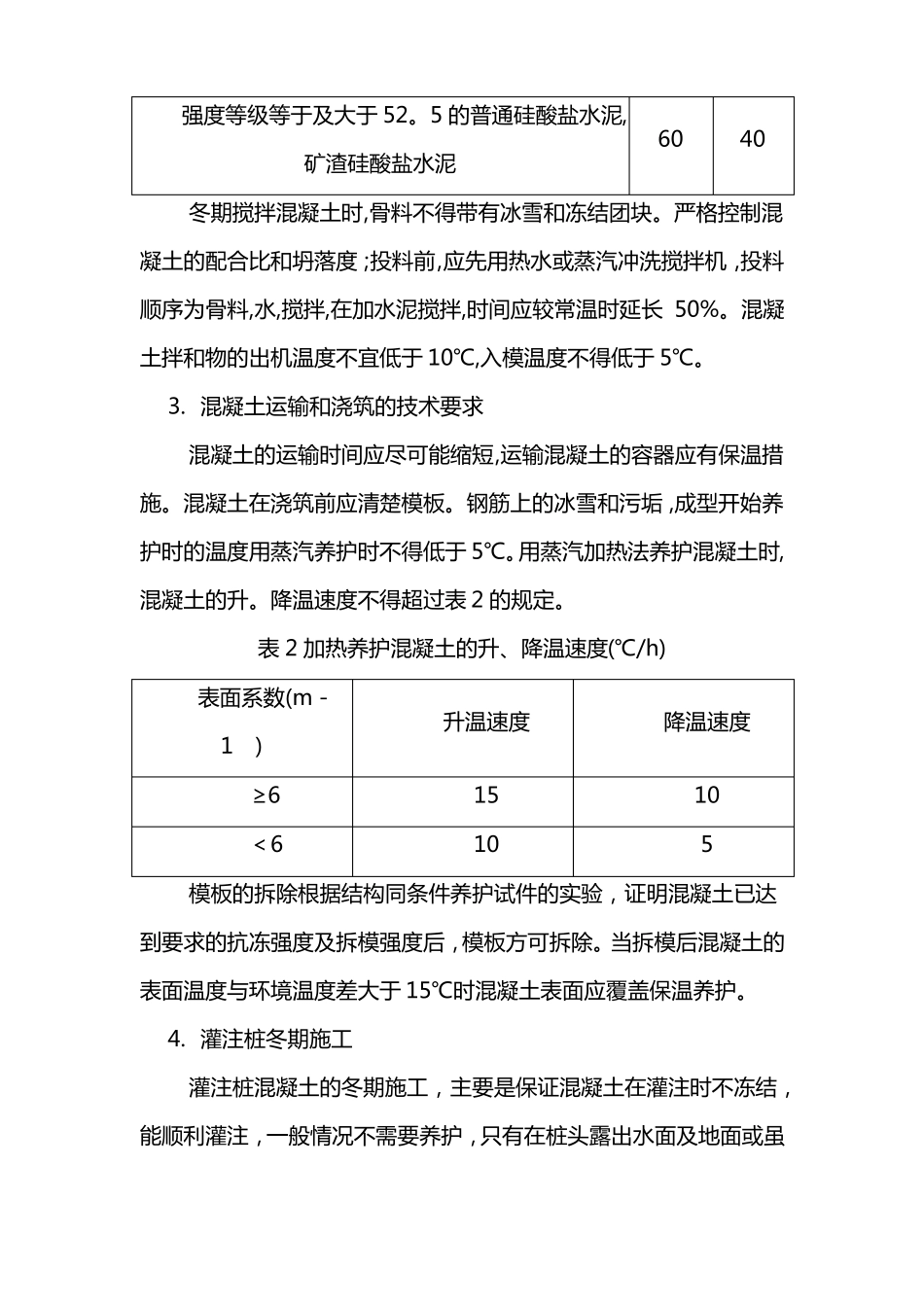

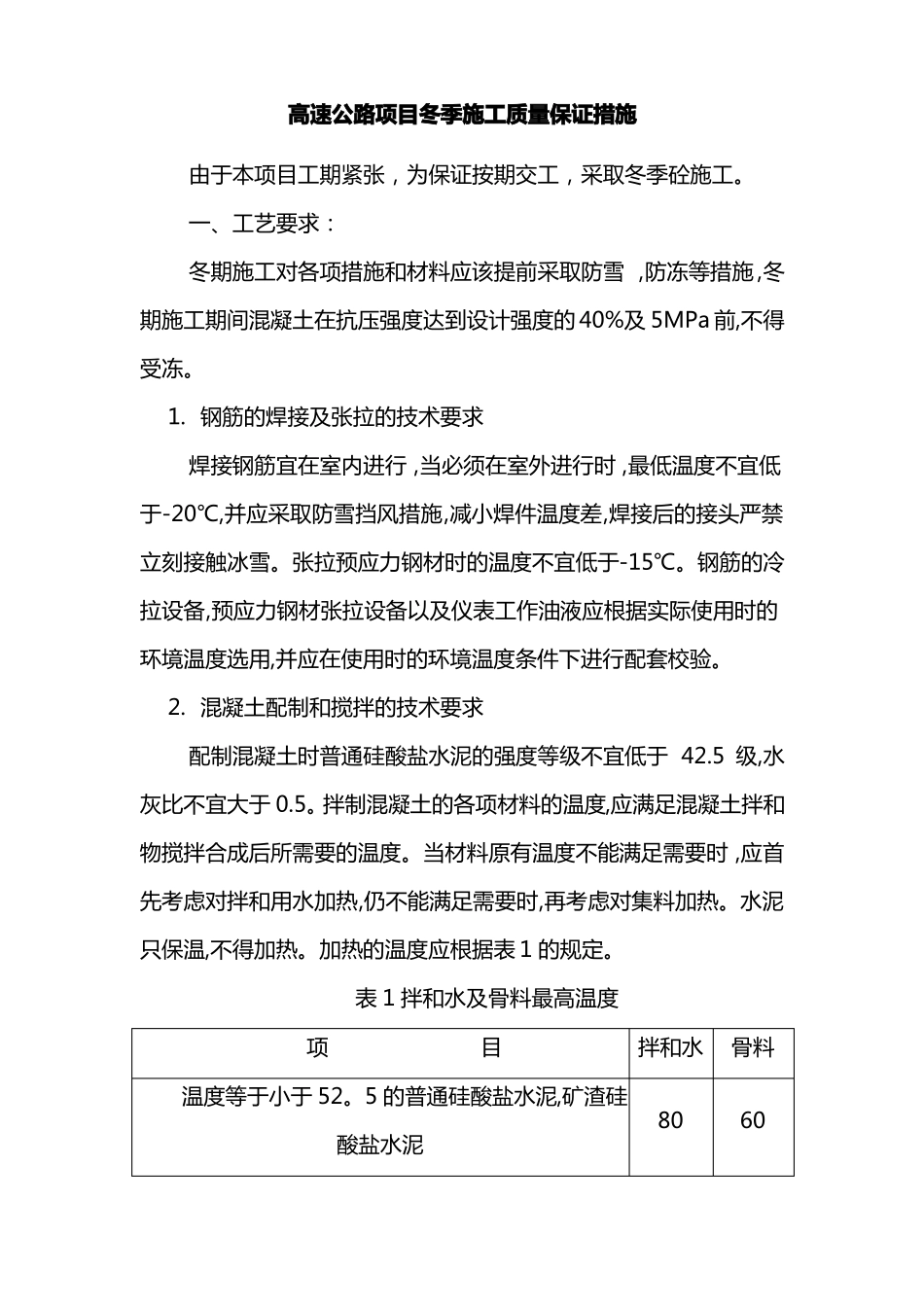

高速公路项目冬季施工质量保证措施由于本项目工期紧张,为保证按期交工,采取冬季砼施工。一、工艺要求:冬期施工对各项措施和材料应该提前采取防雪,防冻等措施,冬期施工期间混凝土在抗压强度达到设计强度的40%及5MPa前,不得受冻。1.钢筋的焊接及张拉的技术要求焊接钢筋宜在室内进行,当必须在室外进行时,最低温度不宜低于-20℃,并应采取防雪挡风措施,减小焊件温度差,焊接后的接头严禁立刻接触冰雪。张拉预应力钢材时的温度不宜低于-15℃。钢筋的冷拉设备,预应力钢材张拉设备以及仪表工作油液应根据实际使用时的环境温度选用,并应在使用时的环境温度条件下进行配套校验。2.混凝土配制和搅拌的技术要求配制混凝土时普通硅酸盐水泥的强度等级不宜低于42.5级,水灰比不宜大于0.5。拌制混凝土的各项材料的温度,应满足混凝土拌和物搅拌合成后所需要的温度。当材料原有温度不能满足需要时,应首先考虑对拌和用水加热,仍不能满足需要时,再考虑对集料加热。水泥只保温,不得加热。加热的温度应根据表1的规定。表1拌和水及骨料最高温度项目温度等于小于52。5的普通硅酸盐水泥,矿渣硅酸盐水泥拌和水骨料8060强度等级等于及大于52。5的普通硅酸盐水泥,矿渣硅酸盐水泥6040冬期搅拌混凝土时,骨料不得带有冰雪和冻结团块。严格控制混凝土的配合比和坍落度;投料前,应先用热水或蒸汽冲洗搅拌机,投料顺序为骨料,水,搅拌,在加水泥搅拌,时间应较常温时延长50%。混凝土拌和物的出机温度不宜低于10℃,入模温度不得低于5℃。3.混凝土运输和浇筑的技术要求混凝土的运输时间应尽可能缩短,运输混凝土的容器应有保温措施。混凝土在浇筑前应清楚模板。钢筋上的冰雪和污垢,成型开始养护时的温度用蒸汽养护时不得低于5℃。用蒸汽加热法养护混凝土时,混凝土的升。降温速度不得超过表2的规定。表2加热养护混凝土的升、降温速度(℃/h)表面系数(m-1)≥6<6升温速度1510降温速度105模板的拆除根据结构同条件养护试件的实验,证明混凝土已达到要求的抗冻强度及拆模强度后,模板方可拆除。当拆模后混凝土的表面温度与环境温度差大于15℃时混凝土表面应覆盖保温养护。4.灌注桩冬期施工灌注桩混凝土的冬期施工,主要是保证混凝土在灌注时不冻结,能顺利灌注,一般情况不需要养护,只有在桩头露出水面及地面或虽未露出水面。地面,但在冰冻范围之内时,才进行桩头混凝土的覆盖保温养护,灌注时对拌和物的温度要求不底于5℃,混凝土的运输要求同粱板砼运输。混凝土不准掺防冻剂。抗冻剂二、保障措施:(1)施工管理人员的培训冬期施工管理人员,通过培训了解本年度的冬施任务、特点,在组织生产过程中能够统筹安排劳力,适时做好冬期施工准备工作,使生产从常温顺利进入冬期施工;避免因气温突变造成工程质量事故或者停工事故发生。1..培训的内容主要有三个方面:1.1学习有关冬期施工规范、规定。1.2学习冬期施工的理论、冬期施工技术。1.3学习、理解本单位冬期施工的总方案和具体工程项目的冬期施工方法、措施。2.施工管理人员在培训学习中,应强调冬期施工技术工作的特殊性,使冬期始末阶段的施工工作适时、全面、顺利地进行。施工现场管理人员必须掌握如下工作要点:2.1了解当天的天气预报和测温人员的测温报告。做出天气突变的防范措施;决定当天外加剂的掺量;决定各种材料加热温度、混凝土加热养护温度的控制等。2.2根据混凝土养护测温记录,推算混凝土强度增长情况,决定同条件试块试压时间、混凝土拆模时间、以及拆模后混凝土外表面的保温措施。2.3检查冬期施工热源设备的运行情况。2.4检查保温措施的实施情况。2.5检查冬期施工的安全措施执行情况。重点是:张拉槽、梁板存放区是否因地基土冻胀而产生变形;电气设备使用、明火使用是否符合规定;容易发生易燃易爆材料、气焊设备等是否存在违章情况。2.6抓好冬期始末阶段的防冻保温和安全措施的如期实施。在化冻阶段,应着重检查张拉槽、机具设备、构件堆放场地的变化。3.司炉人员的培训司炉人员的培训,主要通过学习基本的基础理论和锅炉的安全操作,使司炉人员达到合格标准。3.1司炉人员必须具备有关锅炉的基本知识和按操作规程进行实际操作的能力。3.2司炉人员必须具...
