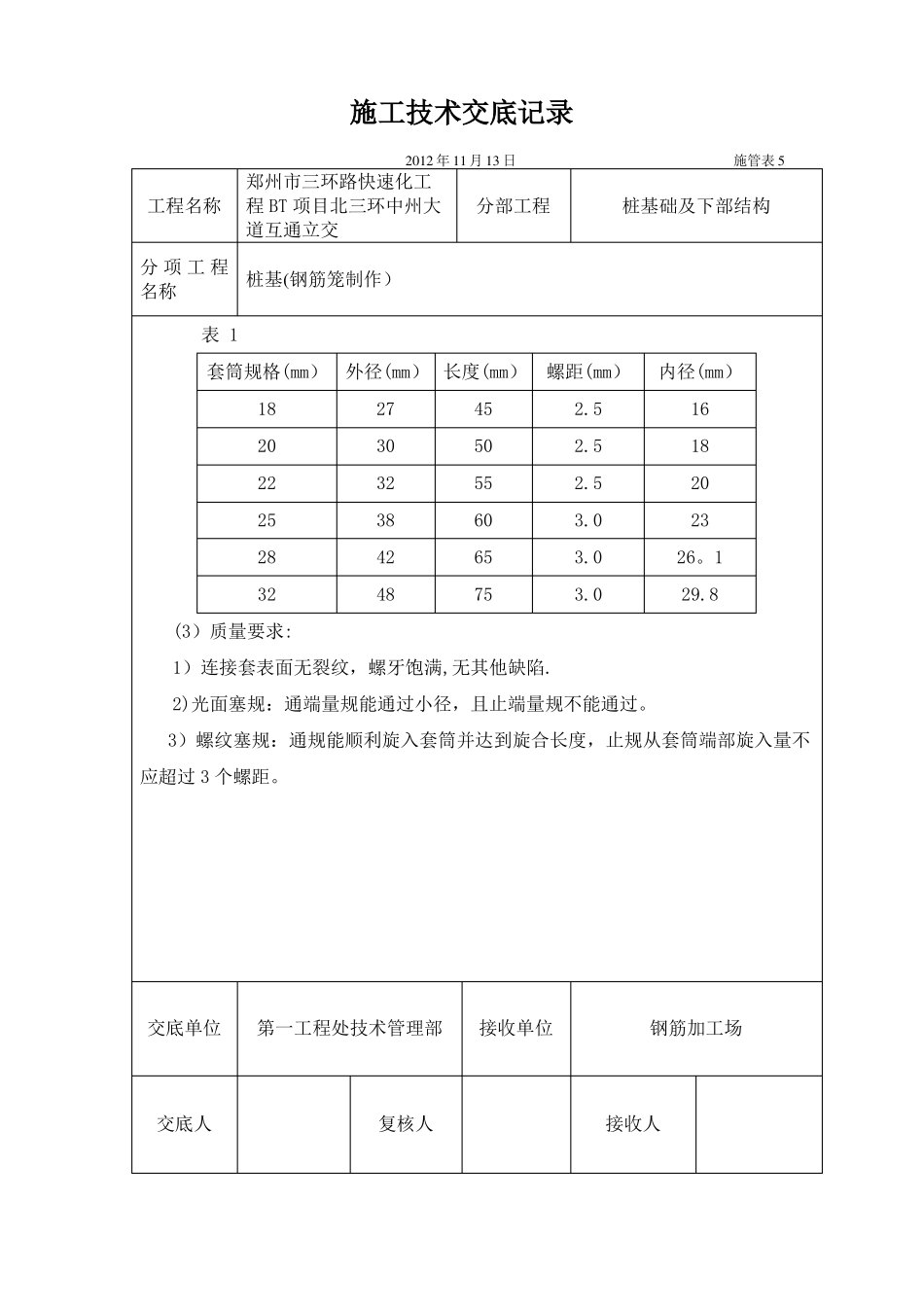

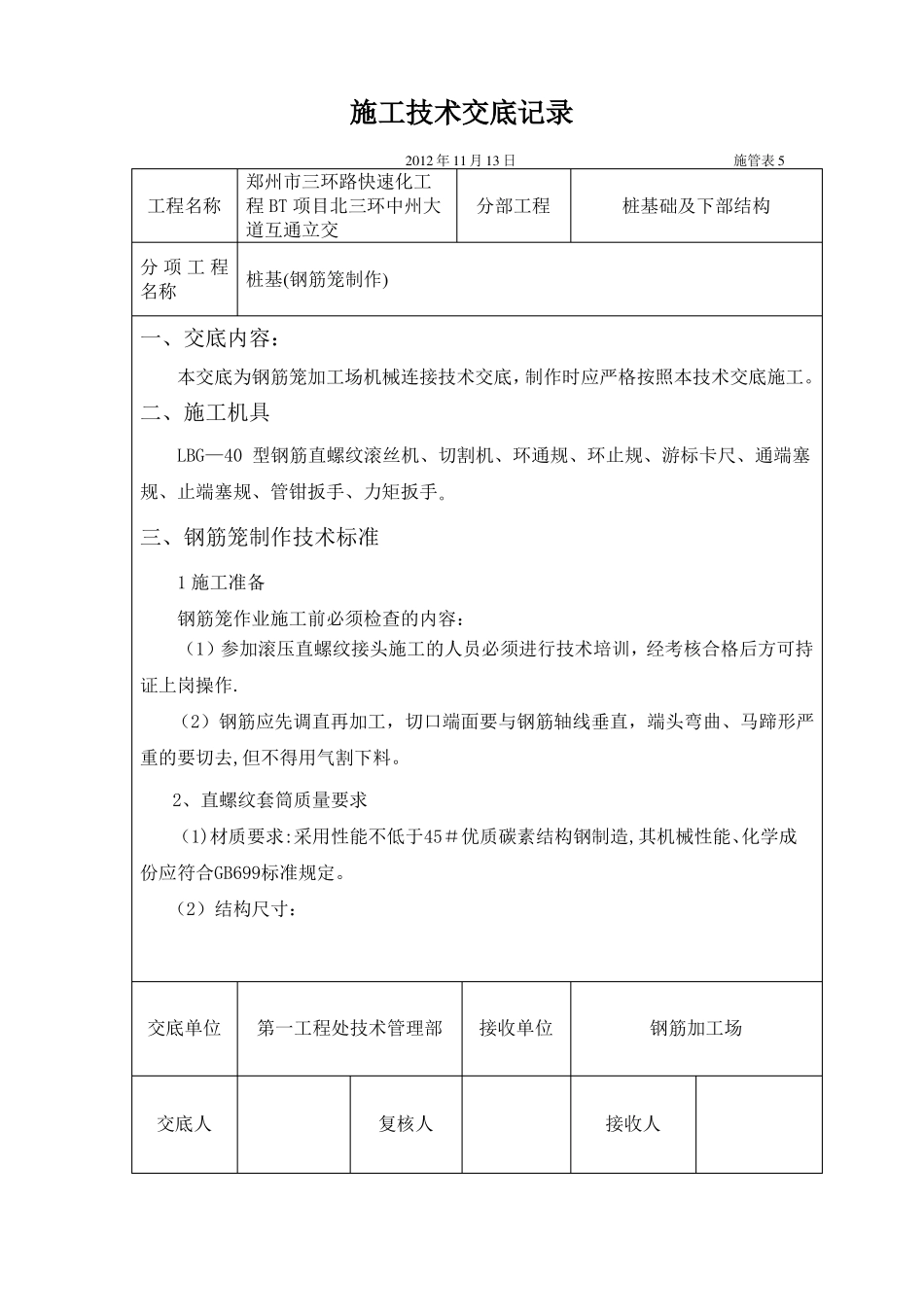

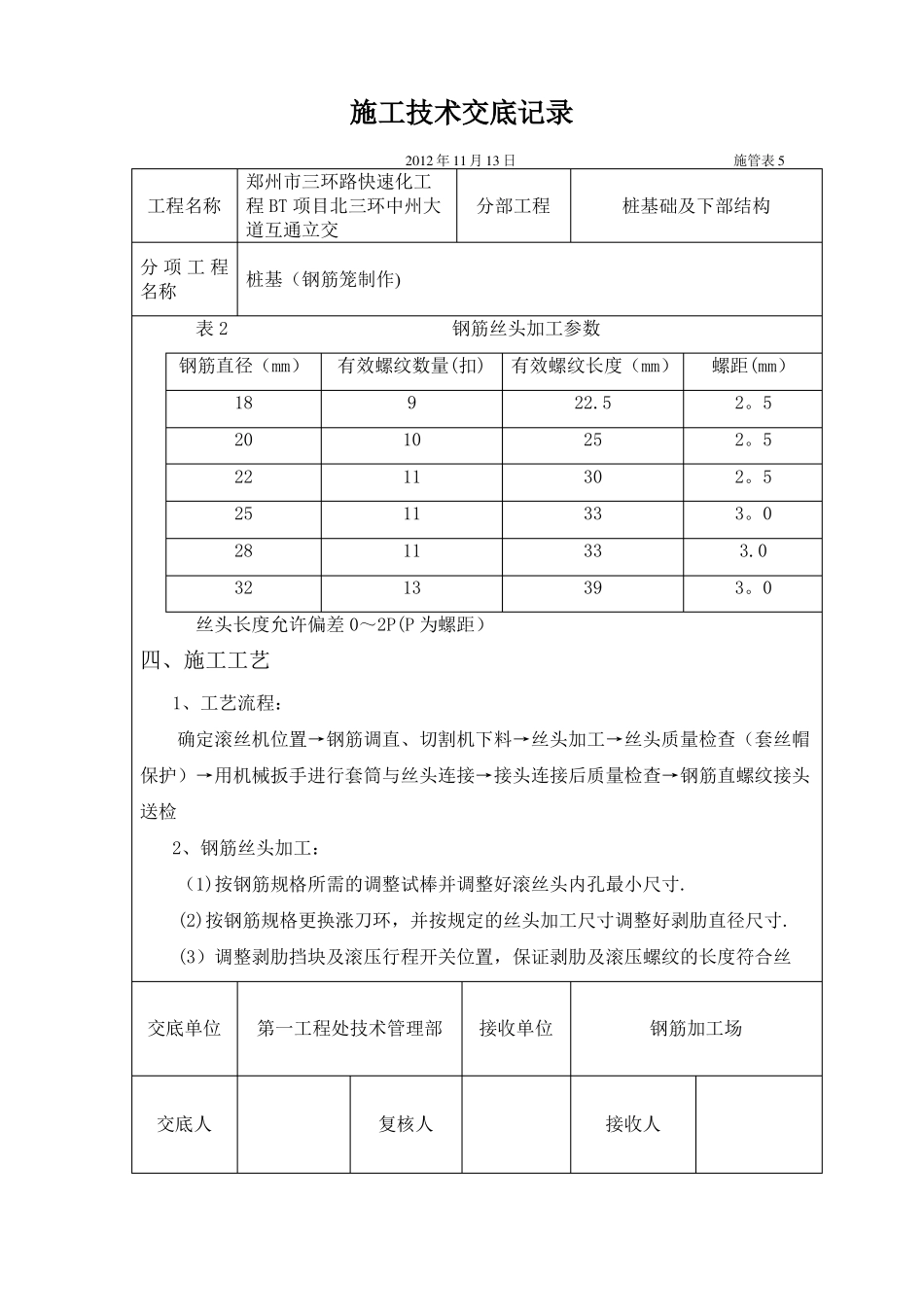

施工技术交底记录2012年11月13日施管表5工程名称郑州市三环路快速化工程BT项目北三环中州大道互通立交分部工程桩基础及下部结构分项工程桩基(钢筋笼制作)名称一、交底内容:本交底为钢筋笼加工场机械连接技术交底,制作时应严格按照本技术交底施工。二、施工机具LBG—40型钢筋直螺纹滚丝机、切割机、环通规、环止规、游标卡尺、通端塞规、止端塞规、管钳扳手、力矩扳手。三、钢筋笼制作技术标准1施工准备钢筋笼作业施工前必须检查的内容:(1)参加滚压直螺纹接头施工的人员必须进行技术培训,经考核合格后方可持证上岗操作.(2)钢筋应先调直再加工,切口端面要与钢筋轴线垂直,端头弯曲、马蹄形严重的要切去,但不得用气割下料。2、直螺纹套筒质量要求(1)材质要求:采用性能不低于45#优质碳素结构钢制造,其机械性能、化学成份应符合GB699标准规定。(2)结构尺寸:交底单位第一工程处技术管理部接收单位钢筋加工场交底人复核人接收人施工技术交底记录2012年11月13日施管表5工程名称郑州市三环路快速化工程BT项目北三环中州大道互通立交分部工程桩基础及下部结构分项工程桩基(钢筋笼制作)名称表1套筒规格(mm)外径(mm)长度(mm)螺距(mm)182022252832(3)质量要求:1)连接套表面无裂纹,螺牙饱满,无其他缺陷.2)光面塞规:通端量规能通过小径,且止端量规不能通过。3)螺纹塞规:通规能顺利旋入套筒并达到旋合长度,止规从套筒端部旋入量不应超过3个螺距。2730323842484550556065752.52.52.53.03.03.0内径(mm)1618202326。129.8交底单位第一工程处技术管理部接收单位钢筋加工场交底人复核人接收人施工技术交底记录2012年11月13日施管表5工程名称郑州市三环路快速化工程BT项目北三环中州大道互通立交分部工程桩基础及下部结构分项工程桩基(钢筋笼制作)名称表2钢筋丝头加工参数钢筋直径(mm)182022252832有效螺纹数量(扣)有效螺纹长度(mm)9101111111322.52530333339螺距(mm)2。52。52。53。03.03。0丝头长度允许偏差0~2P(P为螺距)四、施工工艺1、工艺流程:确定滚丝机位置→钢筋调直、切割机下料→丝头加工→丝头质量检查(套丝帽保护)→用机械扳手进行套筒与丝头连接→接头连接后质量检查→钢筋直螺纹接头送检2、钢筋丝头加工:(1)按钢筋规格所需的调整试棒并调整好滚丝头内孔最小尺寸.(2)按钢筋规格更换涨刀环,并按规定的丝头加工尺寸调整好剥肋直径尺寸.(3)调整剥肋挡块及滚压行程开关位置,保证剥肋及滚压螺纹的长度符合丝交底单位第一工程处技术管理部接收单位钢筋加工场交底人复核人接收人施工技术交底记录2012年11月13日施管表5工程名称郑州市三环路快速化工程BT项目北三环中州大道互通立交分部工程桩基础及下部结构分项工程桩基(钢筋笼制作)名称头加工尺寸的规定.(4)钢筋丝头长度的确定,确定原则:以钢筋连接套筒长度的一半为钢筋丝扣长度,由于钢筋的开始端和结束端存在不完整丝扣,初步确定钢筋丝扣的有效长度见表2。允许偏差为0~2P(P为螺距),施工中按0~1P控制。表3套筒连接参数钢筋直径(mm)拧紧扭矩()10018~2016022~2523028~3232036~40360使用扳手或管钳对钢筋接头拧紧时,只要达到力矩扳手调定的力矩值即可。表4钢筋丝头检测序号检验项目12检验要求外观质量钢筋丝头表面不得有影响接头性能的损坏或锈迹外形质量表面光洁,牙形饱满,牙顶宽超过0.6mm,有效螺纹数、有效长度(表2)均应满足要求。采用螺纹环规检测。通端螺纹环规能顺利旋入螺纹并达到旋合长度;止规与端部螺纹部分旋合,旋入量不超过3P(P为螺距)光面轴用量规检测。通端规能通过螺纹的大径,而止端量规不能通过螺纹大径3螺纹中径及小径4螺纹大径交底单位第一工程处技术管理部接收单位钢筋加工场交底人复核人接收人施工技术交底记录2012年11月13日施管表5工程名称郑州市三环路快速化工程BT项目北三环中州大道互通立交分部工程桩基础及下部结构分项工程桩基(钢筋笼制作)名称4、连接钢筋注意事项:(1)钢筋丝头经检验合格后应保持千净无损伤。(2)所连钢筋规格必须与连接套规格一致。(3)连接水平钢筋时,必须从一头往另一头依次连接,不得从两头往中间或中间往两端连接.(4)连接钢...
