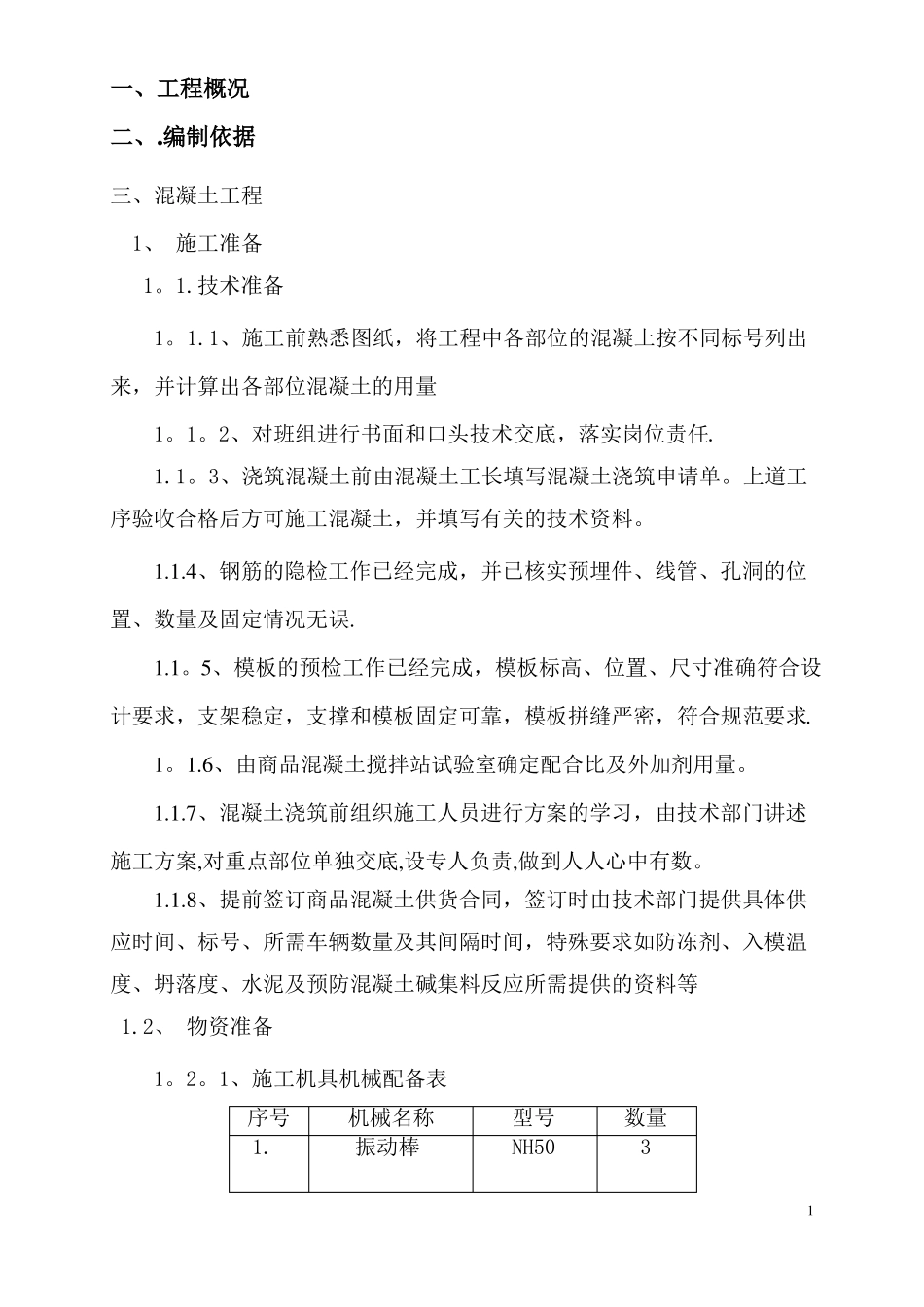

一、工程概况二、
编制依据三、混凝土工程1、施工准备1
1、施工前熟悉图纸,将工程中各部位的混凝土按不同标号列出来,并计算出各部位混凝土的用量1
2、对班组进行书面和口头技术交底,落实岗位责任
3、浇筑混凝土前由混凝土工长填写混凝土浇筑申请单
上道工序验收合格后方可施工混凝土,并填写有关的技术资料
4、钢筋的隐检工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定情况无误
5、模板的预检工作已经完成,模板标高、位置、尺寸准确符合设计要求,支架稳定,支撑和模板固定可靠,模板拼缝严密,符合规范要求
6、由商品混凝土搅拌站试验室确定配合比及外加剂用量
7、混凝土浇筑前组织施工人员进行方案的学习,由技术部门讲述施工方案,对重点部位单独交底,设专人负责,做到人人心中有数
8、提前签订商品混凝土供货合同,签订时由技术部门提供具体供应时间、标号、所需车辆数量及其间隔时间,特殊要求如防冻剂、入模温度、坍落度、水泥及预防混凝土碱集料反应所需提供的资料等1
2、物资准备1

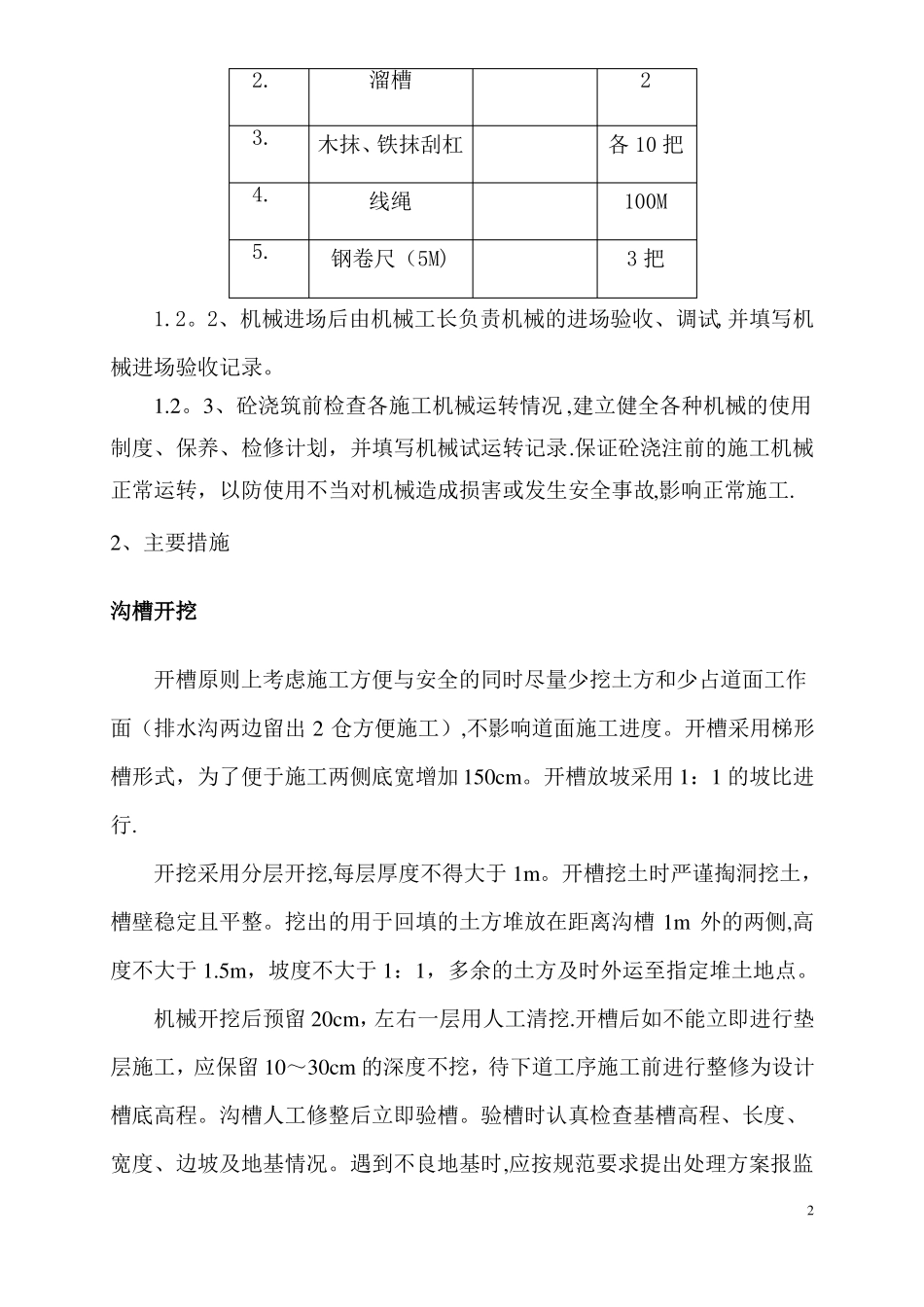

1、施工机具机械配备表序号1
机械名称振动棒型号NH50数量312
溜槽2各10把100M3把3
木抹、铁抹刮杠4
线绳钢卷尺(5M)1
2、机械进场后由机械工长负责机械的进场验收、调试,并填写机械进场验收记录
3、砼浇筑前检查各施工机械运转情况,建立健全各种机械的使用制度、保养、检修计划,并填写机械试运转记录
保证砼浇注前的施工机械正常运转,以防使用不当对机械造成损害或发生安全事故,影响正常施工
2、主要措施沟槽开挖开槽原则上考虑施工方便与安全的同时尽量少挖土方和少占道面工作面(排水沟两边留出2仓方便施工),不影响道面施工进度
开槽采用梯形槽形式,为了便于施工两侧底宽增加150cm
开槽放坡采用1:1的坡比进行
开挖采用分层开
