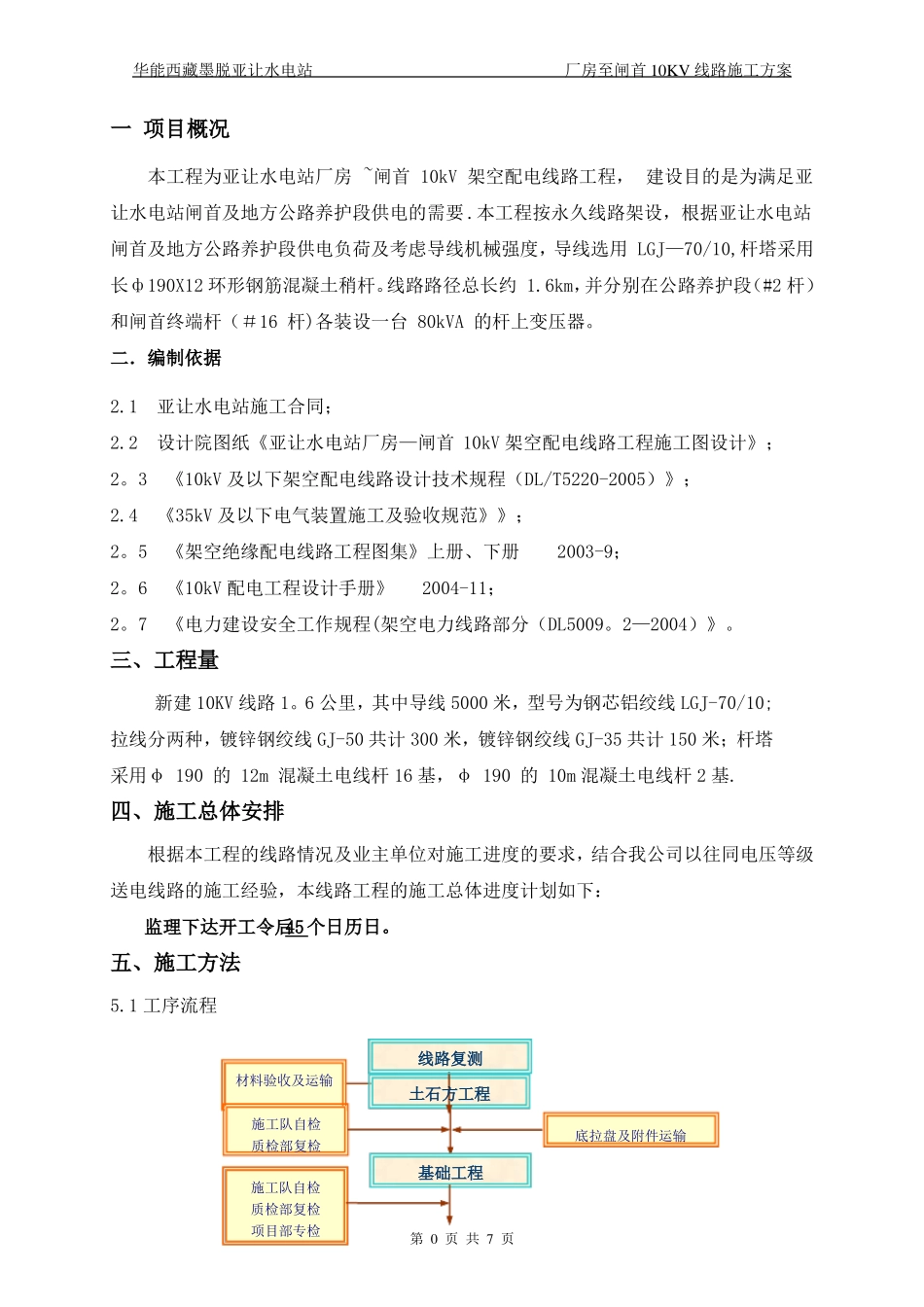

华能西藏墨脱亚让水电站厂房至闸首10KV线路施工方案一项目概况本工程为亚让水电站厂房~闸首10kV架空配电线路工程,建设目的是为满足亚让水电站闸首及地方公路养护段供电的需要
本工程按永久线路架设,根据亚让水电站闸首及地方公路养护段供电负荷及考虑导线机械强度,导线选用LGJ—70/10,杆塔采用长ф190X12环形钢筋混凝土稍杆
线路路径总长约1
6km,并分别在公路养护段(#2杆)和闸首终端杆(#16杆)各装设一台80kVA的杆上变压器
二.编制依据2
1亚让水电站施工合同;2
2设计院图纸《亚让水电站厂房—闸首10kV架空配电线路工程施工图设计》;2
3《10kV及以下架空配电线路设计技术规程(DL/T5220-2005)》;2
4《35kV及以下电气装置施工及验收规范》》;2
5《架空绝缘配电线路工程图集》上册、下册2003-9;2
6《10kV配电工程设计手册》2004-11;2
7《电力建设安全工作规程(架空电力线路部分(DL5009
2—2004)》
三、工程量新建10KV线路1
6公里,其中导线5000米,型号为钢芯铝绞线LGJ-70/10;拉线分两种,镀锌钢绞线GJ-50共计300米,镀锌钢绞线GJ-35共计150米;杆塔采用φ190的12m混凝土电线杆16基,φ190的10m混凝土电线杆2基

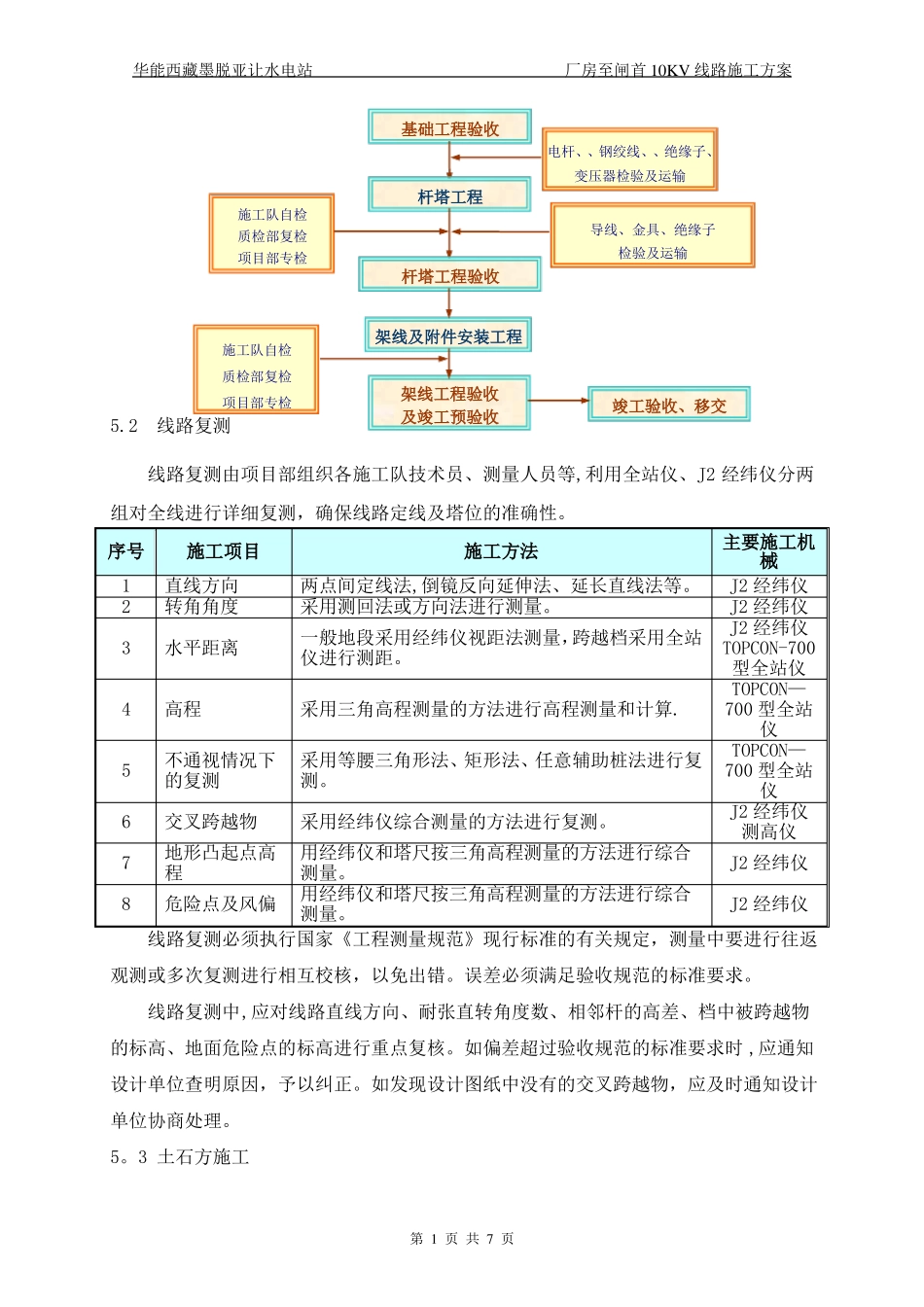

四、施工总体安排根据本工程的线路情况及业主单位对施工进度的要求,结合我公司以往同电压等级送电线路的施工经验,本线路工程的施工总体进度计划如下:监理下达开工令后45个日历日

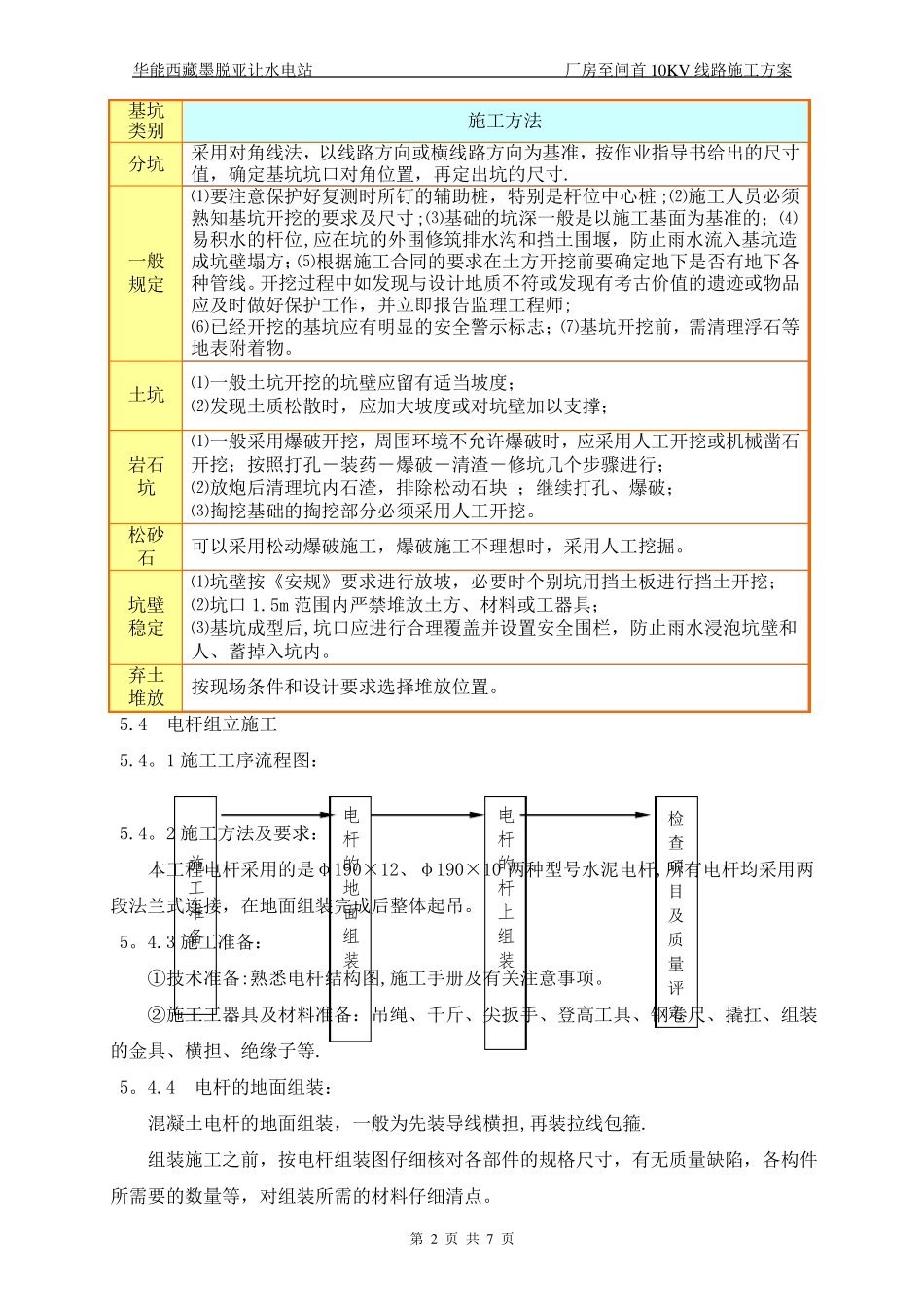

五、施工方法5
1工序流程材料验收及运输线路复测土石方工程施工队自检质检部复检施工队自检质检部复检项目部专检第0页共7页底拉盘及附件运输基础工程华能西藏墨脱亚让水电站厂房至闸首10KV线路施工方案施工队自检施工队自检质检部复检项目部专检基础工程验收电杆、、钢绞线、、绝缘子、变压器检验及运输杆塔工程导线
