东平湖景区旅游酒店机械钻孔灌注桩专项施工方案江苏鑫华成国际建设工程有限公司山东分公司2018年03月28日目录一、工程概况

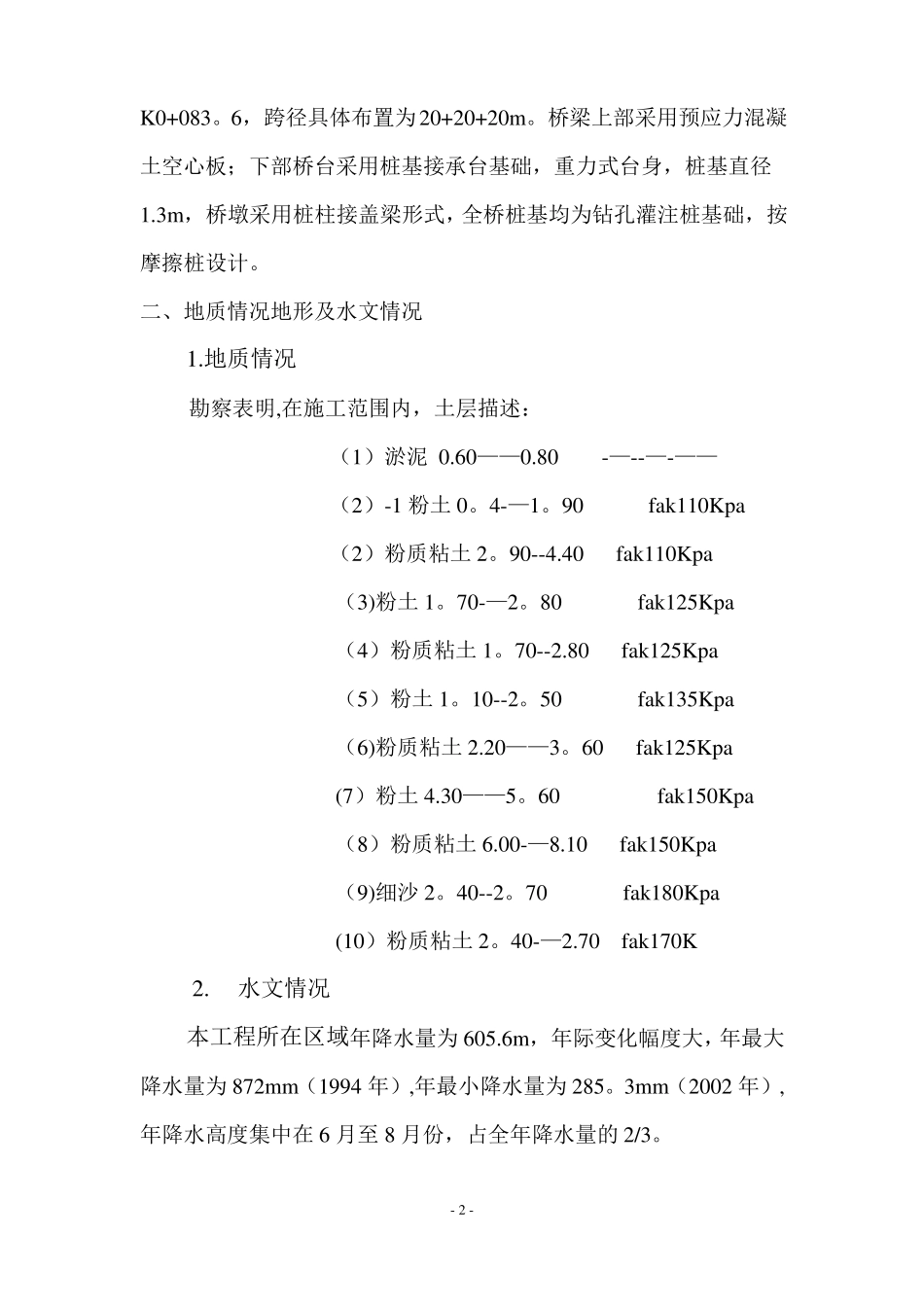

1二、地质情况地形及水文情况
2三、施工现场换填
3四、施工方案
4一、设备选择二、机械钻孔灌注施工五、机械钻孔钻进施工方法
5六、钢筋笼制作及安装
6七、混凝土浇筑
7八、机械钻孔灌注桩工程施工质量保证及措施
8九、施工工期保证措施
9十、安全保证措施
10十一、环保文明施工措施
11一、工程概况本项目为东平湖艺术特色小镇酒店码头新建工程,该项目位于桑园新村东南侧及于王庄村北测、东平湖西岸
东平湖景区旅游酒店工程为水上建筑,通过路桥,修建水上平台组织交通
水上平台下部为开敞式汽车库
上部为酒店三层局部四层,总建筑面积8331
1㎡,其中疏散平台下建筑面积为4513
占地面长78m,宽57
1m,建筑高度17
本工程采用现浇混凝土框架结构,基础形式为桩基础,结构嵌固端为基础顶
码头桥梁设计全长63
04m,宽12m
桥梁起点桩号为K
