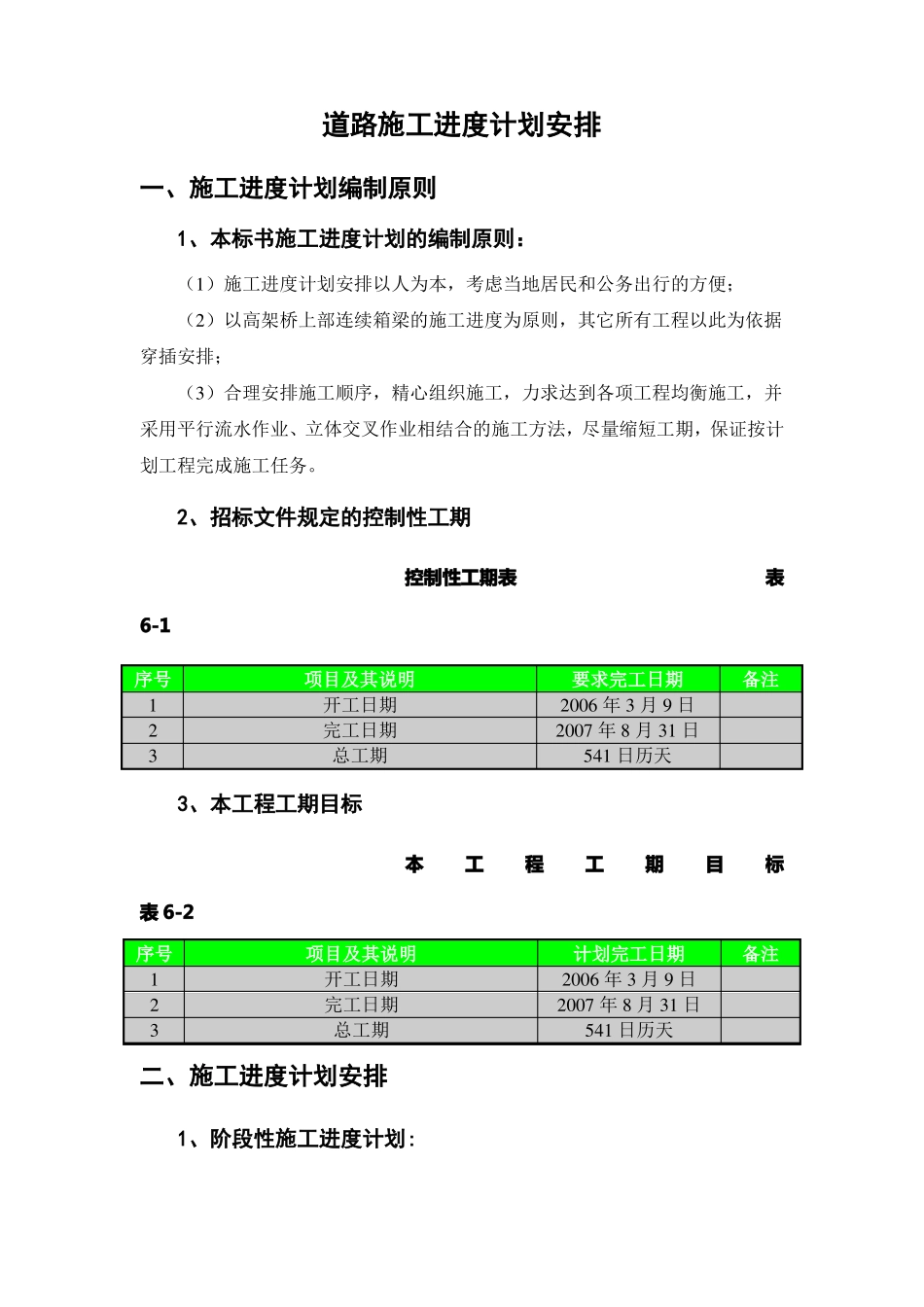

道路施工进度计划安排一、施工进度计划编制原则1、本标书施工进度计划的编制原则:(1)施工进度计划安排以人为本,考虑当地居民和公务出行的方便;(2)以高架桥上部连续箱梁的施工进度为原则,其它所有工程以此为依据穿插安排;(3)合理安排施工顺序,精心组织施工,力求达到各项工程均衡施工,并采用平行流水作业、立体交叉作业相结合的施工方法,尽量缩短工期,保证按计划工程完成施工任务

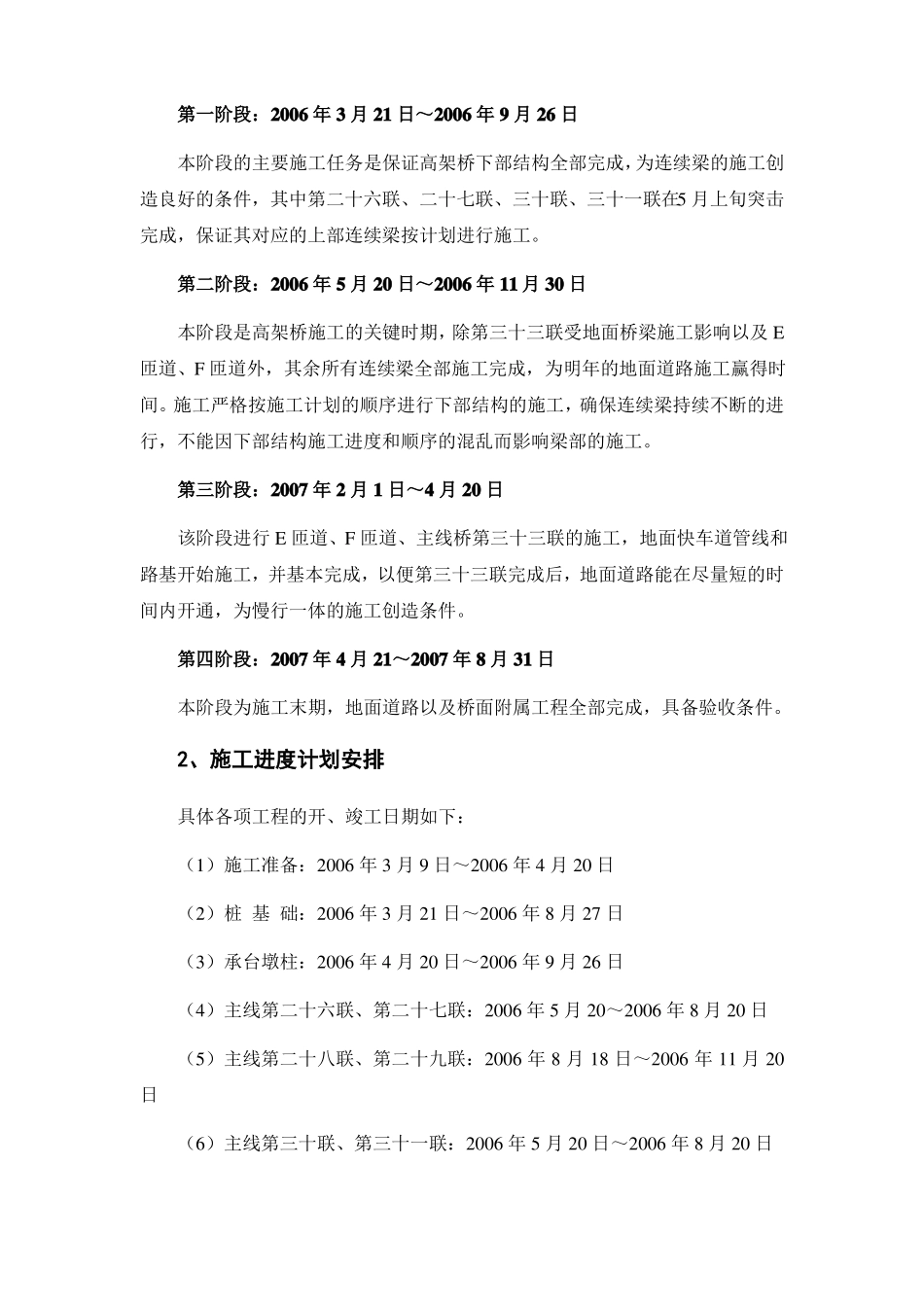

2、招标文件规定的控制性工期控制性工期表表6-1序号123项目及其说明开工日期完工日期总工期要求完工日期2006年3月9日2007年8月31日541日历天备注3、本工程工期目标本表6-2序号123项目及其说明开工日期完工日期总工期计划完工日期2006年3月9日2007年8月31日541日历天备注工程工期目标二、施工进度计划安排1、阶段性施工进度计划:第一阶段:2006年3月21日~2006年9月26日本阶段的主要施工任务是保证高架桥下部结构全部完成,为连续梁的施工创造良好的条件,其中第二十六联、二十七联、三十联、三十一联在5月上旬突击完成,保证其对应的上部连续梁按计划进行施工
第二阶段:2006年5月20日~2006年11月30日本阶段是高架桥施工的关键时期,除第三十三联受地面桥梁施工影响以及E匝道、F匝道外,其余所有连续梁全部施工完成,为明年的地面道路施工赢得时间
施工严格按施工计划的顺序进行下部结构的施工,确保连续梁持续不断的进行,不能因下部结构施工进度和顺序的混乱而影响梁部的施工
第三阶段:2007年2月1日~4月20日该阶段进行E匝道、F匝道、主线桥第三十三联的施工,地面快车道管线和路基开始施工,并基本完成,以便第三十三联完成后,地面道路能在尽量短的时间内开通,为慢行一体的施工创造条件
第四阶段:2007年4月21~2007年8月31日本阶段为施工末期,地面道路以及桥面附属工程全部完成,具备验收条件
