施工测量熟悉施工图纸:施工区域、工作环境、工作内容
勘察施工现场:确定控制点布设的位置、控制点引测路线,编制测量方案
校检测量仪器并应满足测量精度要求
校核高程、导线基准点高程、导线控制测量详细记录测量过程、明确标示控制桩并做好保护措施
数据分析整理数据分析整理,确定控制点坐标、高程场内测量:原始地貌、断面测量,对施工范围内的地面附着物、地下管线等进行细部测量
测量成果整理:高程、导线测量及评查记录,控制点布设图,原始断面图,工程量计算表,原始地形图

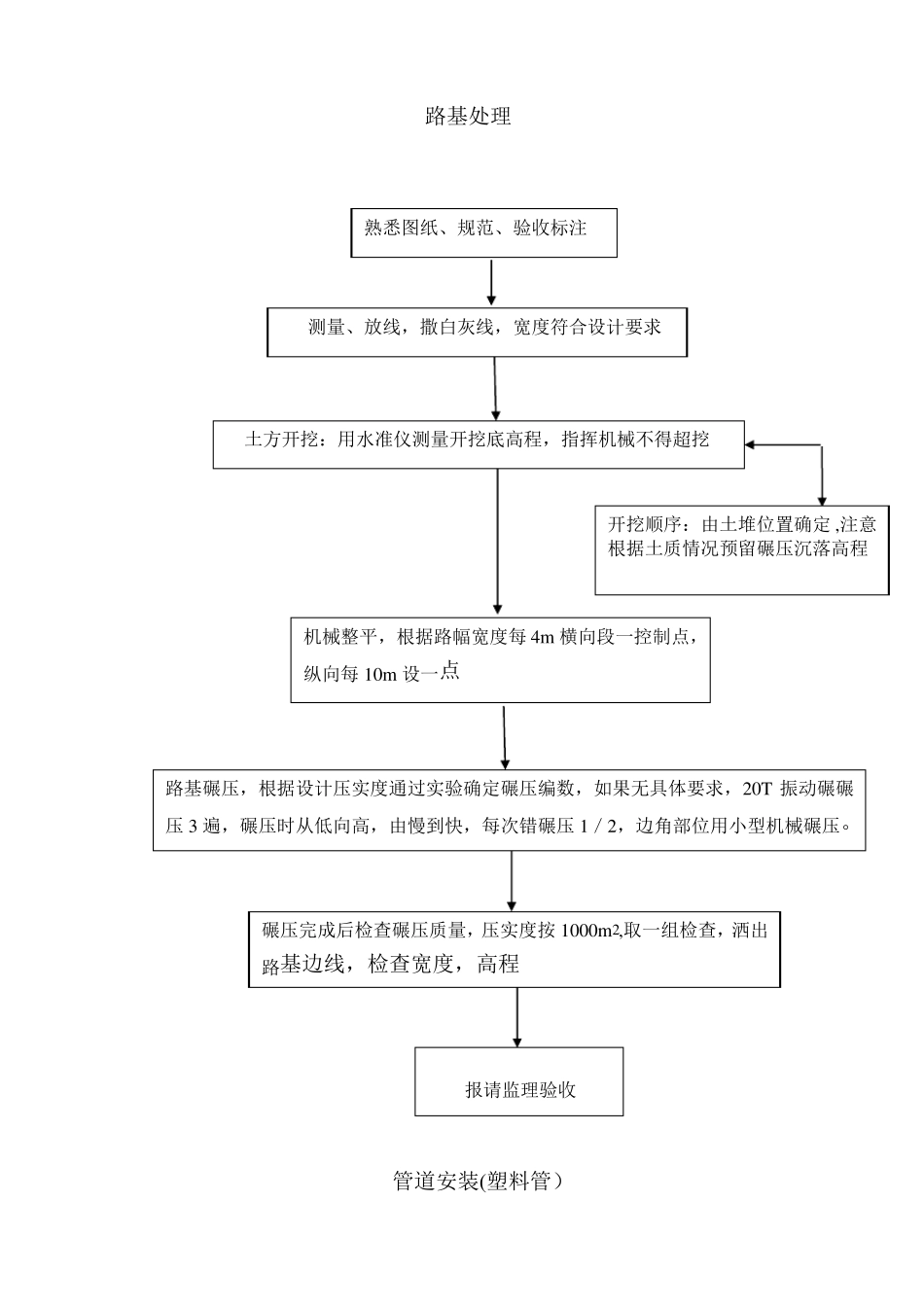

土方开挖路基处理熟悉图纸、规范、验收标注测量、放线,撒白灰线,宽度符合设计要求土方开挖:用水准仪测量开挖底高程,指挥机械不得超挖开挖顺序:由土堆位置确定,注意根据土质情况预留碾压沉落高程机械整平,根据路幅宽度每4m横向段一控制点,纵向每10m设一点路基碾压,根据设计压实度通过实验确定碾压编数,如果无具体要求,20T振动碾碾压3遍,碾压时从低向高,由慢到快,每次错碾压1/2,边角部位用小型机械碾压
碾压完成后检查碾压质量,压实度按1000m2,取一组检查,洒出路基边线,检查宽度,高程报请监理验收管道安装(塑料管)熟悉图纸,施工规范、图集测量放线3:7灰土垫层15cm砂垫层,务实排管予留工作坑宽50cm人工下管是应轻抬轻放严禁损伤管材管道安装(混凝土管)管安装专人施工,专人检查,管道直顺,管口接缝严密熟悉图纸,施工规范检查管道中线、标高、固定管道用砂测量放线,确定检查井位,并用木桩定位检查管道中线、标高、固定管道用砂按土方回填质量要求施工检查分层管道基础3:7灰土垫层,混凝土垫层施工复核灰土垫层上标高,人工修整,施放管道中线按照每节管道长度及井位进行排管,安放管枕下管时要有专人指挥,吊管时要保证管身水平管道安装时注意橡胶圈,安装时不得扭曲距管口1cm位置每段完成后,检查中线标高及时调整,合格后进行下段安装模板拆除清理,混凝土强度达
