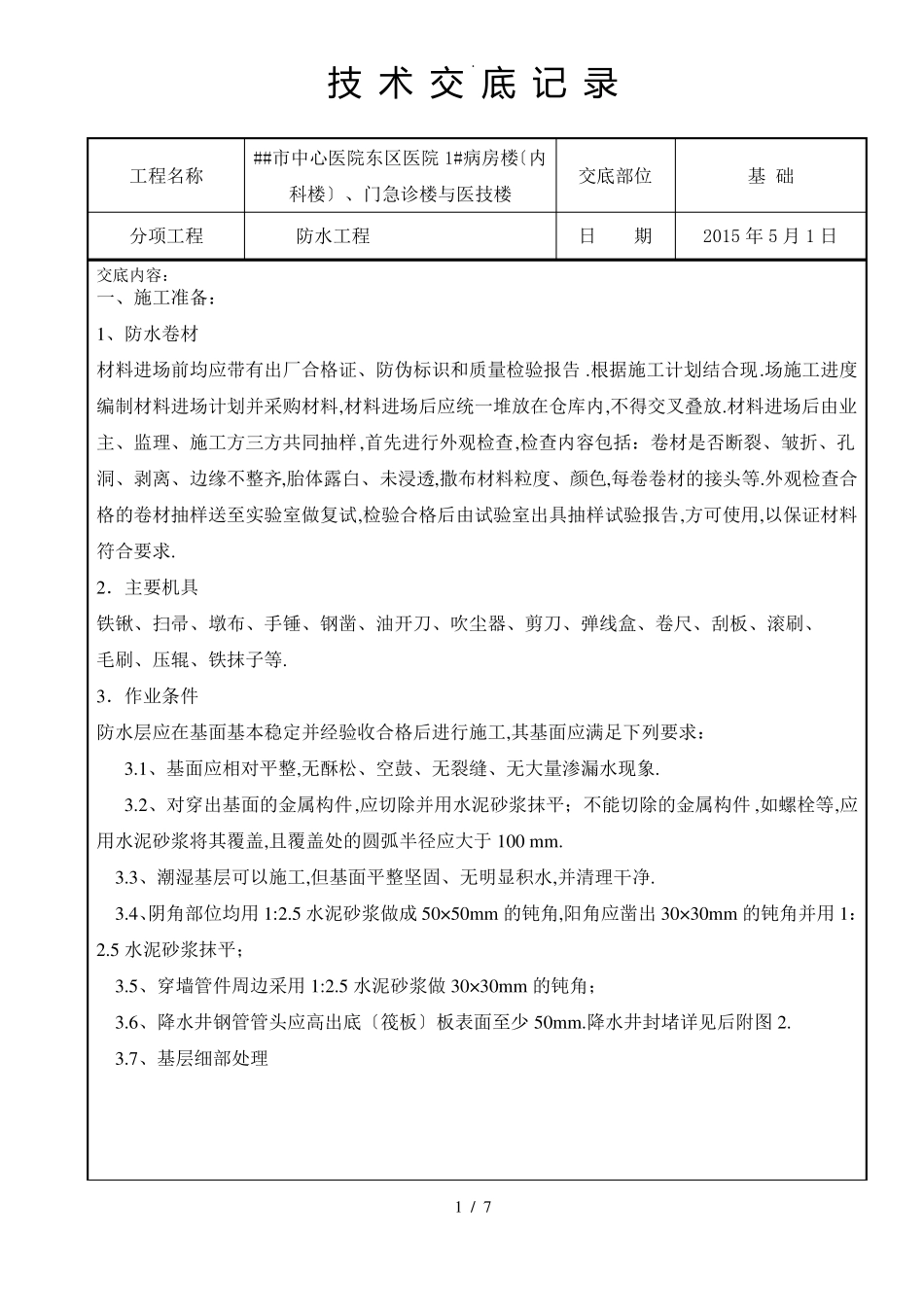

技术交底记录工程名称分项工程交底内容:##市中心医院东区医院1#病房楼〔内科楼〕、门急诊楼与医技楼防水工程交底部位日期基础2015年5月1日一、施工准备:1、防水卷材材料进场前均应带有出厂合格证、防伪标识和质量检验报告
根据施工计划结合现
场施工进度编制材料进场计划并采购材料,材料进场后应统一堆放在仓库内,不得交叉叠放
材料进场后由业主、监理、施工方三方共同抽样,首先进行外观检查,检查内容包括:卷材是否断裂、皱折、孔洞、剥离、边缘不整齐,胎体露白、未浸透,撒布材料粒度、颜色,每卷卷材的接头等
外观检查合格的卷材抽样送至实验室做复试,检验合格后由试验室出具抽样试验报告,方可使用,以保证材料符合要求
2.主要机具铁锹、扫帚、墩布、手锤、钢凿、油开刀、吹尘器、剪刀、弹线盒、卷尺、刮板、滚刷、毛刷、压辊、铁抹子等
3.作业条件防水层应在基面基本稳定并经验收合格后进行施工,其基面应满足下列要求:3
1、基面应相对平整,无酥松、空鼓、无裂缝、无大量渗漏水现象
2、对穿出基面的金属构件,应切除并用水泥砂浆抹平;不能切除的金属构件,如螺栓等,应用水泥砂浆将其覆盖,且覆盖处的圆弧半径应大于100mm
3、潮湿基层可以施工,但基面平整坚固、无明显积水,并清理干净
4、阴角部位均用1:2
5水泥砂浆做成50×50mm的钝角,阳角应凿出30×30mm的钝角并用1:2
5水泥砂浆抹平;3
5、穿墙管件周边采用1:2
5水泥砂浆做30×30mm的钝角;3
6、降水井钢管管头应高出底〔筏板〕板表面至少50mm
降水井封堵详见后附图2

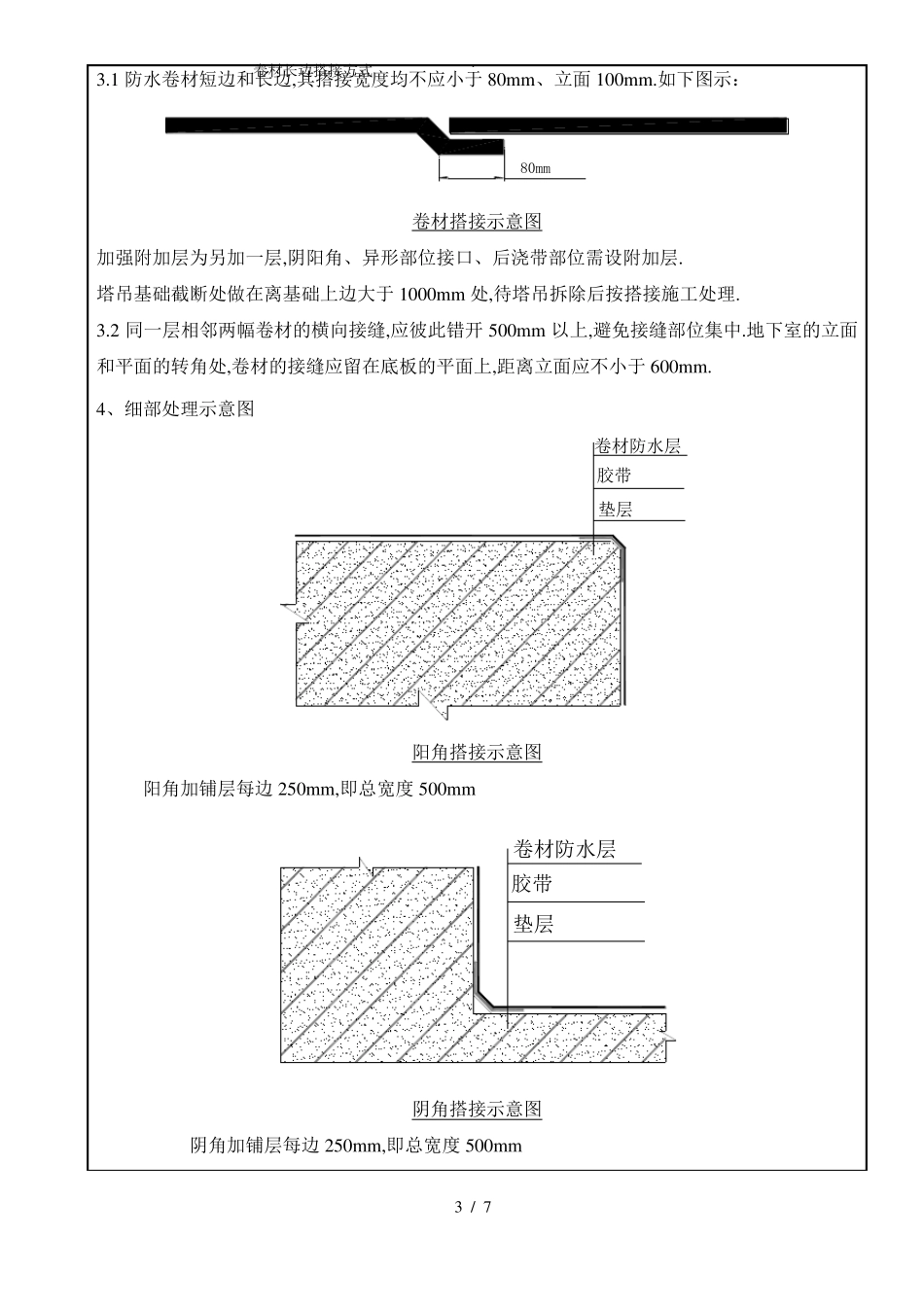

7、基层细部处理1/7
二、施工工艺1、施工流程基面清理→确定基准位→异形部位处理→铺装卷材→接头处理→锚杆处理、封头→检查→修复→验收2、材料铺装2
1、根据现场实际情况,在基层上宜弹设基准线,以确定卷材铺设位置
2、对阴阳角进行加强处理,并机械固定
