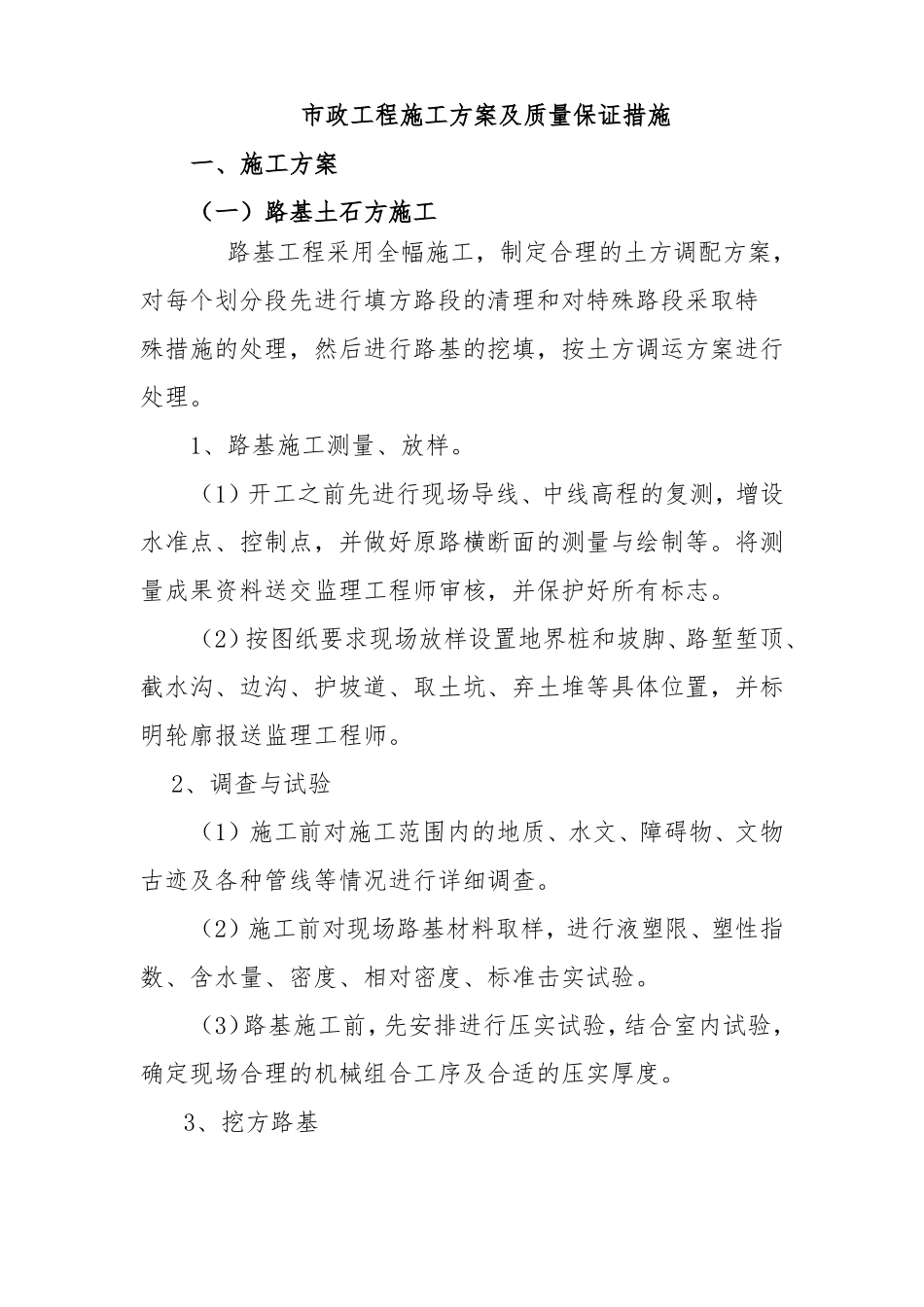

市政工程施工方案及质量保证措施一、施工方案(一)路基土石方施工路基工程采用全幅施工,制定合理的土方调配方案,对每个划分段先进行填方路段的清理和对特殊路段采取特殊措施的处理,然后进行路基的挖填,按土方调运方案进行处理
1、路基施工测量、放样
(1)开工之前先进行现场导线、中线高程的复测,增设水准点、控制点,并做好原路横断面的测量与绘制等
将测量成果资料送交监理工程师审核,并保护好所有标志
(2)按图纸要求现场放样设置地界桩和坡脚、路堑堑顶、截水沟、边沟、护坡道、取土坑、弃土堆等具体位置,并标明轮廓报送监理工程师
2、调查与试验(1)施工前对施工范围内的地质、水文、障碍物、文物古迹及各种管线等情况进行详细调查
(2)施工前对现场路基材料取样,进行液塑限、塑性指数、含水量、密度、相对密度、标准击实试验
(3)路基施工前,先安排进行压实试验,结合室内试验,确定现场合理的机械组合工序及合适的压实厚度

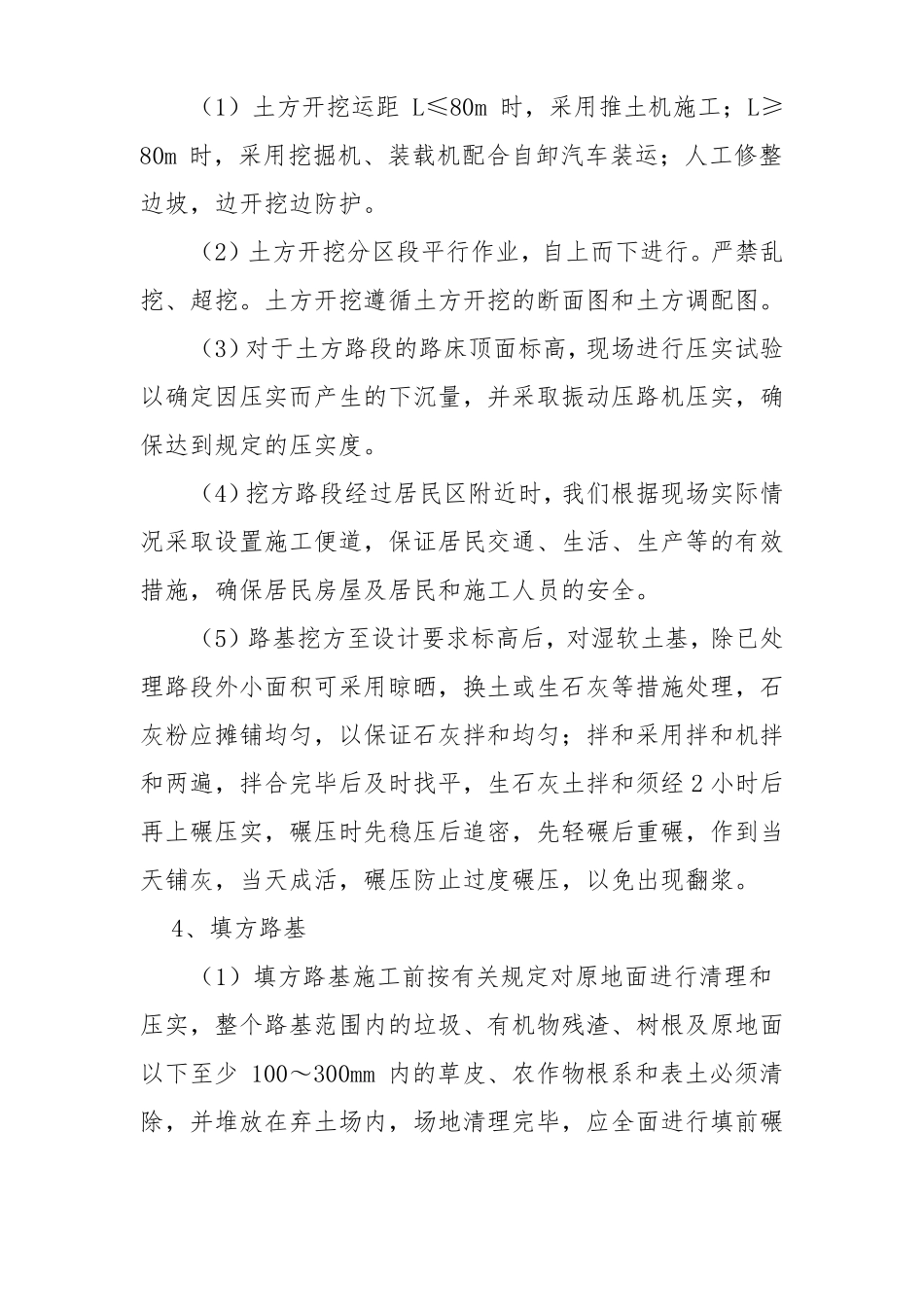

3、挖方路基(1)土方开挖运距L≤80m时,采用推土机施工;L≥80m时,采用挖掘机、装载机配合自卸汽车装运;人工修整边坡,边开挖边防护
(2)土方开挖分区段平行作业,自上而下进行
严禁乱挖、超挖
土方开挖遵循土方开挖的断面图和土方调配图
(3)对于土方路段的路床顶面标高,现场进行压实试验以确定因压实而产生的下沉量,并采取振动压路机压实,确保达到规定的压实度
(4)挖方路段经过居民区附近时,我们根据现场实际情况采取设置施工便道,保证居民交通、生活、生产等的有效措施,确保居民房屋及居民和施工人员的安全

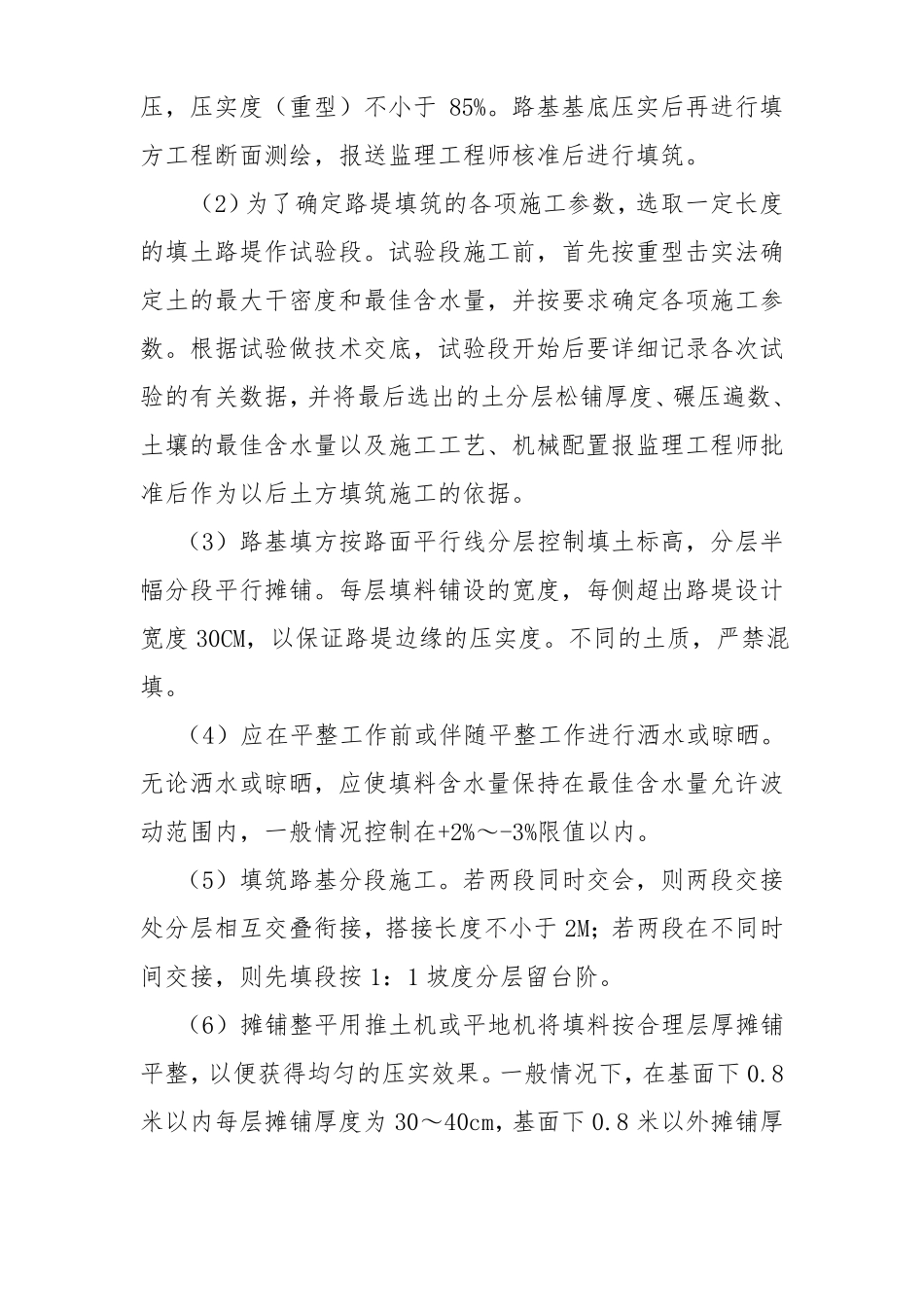

(5)路基挖方至设计要求标高后,对湿软土基,除已处理路段外小面积可采用晾晒,换土或生石灰等措施处理,石灰粉应摊铺均匀,以保证石灰拌和均匀;拌和采用拌和机拌和两遍,拌合完毕后及时找平,生石灰土拌和须经2小时后再上碾压实,碾压时先稳压后追密,先轻碾后重碾,作到当天铺灰,当天成活,碾压防止过度碾压
