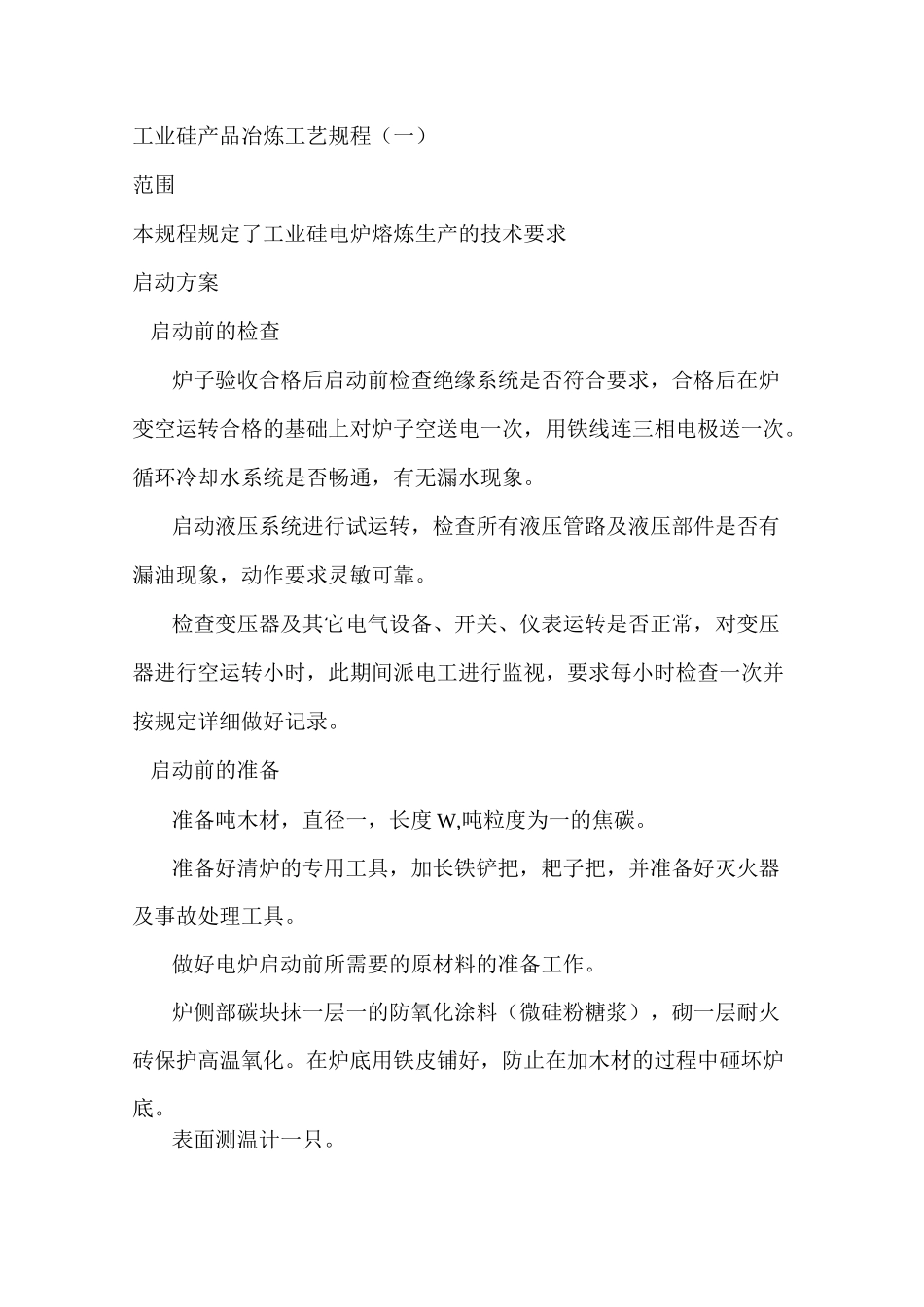

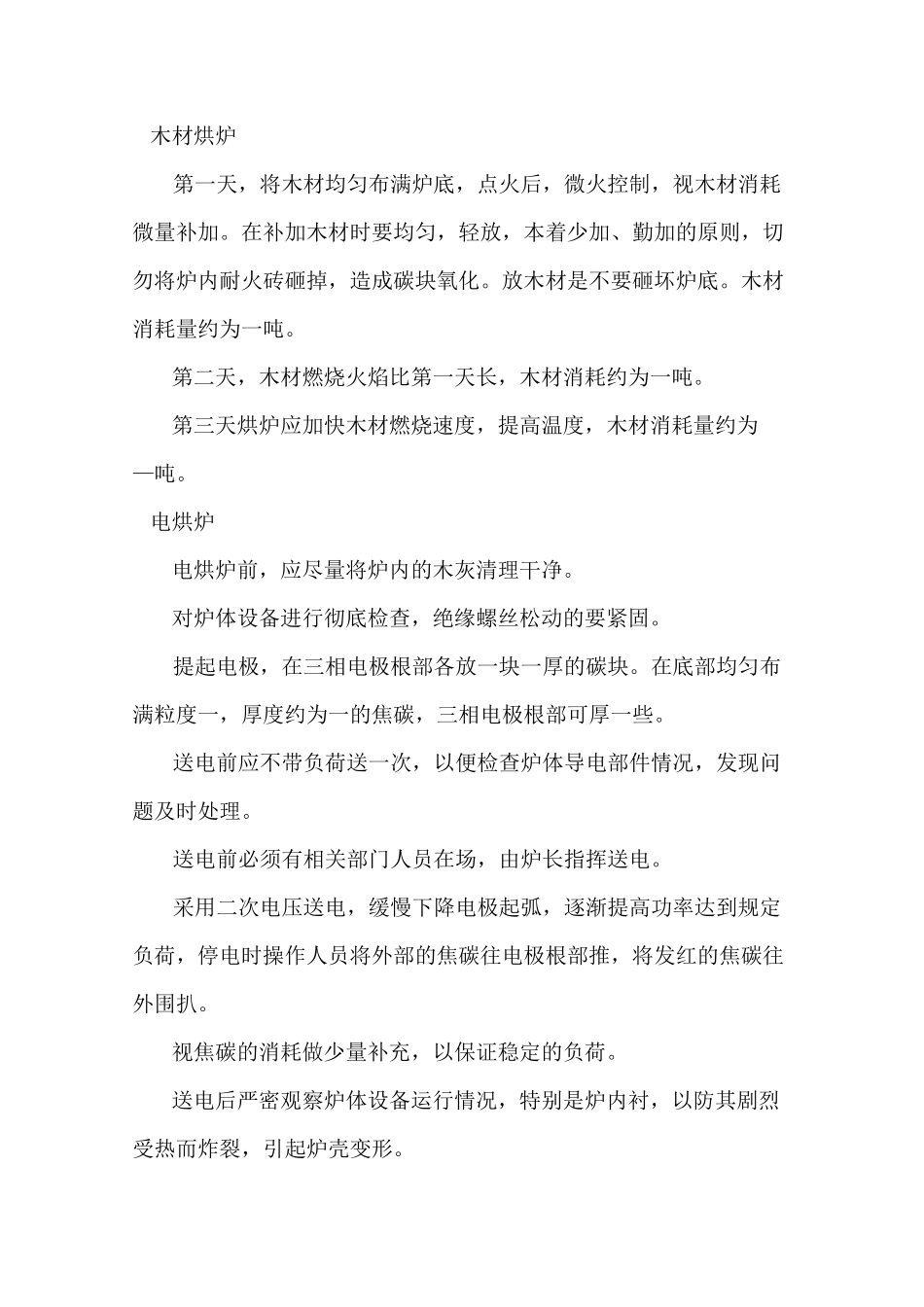

工业硅产品冶炼工艺规程(一)范围本规程规定了工业硅电炉熔炼生产的技术要求启动方案启动前的检查炉子验收合格后启动前检查绝缘系统是否符合要求,合格后在炉变空运转合格的基础上对炉子空送电一次,用铁线连三相电极送一次
循环冷却水系统是否畅通,有无漏水现象
启动液压系统进行试运转,检查所有液压管路及液压部件是否有漏油现象,动作要求灵敏可靠
检查变压器及其它电气设备、开关、仪表运转是否正常,对变压器进行空运转小时,此期间派电工进行监视,要求每小时检查一次并按规定详细做好记录
启动前的准备准备吨木材,直径一,长度W,吨粒度为一的焦碳
准备好清炉的专用工具,加长铁铲把,耙子把,并准备好灭火器及事故处理工具
做好电炉启动前所需要的原材料的准备工作
炉侧部碳块抹一层一的防氧化涂料(微硅粉糖浆),砌一层耐火砖保护高温氧化
在炉底用铁皮铺好,防止在加木材的过程中砸坏炉底
表面测温计一只
木材烘炉第一天,将木材均匀布满炉底,点火后,微火控制,视木材消耗微量补加
在补加木材时要均匀,轻放,本着少加、勤加的原则,切勿将炉内耐火砖砸掉,造成碳块氧化
放木材是不要砸坏炉底
木材消耗量约为一吨
第二天,木材燃烧火焰比第一天长,木材消耗约为一吨
第三天烘炉应加快木材燃烧速度,提高温度,木材消耗量约为—吨
电烘炉电烘炉前,应尽量将炉内的木灰清理干净
对炉体设备进行彻底检查,绝缘螺丝松动的要紧固
提起电极,在三相电极根部各放一块一厚的碳块
在底部均匀布满粒度一,厚度约为一的焦碳,三相电极根部可厚一些
送电前应不带负荷送一次,以便检查炉体导电部件情况,发现问题及时处理
送电前必须有相关部门人员在场,由炉长指挥送电
采用二次电压送电,缓慢下降电极起弧,逐渐提高功率达到规定负荷,停电时操作人员将外部的焦碳往电极根部推,将发红的焦碳往外围扒
视焦碳的消耗做少量补充,以保证稳定的负荷
送电后严密观察炉体设备运行情况,特别是炉
