zl-工程移交管理程序文件修订序版本编制/修订日期条款编制/修订内容1A/2014-11-全部全文编写2工程移交管理程序1

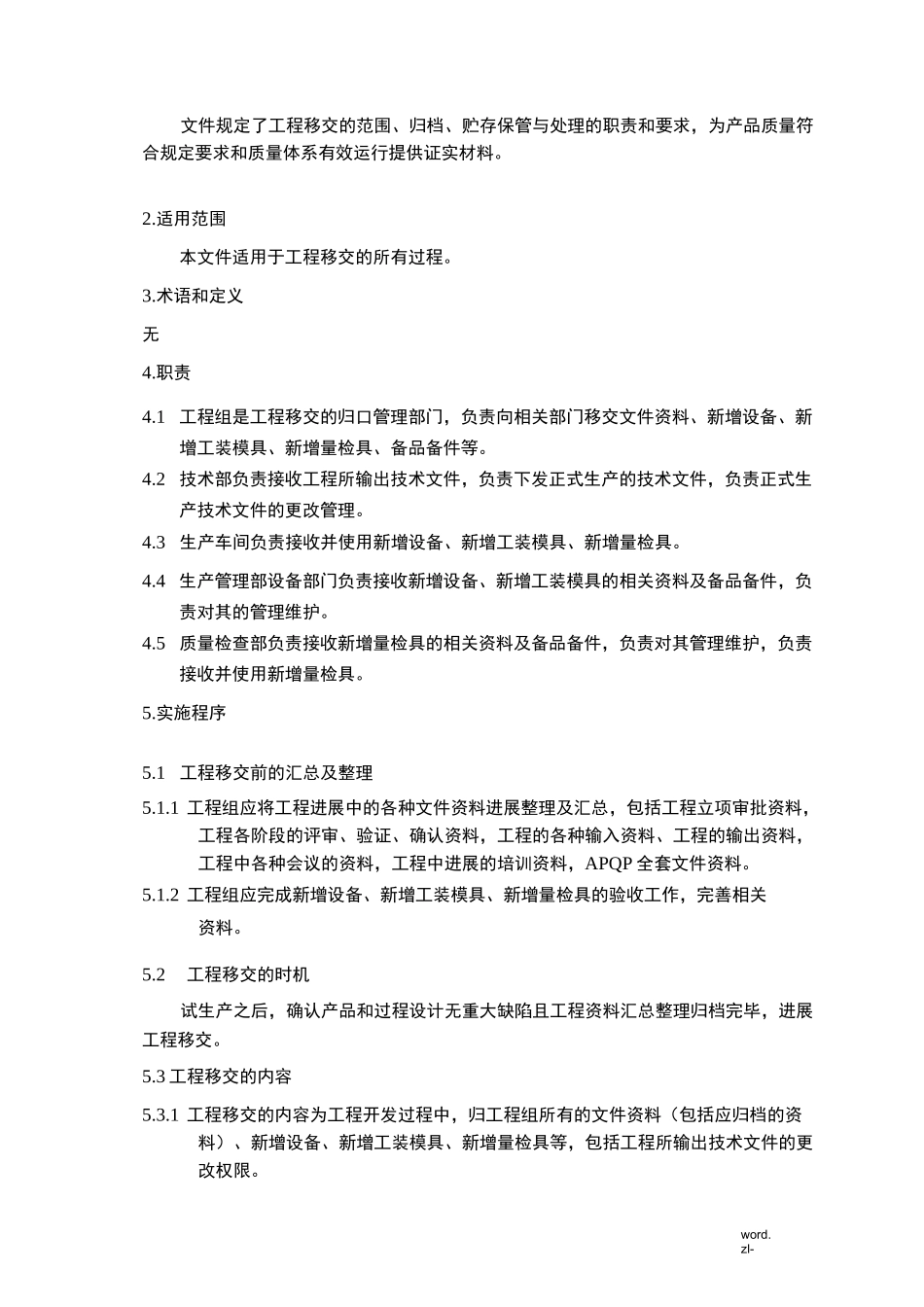

目的word
zl-文件规定了工程移交的范围、归档、贮存保管与处理的职责和要求,为产品质量符合规定要求和质量体系有效运行提供证实材料
适用范围本文件适用于工程移交的所有过程
术语和定义无4
1工程组是工程移交的归口管理部门,负责向相关部门移交文件资料、新增设备、新增工装模具、新增量检具、备品备件等
2技术部负责接收工程所输出技术文件,负责下发正式生产的技术文件,负责正式生产技术文件的更改管理
3生产车间负责接收并使用新增设备、新增工装模具、新增量检具
4生产管理部设备部门负责接收新增设备、新增工装模具的相关资料及备品备件,负责对其的管理维护
5质量检查部负责接收新增量检具的相关资料及备品备件,负责对其管理维护,负责接收并使用新增量检具
1工程移交前的汇总及整理5
1工程组应将工程进展中的各种文件资料进展整理及汇总,包括工程立项审批资料,工程各阶段的评审、验证、确认资料,工程的各种输入资料、工程的输出资料,工程中各种会议的资料,工程中进展的培训资料,APQP全套文件资料
2工程组应完成新增设备、新增工装模具、新增量检具的验收工作,完善相关资料
2工程移交的时机试生产之后,确认产品和过程设计无重大缺陷且工程资料汇总整理归档完毕,进展工程移交

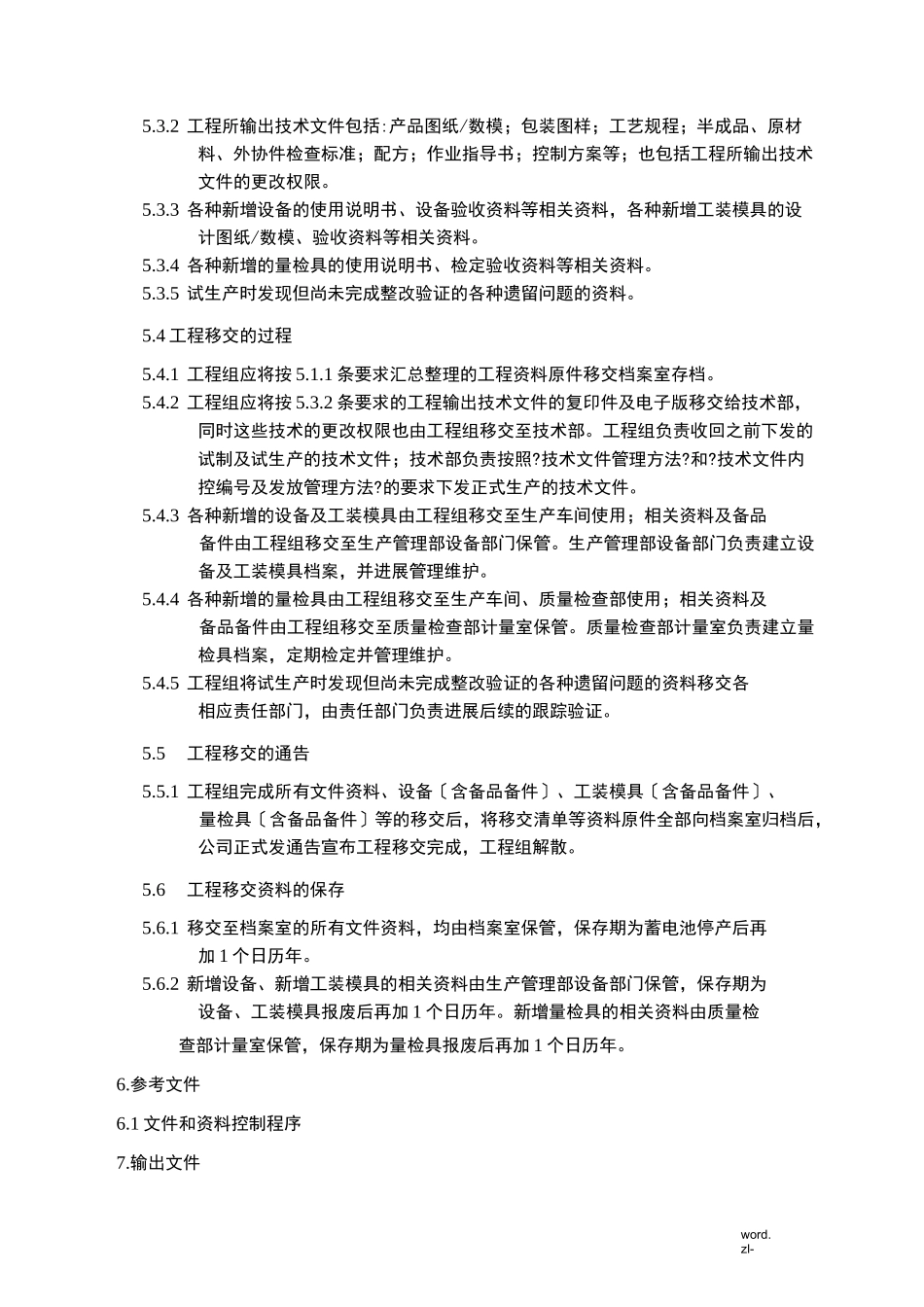

3工程移交的内容5
1工程移交的内容为工程开发过程中,归工程组所有的文件资料(包括应归档的资料)、新增设备、新增工装模具、新增量检具等,包括工程所输出技术文件的更改权限
2工程所输出技术文件包括:产品图纸/数模;包装图样;工艺规程;半成品、原材料、外协件检查标准;配方;作业指导书;控制方案等;也包括工程所输出技术文
