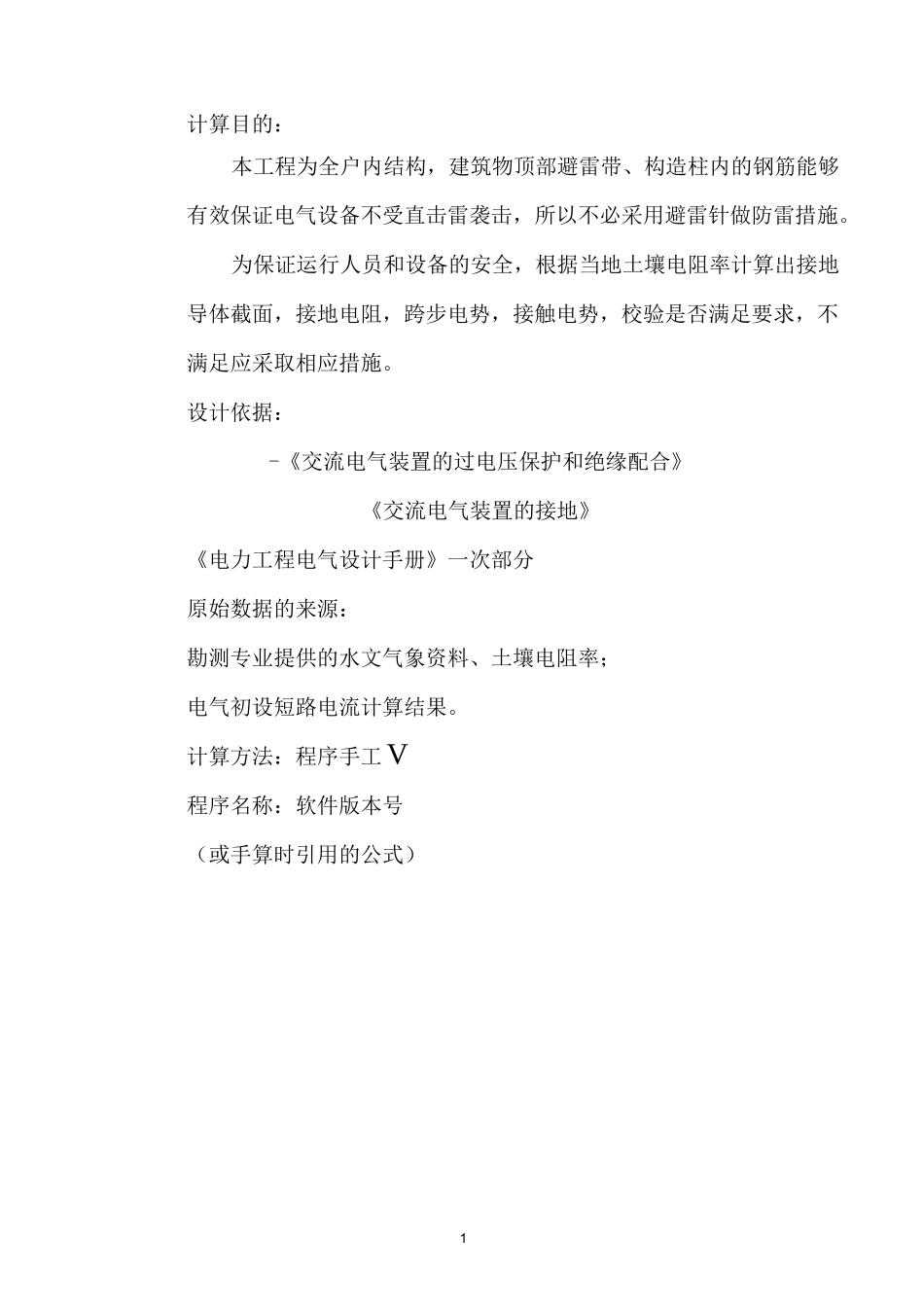

0别斯库都克煤矿35KV变电所工程施工图设计阶段全所接地计算书(连封面封底共5页)批准审核校核设计西安思维电力设计有限责任公司哈密分公司2010年10月日01计算目的:本工程为全户内结构,建筑物顶部避雷带、构造柱内的钢筋能够有效保证电气设备不受直击雷袭击,所以不必采用避雷针做防雷措施
为保证运行人员和设备的安全,根据当地土壤电阻率计算出接地导体截面,接地电阻,跨步电势,接触电势,校验是否满足要求,不满足应采取相应措施
设计依据:-《交流电气装置的过电压保护和绝缘配合》《交流电气装置的接地》《电力工程电气设计手册》一次部分原始数据的来源:勘测专业提供的水文气象资料、土壤电阻率;电气初设短路电流计算结果
计算方法:程序手工V程序名称:软件版本号(或手算时引用的公式)2西安思维电力设计有限责任公司哈密分公司别斯库都克煤矿35kV变电所工程计算书接地计算一
接地体材料、截面选择别斯库都克煤矿35kV变电所工程短路电流计算部分详细见短路电流计算书部分,结果如下:母线三相接地短路电流:母线两相异地短路电流为:根据以上短路电流计算结果取:母线单相接地短路电流:侧母线两相异地短路电流:由于本工程中大地短路电流系统其短路接地值比较大,因此本工程在选择按接地体与接地引下线时查手册接地装置布置部分P925页公式校验本工程按接地体与接地引下线热稳定
s>材料的热稳定系数,扁钢C取70jdc、d35kV狈9i=3120At=0
6sjdds>34
5mm2jd户内主接地网:按最大截面75%选S>S/0
75=46mm2maxjd10kV狈9i=3430At=2sjdds>69
3mm2jd户内主接地网:按最大截面75%选S>S/0
4mm2maxjd校验如下:3根据国电公司反措,结合本工程勘测所测试土壤电阻率的实际,本工程主接地网腐蚀率:扁钢0
35mm/年;设备引下线腐蚀率:扁
