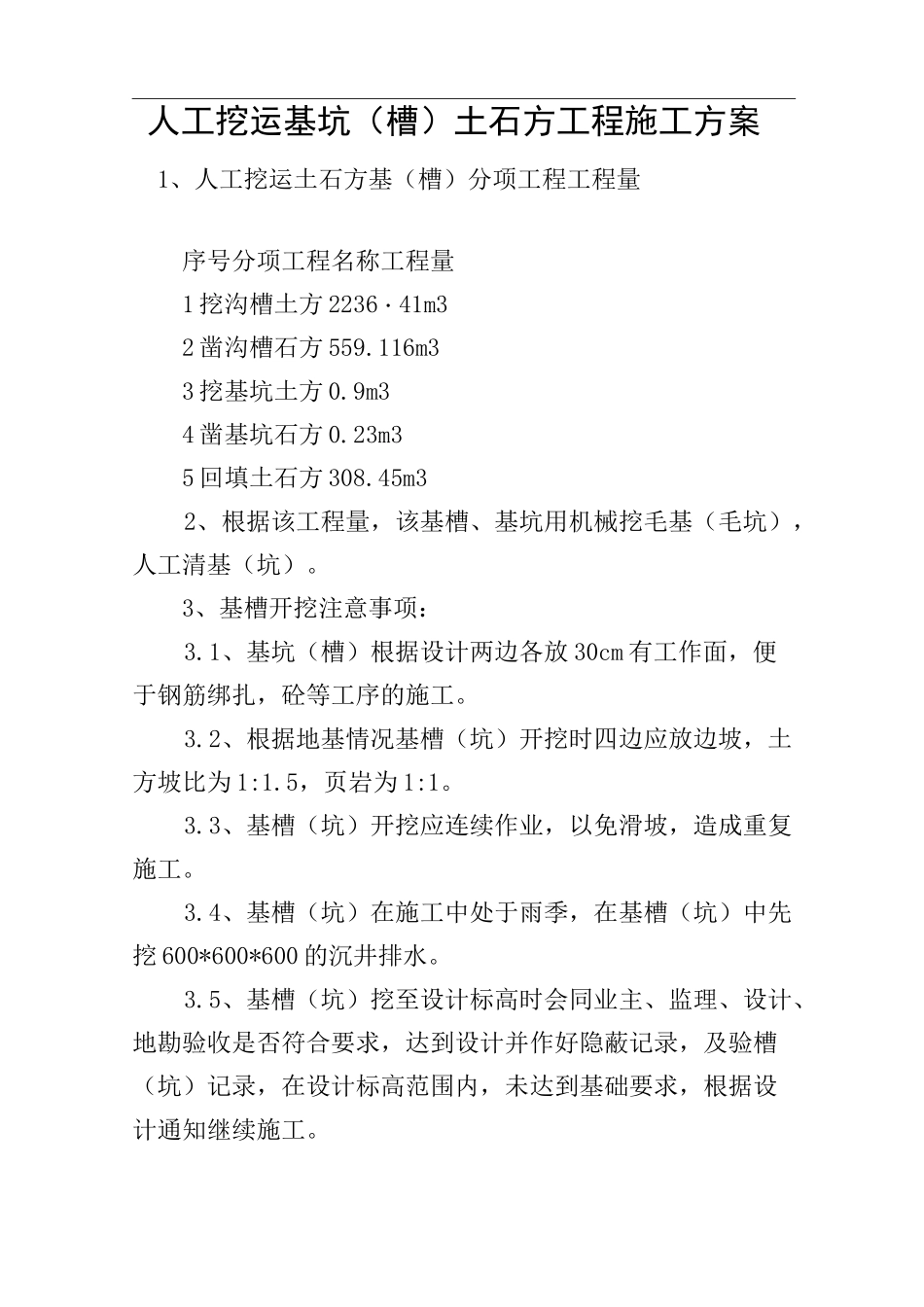

人工挖运基坑(槽)土石方工程施工方案1、人工挖运土石方基(槽)分项工程工程量序号分项工程名称工程量1挖沟槽土方2236・41m32凿沟槽石方559
116m33挖基坑土方0
9m34凿基坑石方0
23m35回填土石方308
45m32、根据该工程量,该基槽、基坑用机械挖毛基(毛坑),人工清基(坑)
3、基槽开挖注意事项:3
1、基坑(槽)根据设计两边各放30cm有工作面,便于钢筋绑扎,砼等工序的施工
2、根据地基情况基槽(坑)开挖时四边应放边坡,土方坡比为1:1
5,页岩为1:1
3、基槽(坑)开挖应连续作业,以免滑坡,造成重复施工
4、基槽(坑)在施工中处于雨季,在基槽(坑)中先挖600*600*600的沉井排水
5、基槽(坑)挖至设计标高时会同业主、监理、设计、地勘验收是否符合要求,达到设计并作好隐蔽记录,及验槽(坑)记录,在设计标高范围内,未达到基础要求,根据设计通知继续施工

4、回填土石方4
1填方基底处理(1)填方基底的处理必须符合设计要求
(2)清理完填方表面积水、淤泥、杂物及有机物
(3)在稳定山坡上填方,坡度大于1/5时,应将基底挖成阶梯形,阶宽不小于1米
4.2填方材料要求(1)根据设计及规范回填土方材料必须经监理、设计同意
(2)淤泥及有机物,膨胀土不能作回填
(3)含水量大的粘土不能回填
4.3填方施工要求(1)填土前,应对填方基底和已完隐蔽工程进行检查和中间验收,并作好记录
(2)碎石土或爆破石碴作回填时,其最大粒径不得超过每层厚度的2/3,大块材不应集中,且不得填在分段接头处或填在与山坡连接处
(3)填方应分层回填夯实,每层厚度为200-250厚,用蛙式打夯机压密实,每层压实遍数为3-4遍
5基槽(坑)土石方,开挖的检验及评定5.1保证项目①柱基、基坑、基槽和管沟基底的土质必须符合设计要求,并严禁扰动
②填方的基底处理必须符合设计
