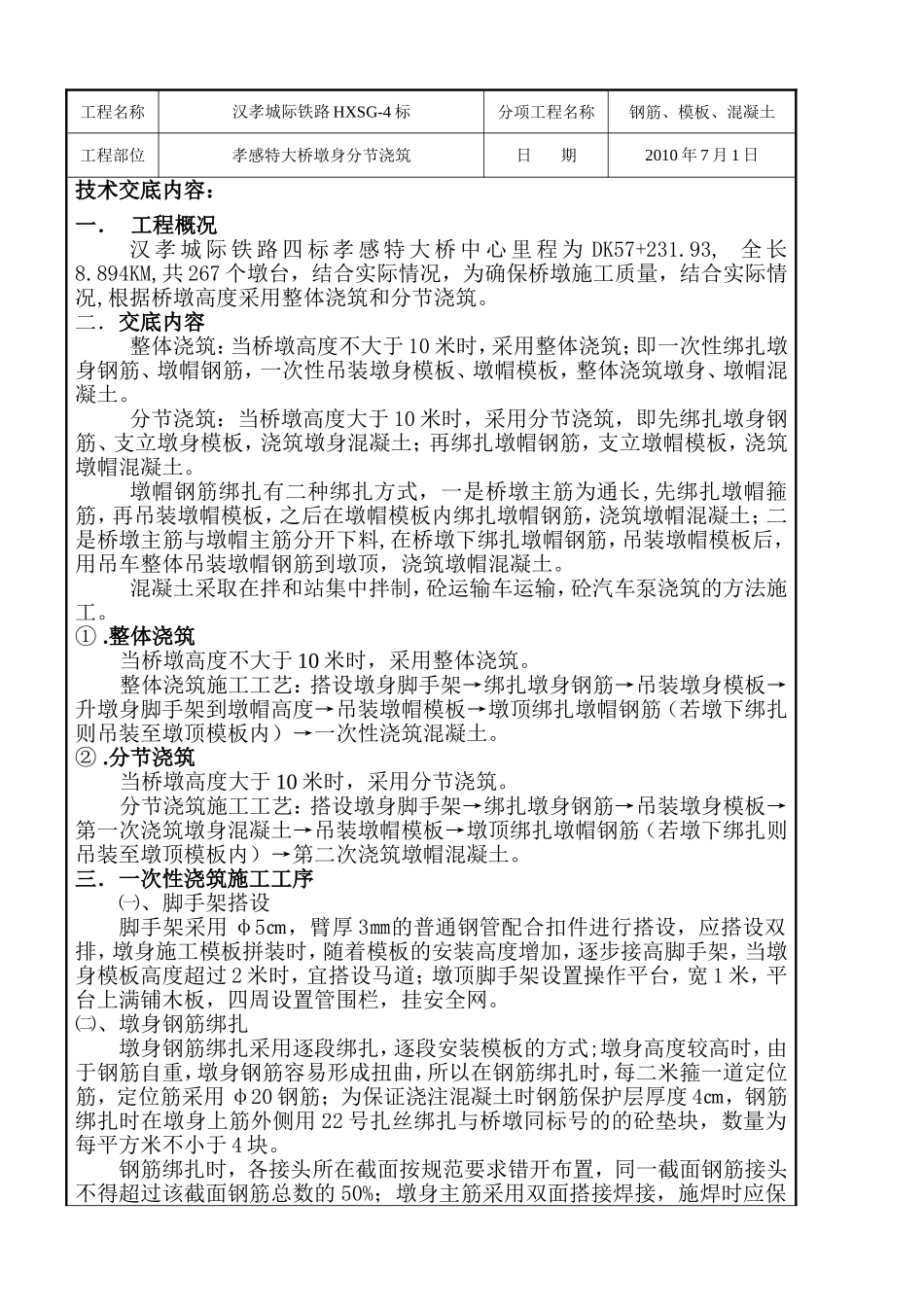

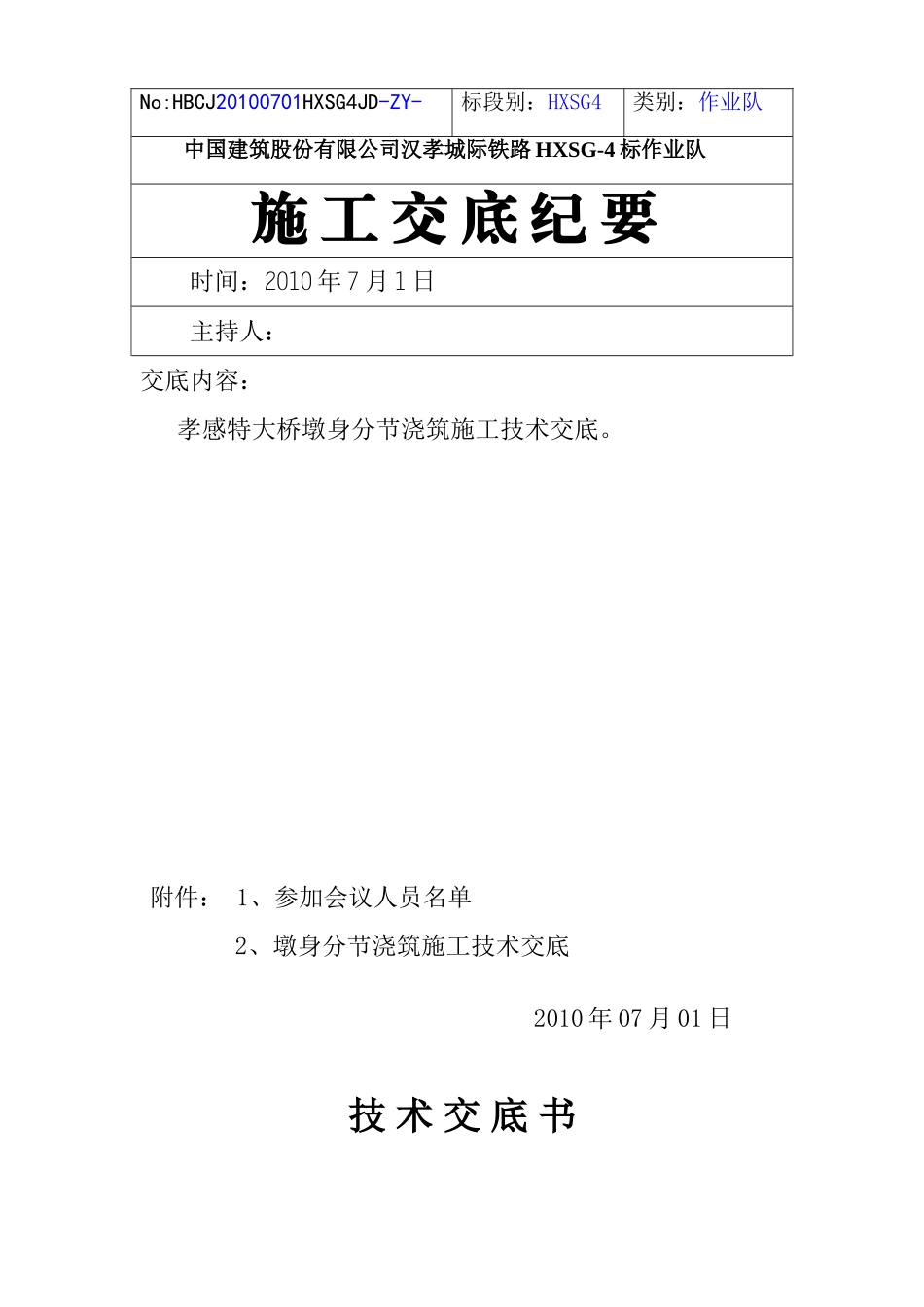

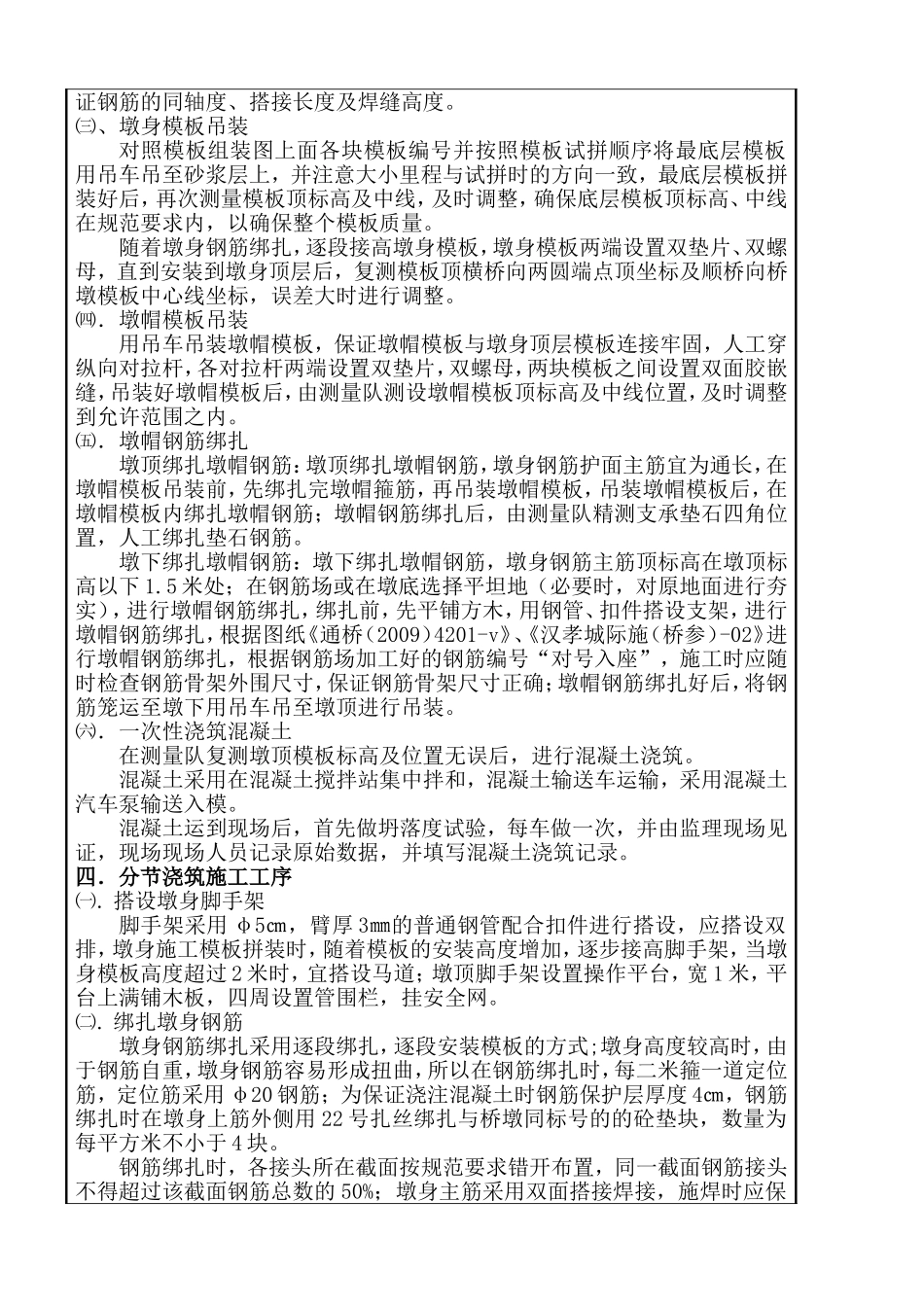

No:HBCJ20100701HXSG4JD-ZY-标段别:HXSG4类别:作业队中国建筑股份有限公司汉孝城际铁路HXSG-4标作业队施工交底纪要时间:2010年7月1日主持人:交底内容:孝感特大桥墩身分节浇筑施工技术交底
附件:1、参加会议人员名单2、墩身分节浇筑施工技术交底2010年07月01日技术交底书工程名称汉孝城际铁路HXSG-4标分项工程名称钢筋、模板、混凝土工程部位孝感特大桥墩身分节浇筑日期2010年7月1日技术交底内容:一.工程概况汉孝城际铁路四标孝感特大桥中心里程为DK57+231
93,全长8
894KM,共267个墩台,结合实际情况,为确保桥墩施工质量,结合实际情况,根据桥墩高度采用整体浇筑和分节浇筑
二.交底内容整体浇筑:当桥墩高度不大于10米时,采用整体浇筑;即一次性绑扎墩身钢筋、墩帽钢筋,一次性吊装墩身模板、墩帽模板,整体浇筑墩身、墩帽混凝土
分节浇筑:当桥墩高度大于10米时,采用分节浇筑,即先绑扎墩身钢筋、支立墩身模板,浇筑墩身混凝土;再绑扎墩帽钢筋,支立墩帽模板,浇筑墩帽混凝土
墩帽钢筋绑扎有二种绑扎方式,一是桥墩主筋为通长,先绑扎墩帽箍筋,再吊装墩帽模板,之后在墩帽模板内绑扎墩帽钢筋,浇筑墩帽混凝土;二是桥墩主筋与墩帽主筋分开下料,在桥墩下绑扎墩帽钢筋,吊装墩帽模板后,用吊车整体吊装墩帽钢筋到墩顶,浇筑墩帽混凝土
混凝土采取在拌和站集中拌制,砼运输车运输,砼汽车泵浇筑的方法施工
整体浇筑当桥墩高度不大于10米时,采用整体浇筑
整体浇筑施工工艺:搭设墩身脚手架→绑扎墩身钢筋→吊装墩身模板→升墩身脚手架到墩帽高度→吊装墩帽模板→墩顶绑扎墩帽钢筋(若墩下绑扎则吊装至墩顶模板内)→一次性浇筑混凝土
分节浇筑当桥墩高度大于10米时,采用分节浇筑
分节浇筑施工工艺:搭设墩身脚手架→绑扎墩身钢筋→吊装墩身模板→第一次浇筑墩身混凝土→吊装墩帽模板→
