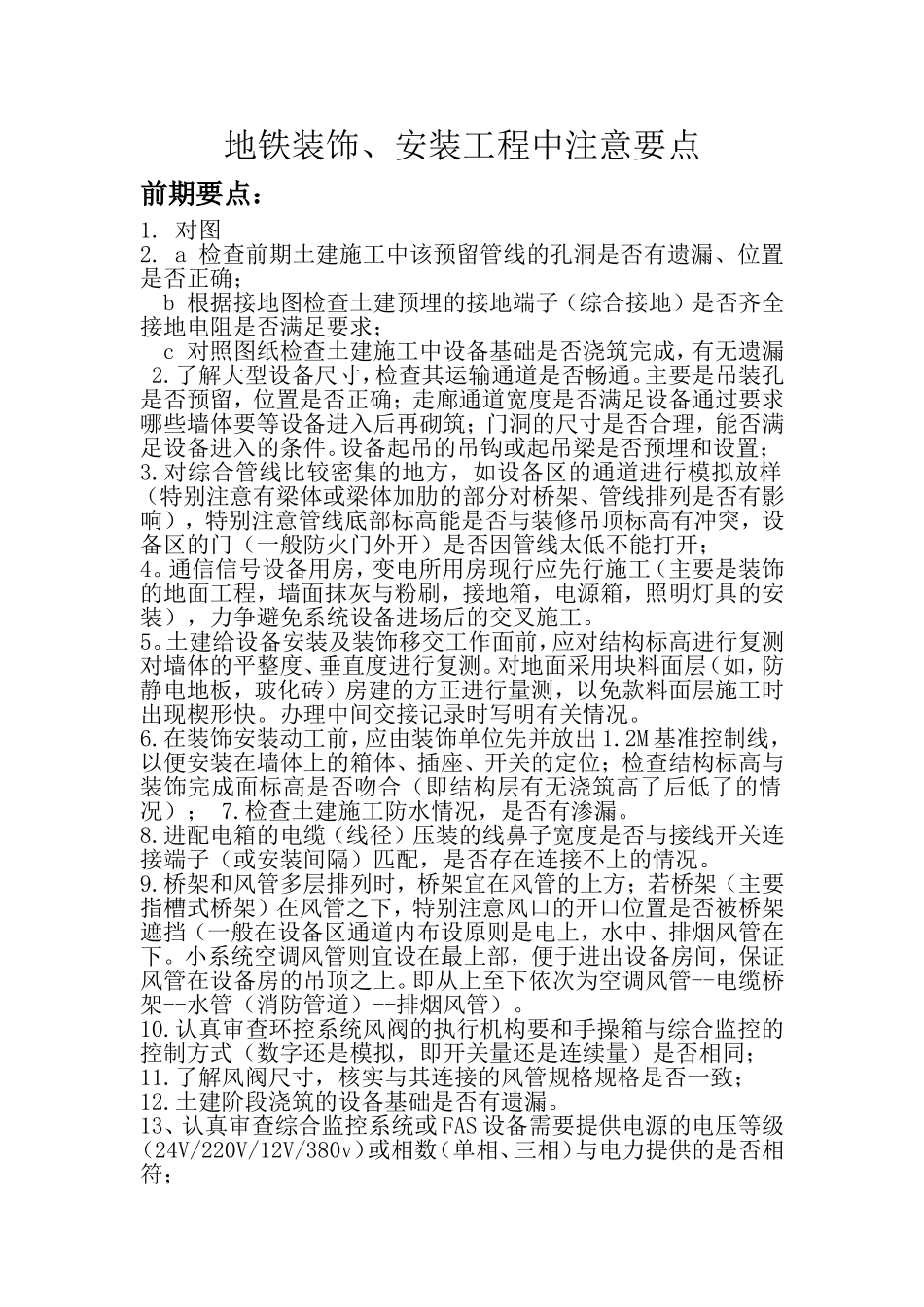

地铁装饰、安装工程中注意要点前期要点:1
a检查前期土建施工中该预留管线的孔洞是否有遗漏、位置是否正确;b根据接地图检查土建预埋的接地端子(综合接地)是否齐全接地电阻是否满足要求;c对照图纸检查土建施工中设备基础是否浇筑完成,有无遗漏2
了解大型设备尺寸,检查其运输通道是否畅通
主要是吊装孔是否预留,位置是否正确;走廊通道宽度是否满足设备通过要求哪些墙体要等设备进入后再砌筑;门洞的尺寸是否合理,能否满足设备进入的条件
设备起吊的吊钩或起吊梁是否预埋和设置;3
对综合管线比较密集的地方,如设备区的通道进行模拟放样(特别注意有梁体或梁体加肋的部分对桥架、管线排列是否有影响),特别注意管线底部标高能是否与装修吊顶标高有冲突,设备区的门(一般防火门外开)是否因管线太低不能打开;4
通信信号设备用房,变电所用房现行应先行施工(主要是装饰的地面工程,墙面抹灰与粉刷,接地箱,电源箱,照明灯具的安装),力争避免系统设备进场后的交叉施工
土建给设备安装及装饰移交工作面前,应对结构标高进行复测对墙体的平整度、垂直度进行复测
对地面采用块料面层(如,防静电地板,玻化砖)房建的方正进行量测,以免款料面层施工时出现楔形快
办理中间交接记录时写明有关情况
在装饰安装动工前,应由装饰单位先并放出1
2M基准控制线,以便安装在墙体上的箱体、插座、开关的定位;检查结构标高与装饰完成面标高是否吻合(即结构层有无浇筑高了后低了的情况);7
检查土建施工防水情况,是否有渗漏

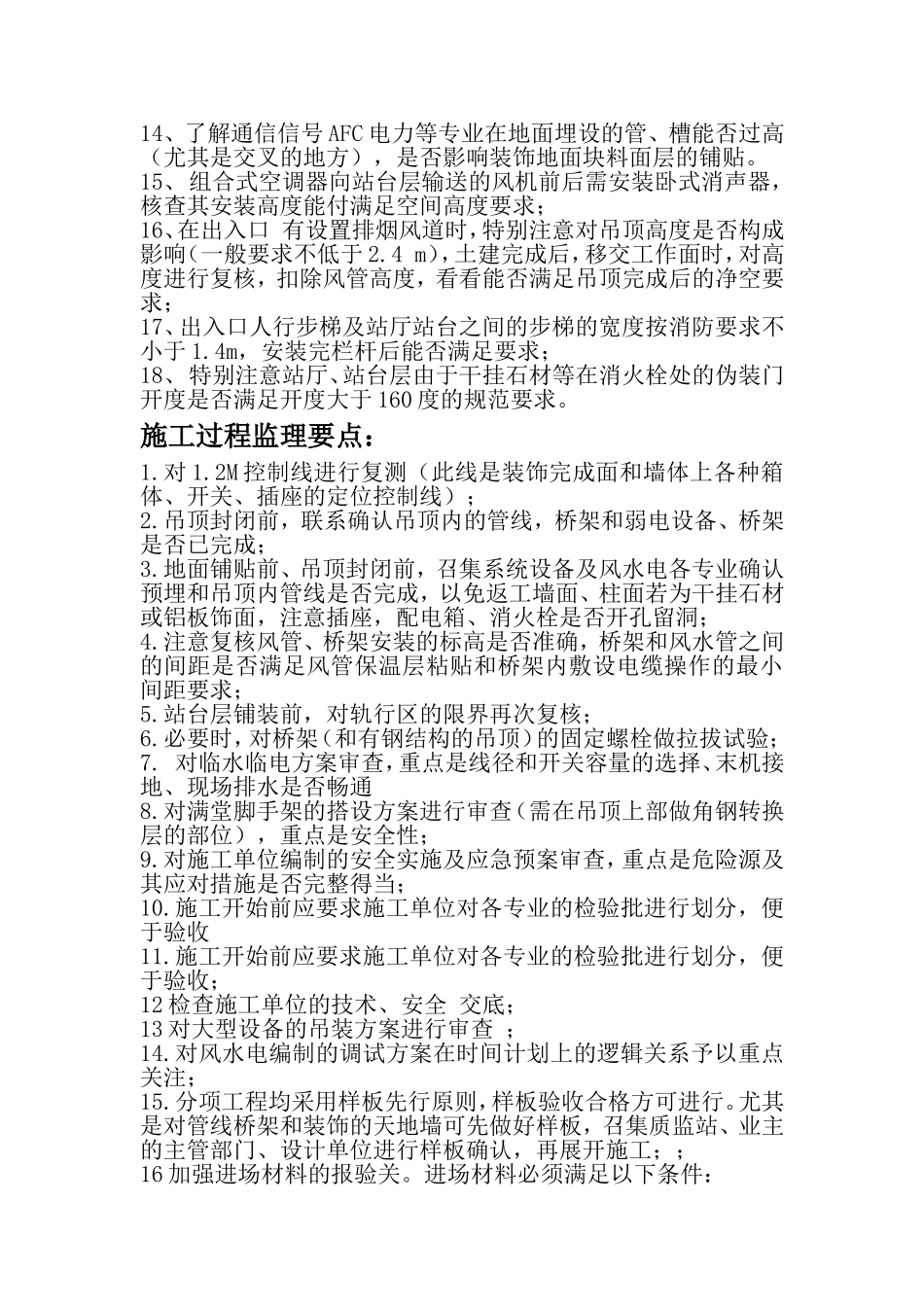

进配电箱的电缆(线径)压装的线鼻子宽度是否与接线开关连接端子(或安装间隔)匹配,是否存在连接不上的情况
桥架和风管多层排列时,桥架宜在风管的上方;若桥架(主要指槽式桥架)在风管之下,特别注意风口的开口位置是否被桥架遮挡(一般在设备区通道内布设原则是电上,水中、排烟风管在下
小系统空调风管则宜设在最上部,便于进出设备房间
