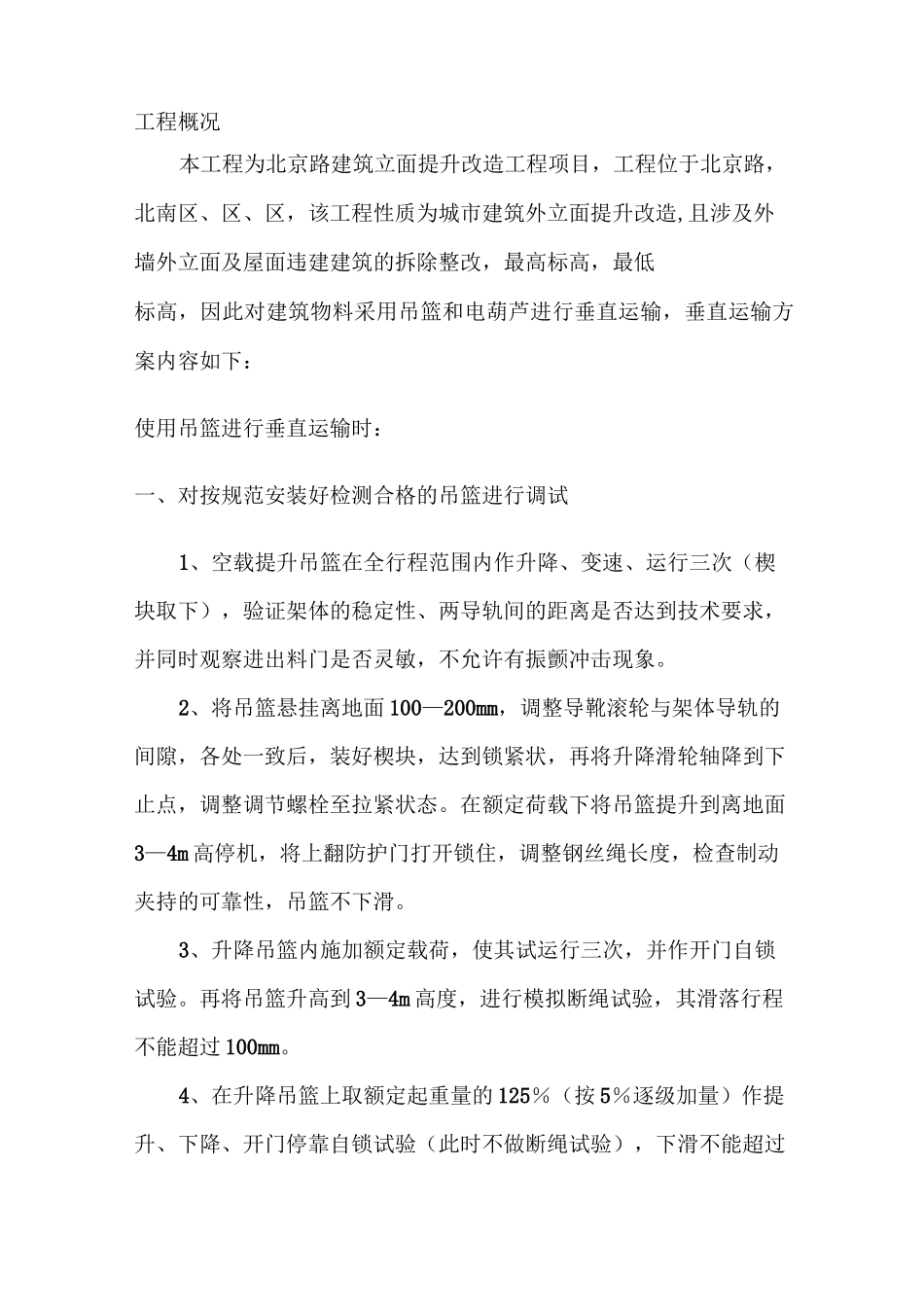

北京路建筑立面提升改造工程项目垂直运输专项方案编制人编制单位编制日期工程概况本工程为北京路建筑立面提升改造工程项目,工程位于北京路,北南区、区、区,该工程性质为城市建筑外立面提升改造,且涉及外墙外立面及屋面违建建筑的拆除整改,最高标高,最低标高,因此对建筑物料采用吊篮和电葫芦进行垂直运输,垂直运输方案内容如下:使用吊篮进行垂直运输时:一、对按规范安装好检测合格的吊篮进行调试1、空载提升吊篮在全行程范围内作升降、变速、运行三次(楔块取下),验证架体的稳定性、两导轨间的距离是否达到技术要求,并同时观察进出料门是否灵敏,不允许有振颤冲击现象
2、将吊篮悬挂离地面100—200mm,调整导靴滚轮与架体导轨的间隙,各处一致后,装好楔块,达到锁紧状,再将升降滑轮轴降到下止点,调整调节螺栓至拉紧状态
在额定荷载下将吊篮提升到离地面3—4m高停机,将上翻防护门打开锁住,调整钢丝绳长度,检查制动夹持的可靠性,吊篮不下滑
3、升降吊篮内施加额定载荷,使其试运行三次,并作开门自锁试验
再将吊篮升高到3—4m高度,进行模拟断绳试验,其滑落行程不能超过100mm
4、在升降吊篮上取额定起重量的125%(按5%逐级加量)作提升、下降、开门停靠自锁试验(此时不做断绳试验),下滑不能超过100mm,下降速度在30一40m/min时,要求动作准确可靠,无异常现象,金属结构不变形,无裂痕及油漆脱落和连接松动损坏等现象
二、操作使用及注意事项1、操作者必须持主管部门颁发的操作证上岗,应熟悉本设备技术性能,能熟练掌握吊篮错操作,注意及时停机,拉断总闸,严禁冲顶和冲底事故
2、安全装置一一停层控制必须由专人管理,并按规定进行调试检查,保持灵敏可靠,不能带病运行

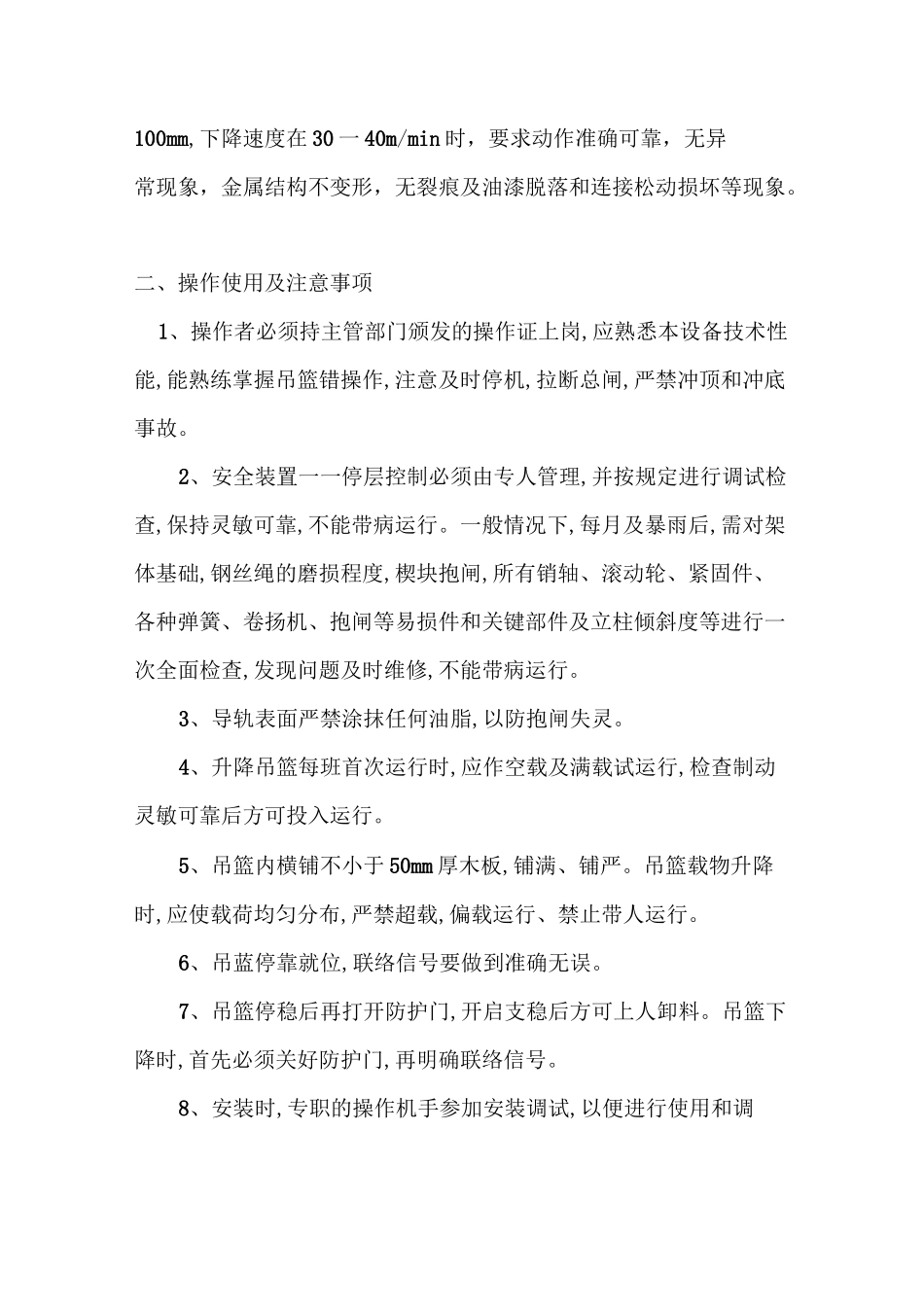

一般情况下,每月及暴雨后,需对架体基础,钢丝绳的磨损程度,楔块抱闸,所有销轴、滚动轮、紧固件、各种弹簧、卷扬机、抱闸等易损件和关键部件及立柱倾斜度等进行一次
