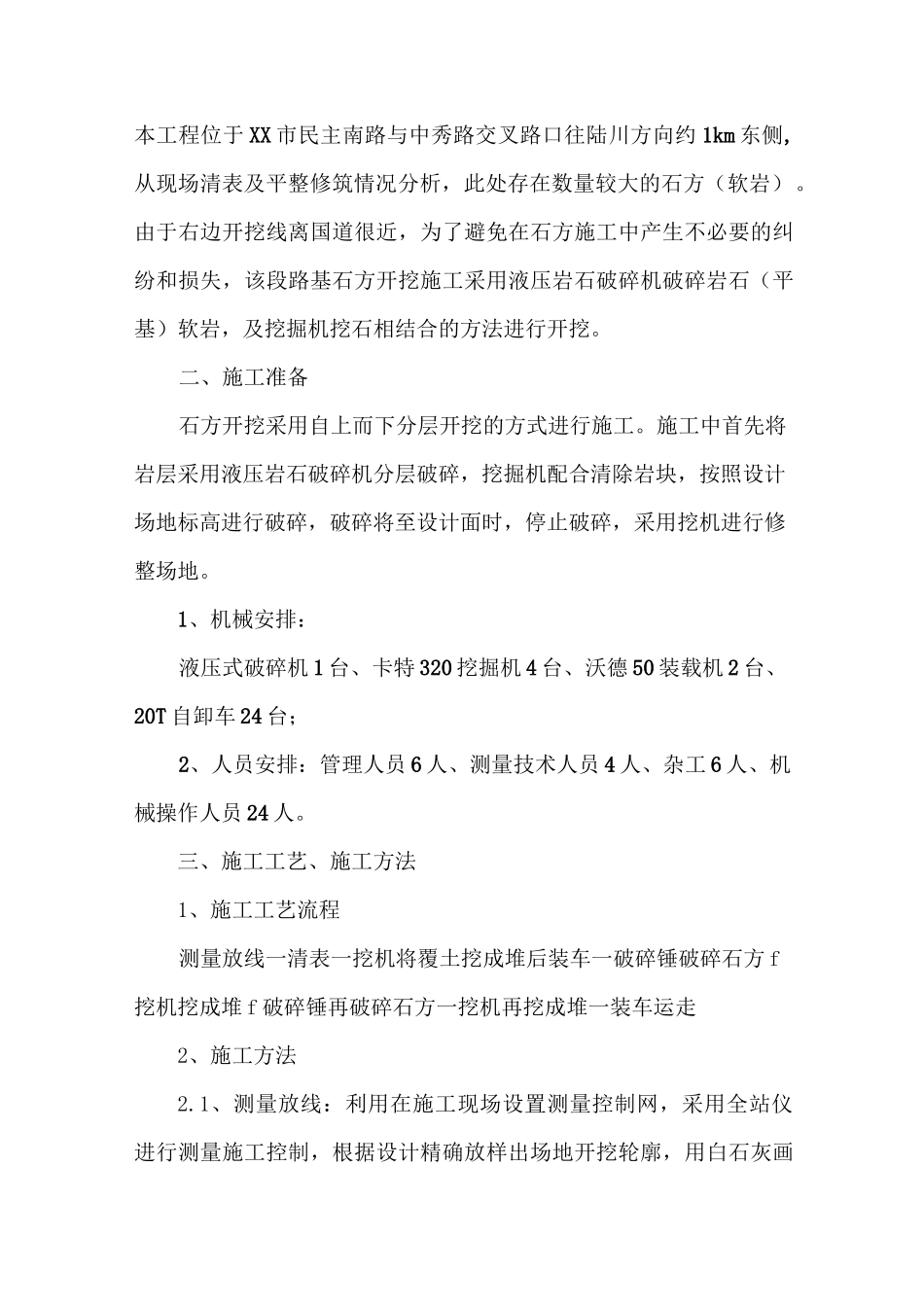

新城一期征地留置地土石方工程破碎岩石施工专项方案施工单位:XX工程有限公司编制人:审核人:审批人:时间:、工程概况本工程位于XX市民主南路与中秀路交叉路口往陆川方向约1km东侧,从现场清表及平整修筑情况分析,此处存在数量较大的石方(软岩)
由于右边开挖线离国道很近,为了避免在石方施工中产生不必要的纠纷和损失,该段路基石方开挖施工采用液压岩石破碎机破碎岩石(平基)软岩,及挖掘机挖石相结合的方法进行开挖
二、施工准备石方开挖采用自上而下分层开挖的方式进行施工
施工中首先将岩层采用液压岩石破碎机分层破碎,挖掘机配合清除岩块,按照设计场地标高进行破碎,破碎将至设计面时,停止破碎,采用挖机进行修整场地
1、机械安排:液压式破碎机1台、卡特320挖掘机4台、沃德50装载机2台、20T自卸车24台;2、人员安排:管理人员6人、测量技术人员4人、杂工6人、机械操作人员24人
三、施工工艺、施工方法1、施工工艺流程测量放线一清表一挖机将覆土挖成堆后装车一破碎锤破碎石方f挖机挖成堆f破碎锤再破碎石方一挖机再挖成堆一装车运走2、施工方法2

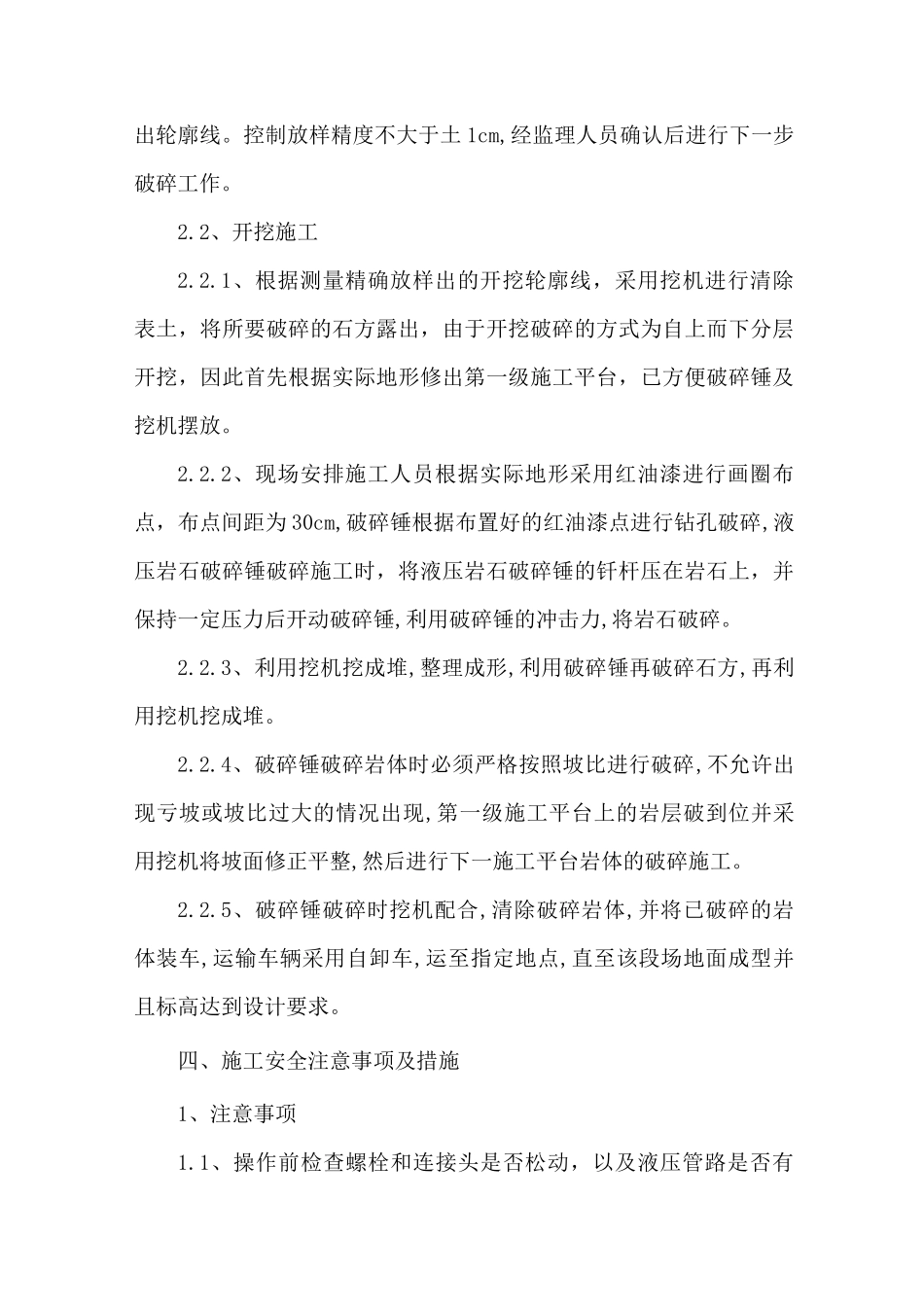

1、测量放线:利用在施工现场设置测量控制网,采用全站仪进行测量施工控制,根据设计精确放样出场地开挖轮廓,用白石灰画出轮廓线
控制放样精度不大于土1cm,经监理人员确认后进行下一步破碎工作
2、开挖施工2
1、根据测量精确放样出的开挖轮廓线,采用挖机进行清除表土,将所要破碎的石方露出,由于开挖破碎的方式为自上而下分层开挖,因此首先根据实际地形修出第一级施工平台,已方便破碎锤及挖机摆放
2、现场安排施工人员根据实际地形采用红油漆进行画圈布点,布点间距为30cm,破碎锤根据布置好的红油漆点进行钻孔破碎,液压岩石破碎锤破碎施工时,将液压岩石破碎锤的钎杆压在岩石上,并保持一定压力后开动破碎锤,利用破碎锤的冲击力,将岩石破碎
3、利用挖机挖成堆,整
