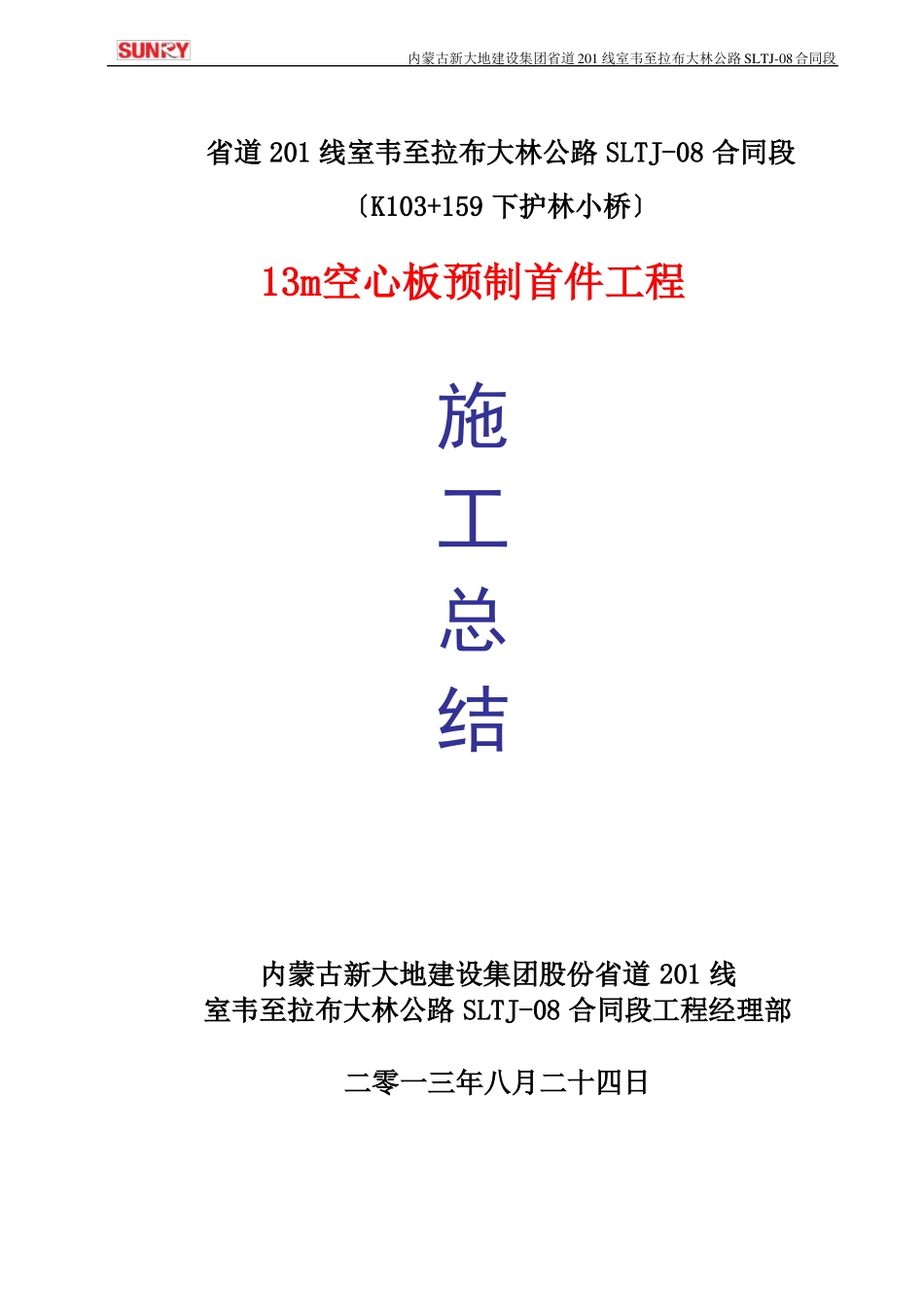

内蒙古新大地建设集团省道201线室韦至拉布大林公路SLTJ-08合同段省道201线室韦至拉布大林公路SLTJ-08合同段〔K103+159下护林小桥〕13m空心板预制首件工程施工总结内蒙古新大地建设集团股份省道201线室韦至拉布大林公路SLTJ-08合同段工程经理部二零一三年八月二十四日内蒙古新大地建设集团省道201线室韦至拉布大林公路SLTJ-08合同段16m米预制空心板施工总结在上级领导的安排下,我于2021年1月5日成功浇筑完成4片16我经手的第一次空心板浇筑,也为了更好做好下一步工作,现将预制空心板施工过程以及出现的问题总结如下:一、工程概况该4片16m预制空心板用于2#引桥上部结构
空心板底板宽1240mm,中板上宽1040mm,边板上宽1535mm,长15960mm
混凝土设计强度为C50,中板方量:8
4m³,边板方量:10
二、施工目标〔一〕质量目标本工程质量目标是创优质工程,工程优良率到达100%
交验工程主要指标合格率要求到达100%,分项工程质量评分不低于90分
〔二〕平安目标重大平安责任事故为零案次;无人身重伤事故及其以上事故;无汽车行车责任重大事故;无等级火警事故和爆炸事故;无压力容器爆炸事故,年度轻伤控制在3‰以下

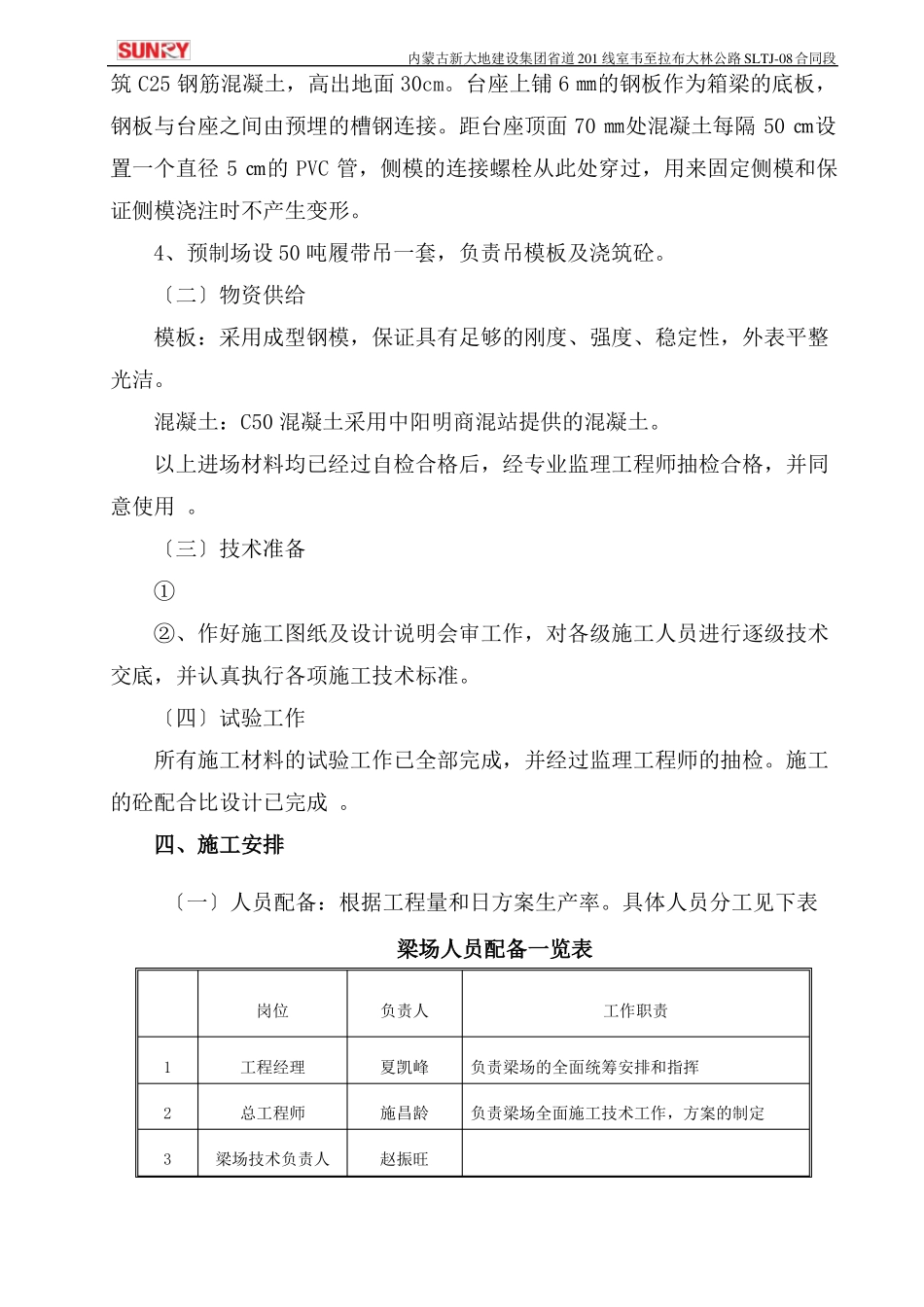

〔三〕环保目标三、工程施工准备〔一〕水、电及现场布置1、施工用水:自设供水管道,因梁场邻近拌合站,在拌合站修筑蓄水池以保证施工用水
2、施工用电:在梁场西北100m处架设315KVA变压器供电
3、制梁台座:设置在有足够的刚度和强度,经过反复碾压的碎砾石土地基上,下沉量
