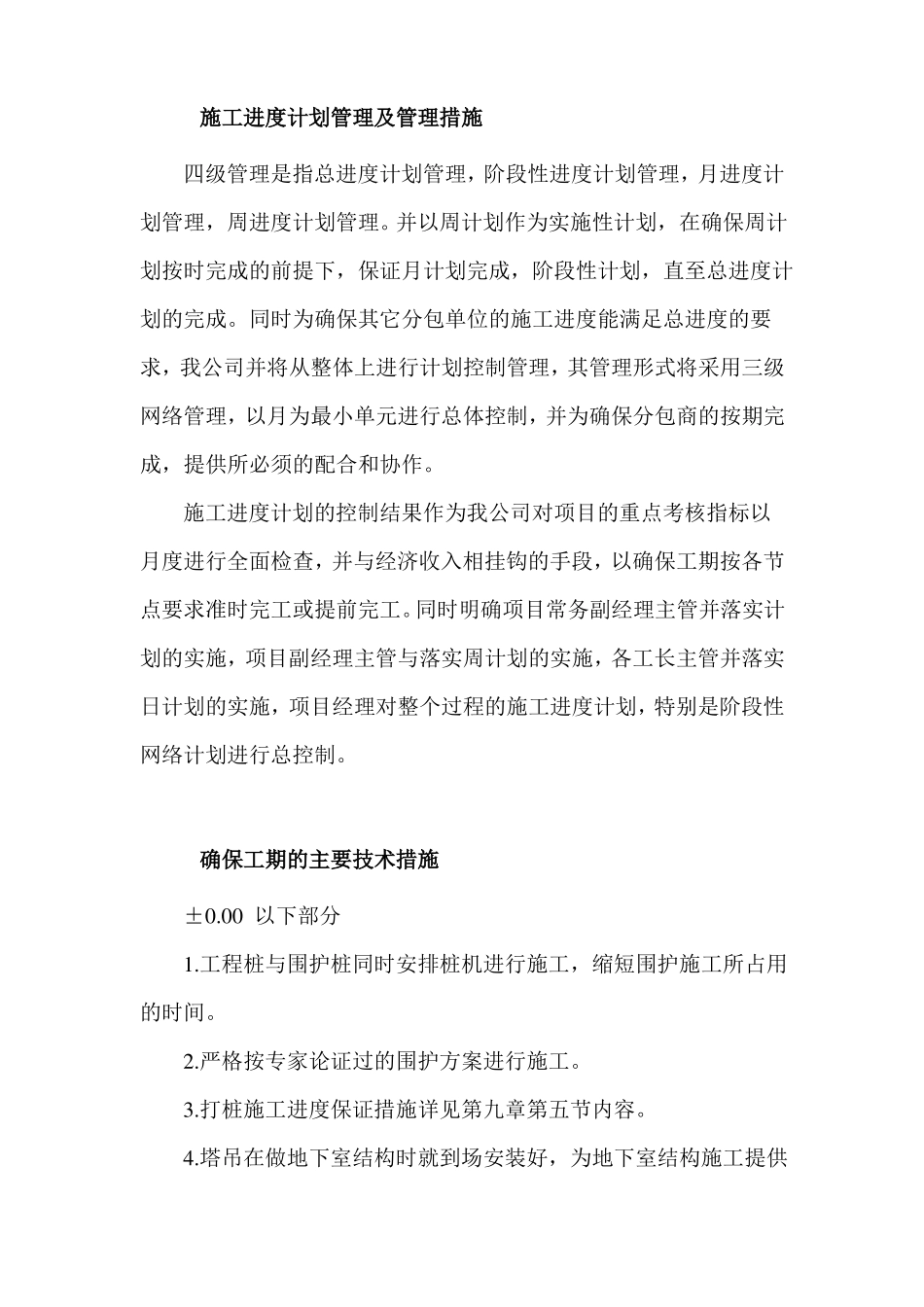

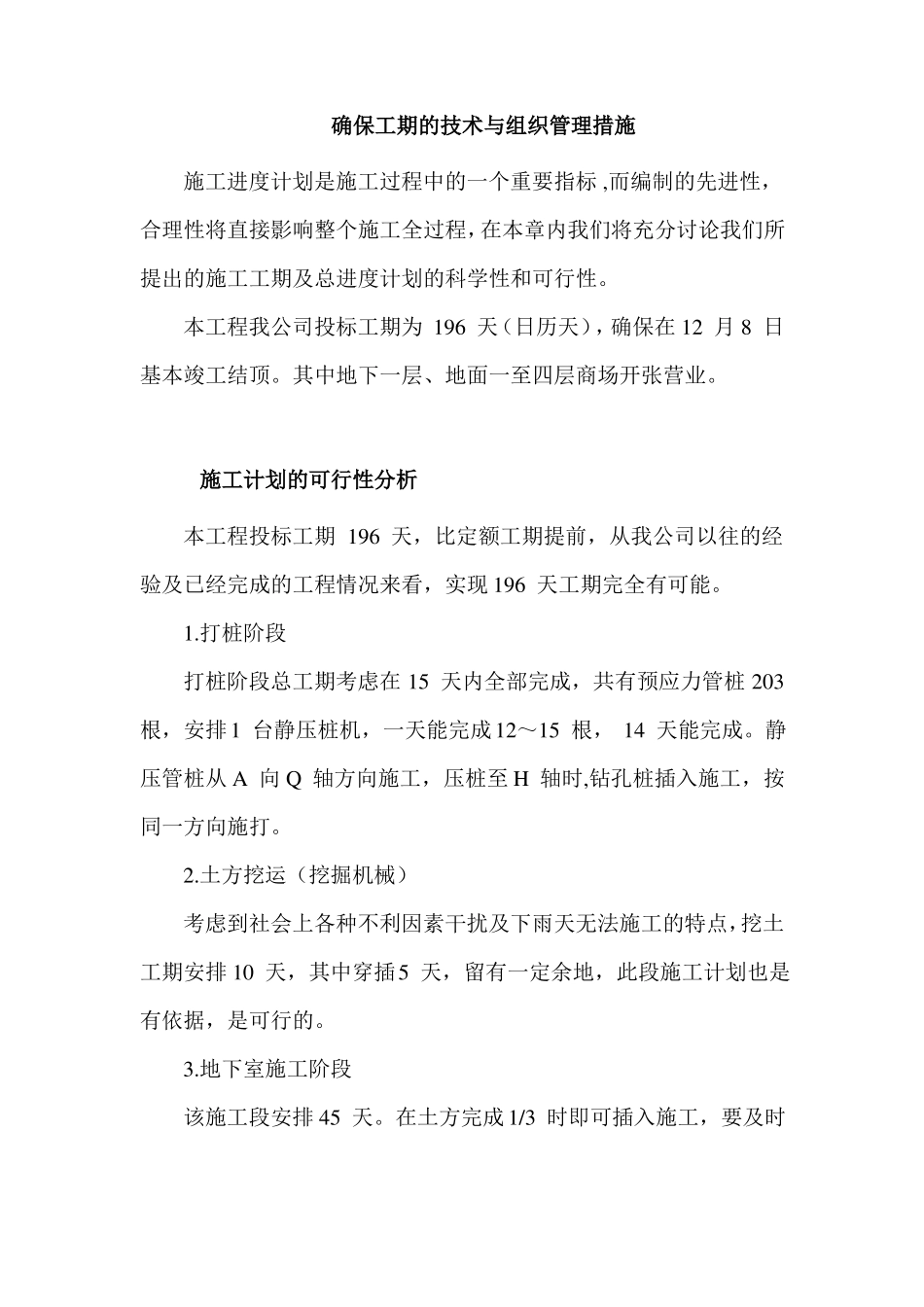

确保工期的技术与组织管理措施施工进度计划是施工过程中的一个重要指标,而编制的先进性,合理性将直接影响整个施工全过程,在本章内我们将充分讨论我们所提出的施工工期及总进度计划的科学性和可行性
本工程我公司投标工期为196天(日历天),确保在12月8日基本竣工结顶
其中地下一层、地面一至四层商场开张营业
施工计划的可行性分析本工程投标工期196天,比定额工期提前,从我公司以往的经验及已经完成的工程情况来看,实现196天工期完全有可能
打桩阶段打桩阶段总工期考虑在15天内全部完成,共有预应力管桩203根,安排1台静压桩机,一天能完成12~15根,14天能完成
静压管桩从A向Q轴方向施工,压桩至H轴时,钻孔桩插入施工,按同一方向施打
土方挖运(挖掘机械)考虑到社会上各种不利因素干扰及下雨天无法施工的特点,挖土工期安排10天,其中穿插5天,留有一定余地,此段施工计划也是有依据,是可行的
地下室施工阶段该施工段安排45天

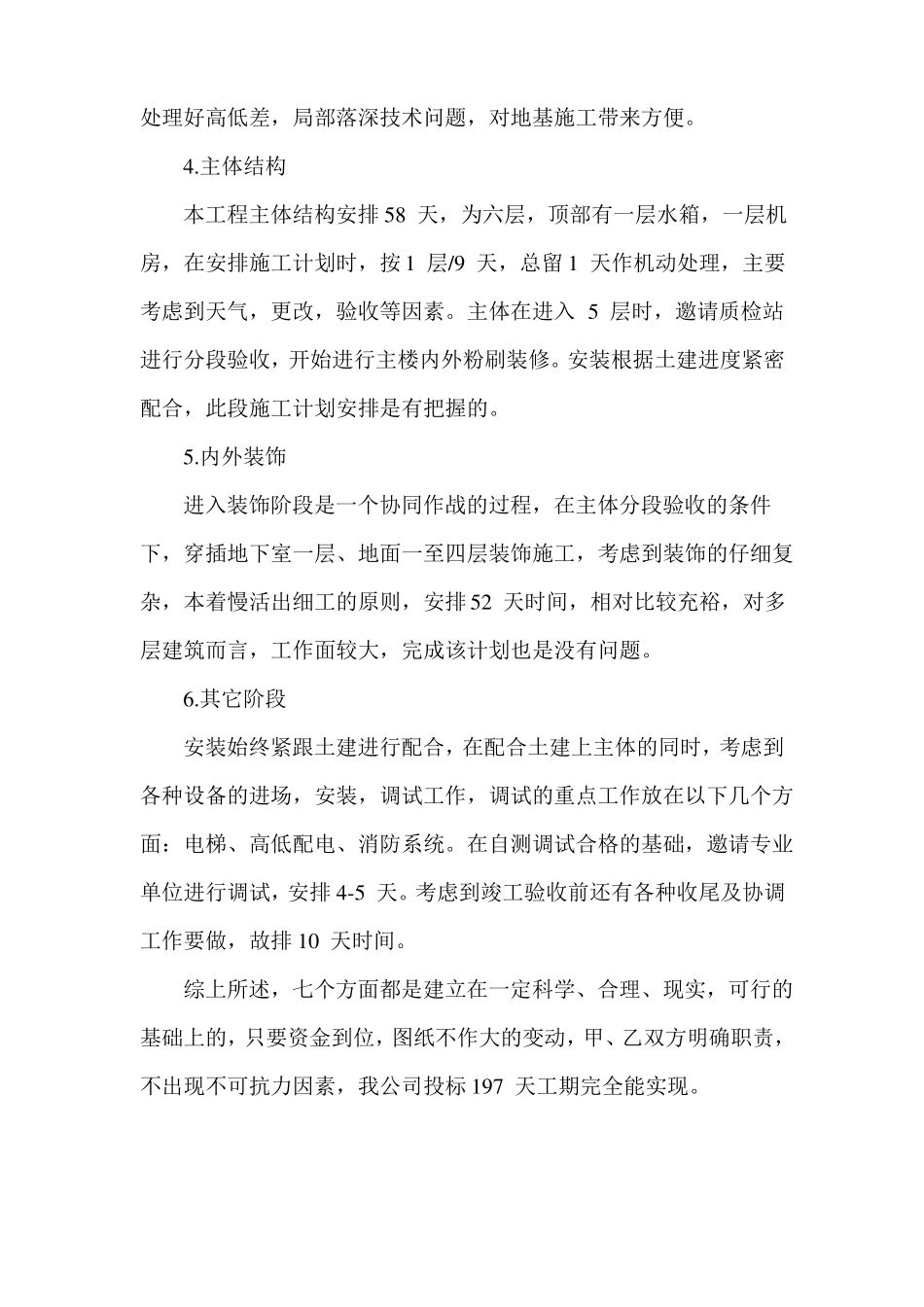

在土方完成1/3时即可插入施工,要及时处理好高低差,局部落深技术问题,对地基施工带来方便
主体结构本工程主体结构安排58天,为六层,顶部有一层水箱,一层机房,在安排施工计划时,按1层/9天,总留1天作机动处理,主要考虑到天气,更改,验收等因素
主体在进入5层时,邀请质检站进行分段验收,开始进行主楼内外粉刷装修
安装根据土建进度紧密配合,此段施工计划安排是有把握的
内外装饰进入装饰阶段是一个协同作战的过程,在主体分段验收的条件下,穿插地下室一层、地面一至四层装饰施工,考虑到装饰的仔细复杂,本着慢活出细工的原则,安排52天时间,相对比较充裕,对多层建筑而言,工作面较大,完成该计划也是没有问题
其它阶段安装始终紧跟土建进行配合,在配合土建上主体的同时,考虑到各种设备的进场,安装,调试工作,调试的重点工作放在以下几个方面:电梯、高低配电、消防系统
