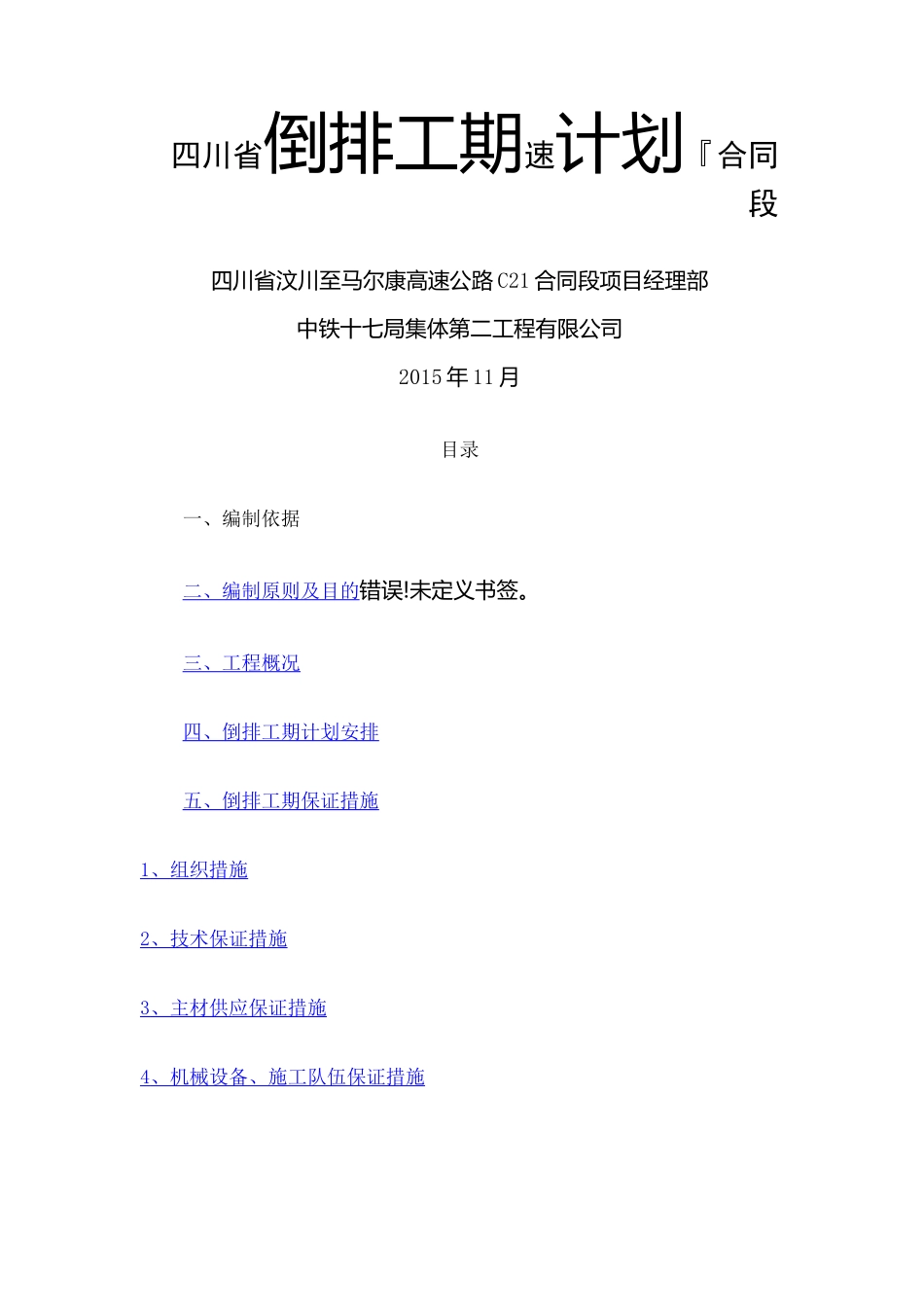

四川省倒排工期速计划『合同段四川省汶川至马尔康高速公路C21合同段项目经理部中铁十七局集体第二工程有限公司2015年11月目录一、编制依据二、编制原则及目的错误

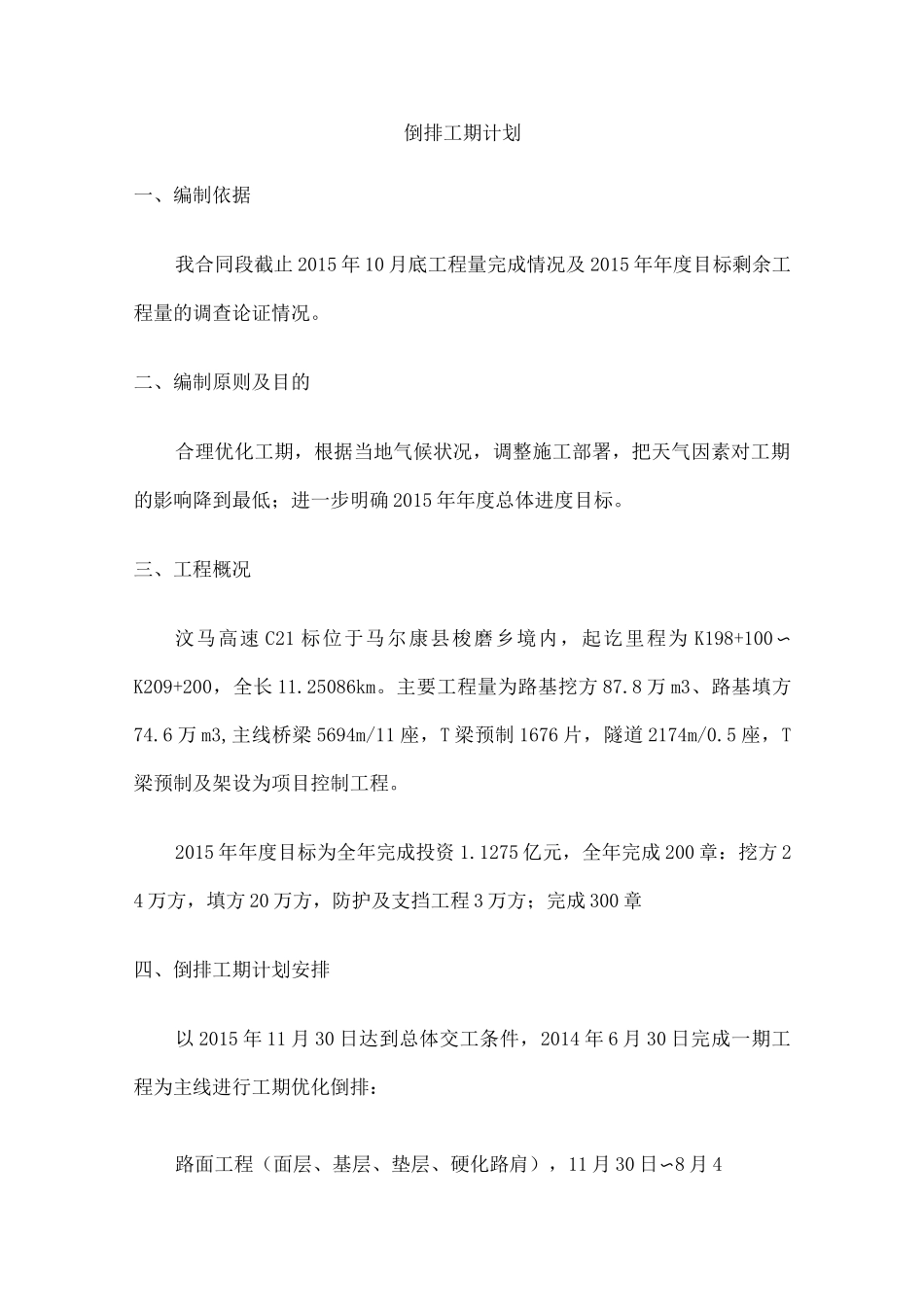

三、工程概况四、倒排工期计划安排五、倒排工期保证措施1、组织措施2、技术保证措施3、主材供应保证措施4、机械设备、施工队伍保证措施六、急需协调解决的问题附件1倒排工期计划明细表(8月3日)附件2倒排工期计划横道图倒排工期计划一、编制依据我合同段截止2015年10月底工程量完成情况及2015年年度目标剩余工程量的调查论证情况
二、编制原则及目的合理优化工期,根据当地气候状况,调整施工部署,把天气因素对工期的影响降到最低;进一步明确2015年年度总体进度目标
三、工程概况汶马高速C21标位于马尔康县梭磨乡境内,起讫里程为K198+100〜K209+200,全长11
25086km
主要工程量为路基挖方87
8万m3、路基填方74
6万m3,主线桥梁5694m/11座,T梁预制1676片,隧道2174m/0
5座,T梁预制及架设为项目控制工程
2015年年度目标为全年完成投资1
1275亿元,全年完成200章:挖方24万方,填方20万方,防护及支挡工程3万方;完成300章四、倒排工期计划安排以2015年11月30日达到总体交工条件,2014年6月30日完成一期工程为主线进行工期优化倒排:路面工程(面层、基层、垫层、硬化路肩),11月30日〜8月4日;安全设施(标志、波形护栏等工程),11月20日〜10月20日;路基工程(挖、填方、砌筑防护、排水等),9月20日〜8月4日;桥梁工程,8月20日〜8月10日;涵洞工程,9月10日〜8月4日
倒排工期详细情况见“附表:倒排工期计划明细表(8月3日)”
五、倒排工期保证措施1、组织措施以项目经理为工程进度计划第一责任人,项目部主干力量为核心成员,成立工程进度计划领导小
