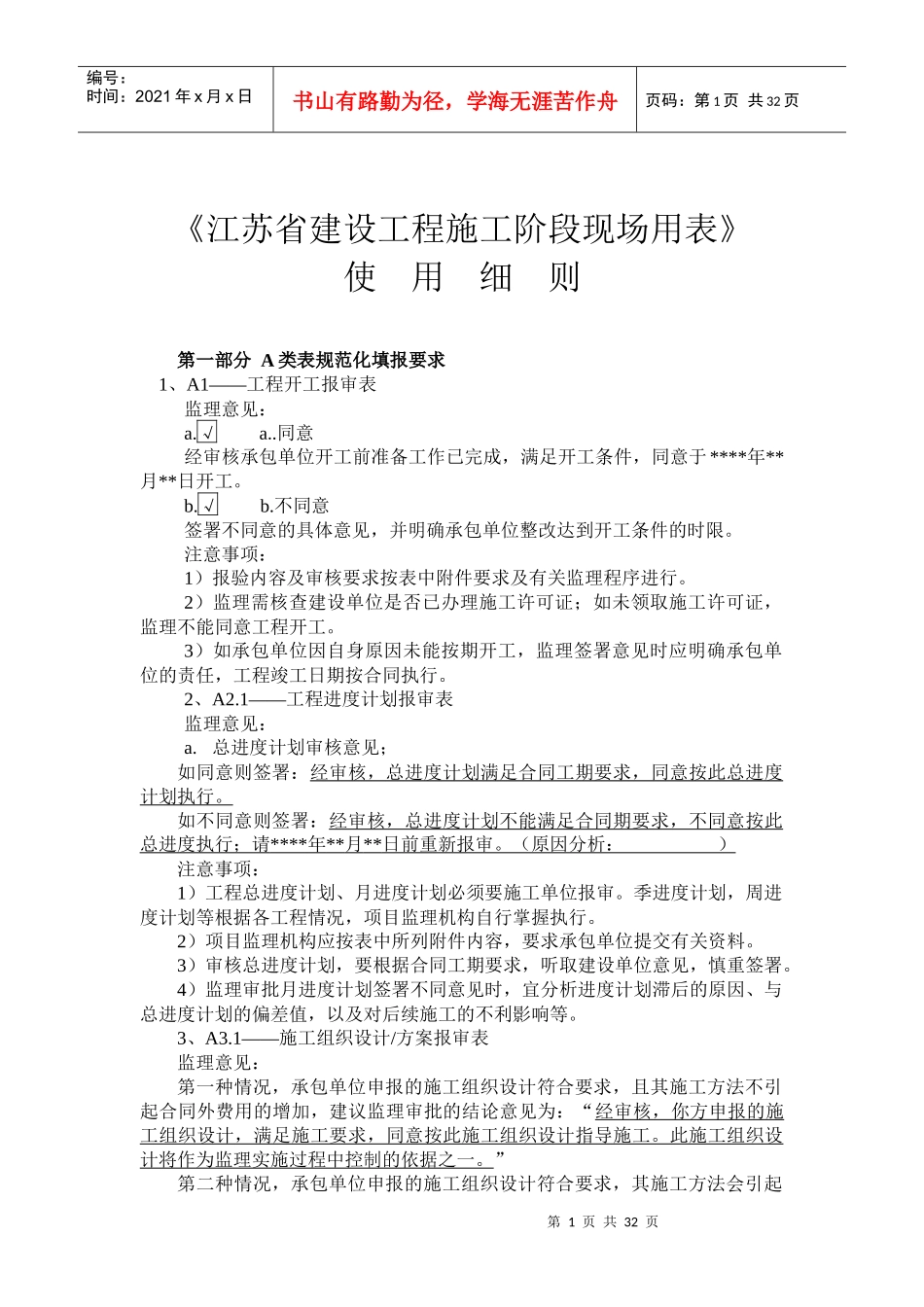

第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页《江苏省建设工程施工阶段现场用表》使用细则第一部分A类表规范化填报要求1、A1——工程开工报审表监理意见:a.√a..同意经审核承包单位开工前准备工作已完成,满足开工条件,同意于****年**月**日开工。b.√b.不同意签署不同意的具体意见,并明确承包单位整改达到开工条件的时限。注意事项:1)报验内容及审核要求按表中附件要求及有关监理程序进行。2)监理需核查建设单位是否已办理施工许可证;如未领取施工许可证,监理不能同意工程开工。3)如承包单位因自身原因未能按期开工,监理签署意见时应明确承包单位的责任,工程竣工日期按合同执行。2、A2.1——工程进度计划报审表监理意见:a.总进度计划审核意见;如同意则签署:经审核,总进度计划满足合同工期要求,同意按此总进度计划执行。如不同意则签署:经审核,总进度计划不能满足合同期要求,不同意按此总进度执行;请****年**月**日前重新报审。(原因分析:)注意事项:1)工程总进度计划、月进度计划必须要施工单位报审。季进度计划,周进度计划等根据各工程情况,项目监理机构自行掌握执行。2)项目监理机构应按表中所列附件内容,要求承包单位提交有关资料。3)审核总进度计划,要根据合同工期要求,听取建设单位意见,慎重签署。4)监理审批月进度计划签署不同意见时,宜分析进度计划滞后的原因、与总进度计划的偏差值,以及对后续施工的不利影响等。3、A3.1——施工组织设计/方案报审表监理意见:第一种情况,承包单位申报的施工组织设计符合要求,且其施工方法不引起合同外费用的增加,建议监理审批的结论意见为:“经审核,你方申报的施工组织设计,满足施工要求,同意按此施工组织设计指导施工。此施工组织设计将作为监理实施过程中控制的依据之一。”第二种情况,承包单位申报的施工组织设计符合要求,其施工方法会引起第2页共32页第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页合同外费用的增加,但究其原因,增加的费用应由承包单位承担。如某工程项目的基坑降水施工,承包单位在投标时设置有轻型井点降水设备八套,施工组织设计中改为十二套。建议监理审批的意见为:“经审核,你方申报的施工组织设计,满足施工要求,同意按此施工组织设计指导施工;但按此施工组织设计施工增加的费用不予认可。此施工组织设计将作为监理实施过程控制的依据之一。”第三种情况,承包单位申报的施工组织设计符合要求,其施工方法会引起合同外费用的增加,但究其原因,增加的不应由承包单位承担。如某工程项目的大型钢构件施工,业主招标文件说明在施工现场进行拼装;但现场客观条件不能满足施工和质量保证的要求,施工组织设计中承包单位改为工厂拼装、运输到现场后整体吊装;由此将造成工程费用的增加。建议监理审批的结论意见为:“经审核,你方申报的施工组织设计,满足施工要求,同意按此施工组织设计指导施工;你方需要与建设单位签定合同补充协议确定增加的费用。此施工组织设计将作为监理实施过程控制的依据之一。”第四种情况,承包单位申报的施工组织设计不符合要求。建议监理审批的结论意见为:“经审核,你方申报的施工组织设计,不能满足施工要求,不同意按此施工组织设计指导施工;请你方按监理要求(书面意见另附加)修改,于****年**月**日前重新申报。”注意事项:1)承包单位报审的施工组织设计方案要有编制人、审核人、批准人签字,单位盖章,日期齐全(施工组织设计、重要方案、新技术方案须承包单位技术负责人签字)。2)对施工组织设计中的质量保证措施,施工进度安排,资源准备是否满足施工合同规定,要认真、仔细审核,尤其是会增加费用的施工方法、措施、新技术的使用,施工脚手架安全,要作为重点审核。3)项目监理机构审批时,必须有各专业监理工程师的审查意见。对复杂、特殊、涉及新技术的的施工方案,总监理工程师宜建议建设单位组织专家论证。4、A3.2——材料、设备进场使用报验单监理意见:a.同意经验收,该批材料规格、型号符合要求,质保资料完整,同意使用。或...
