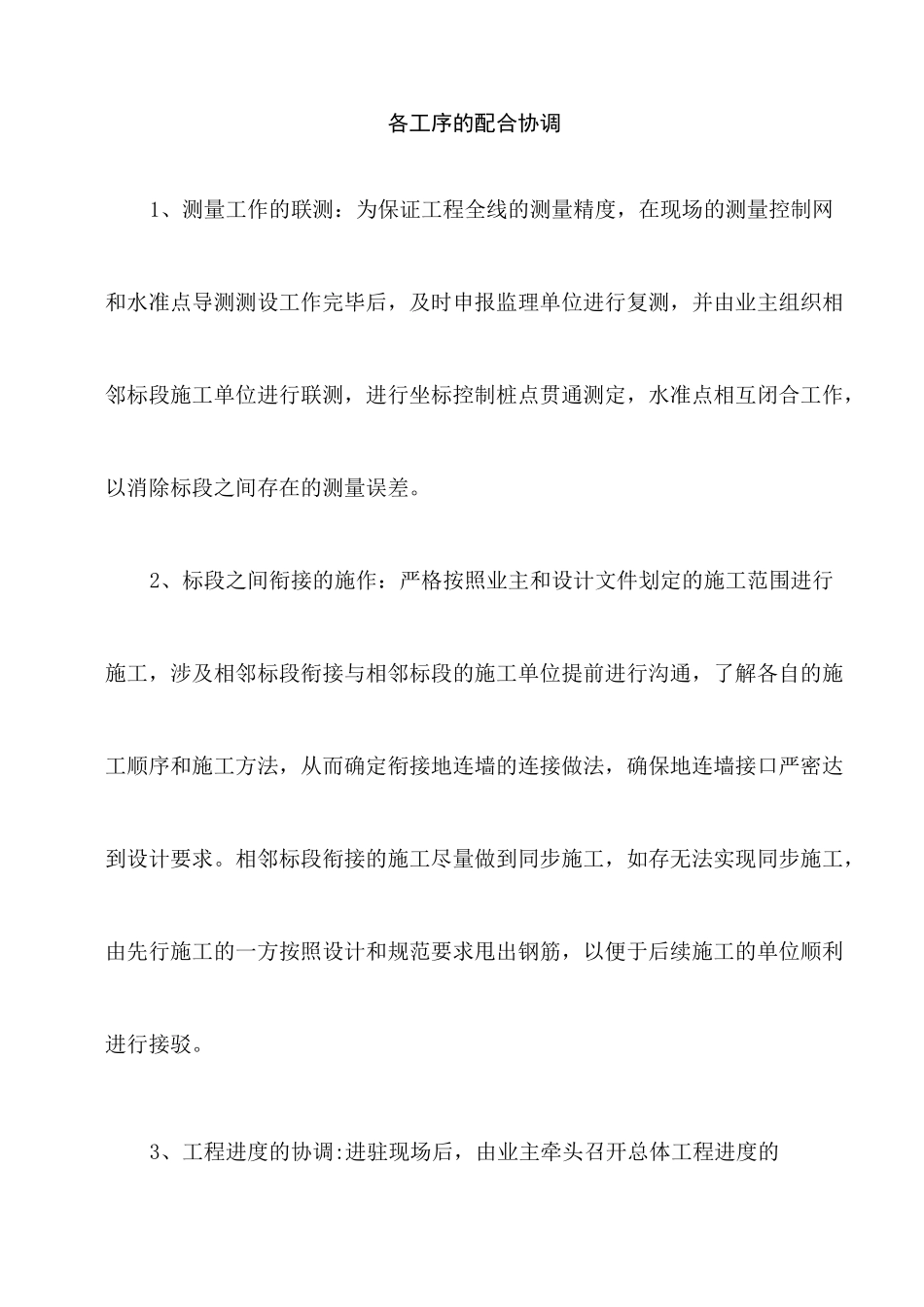

各工序的配合协调1、测量工作的联测:为保证工程全线的测量精度,在现场的测量控制网和水准点导测测设工作完毕后,及时申报监理单位进行复测,并由业主组织相邻标段施工单位进行联测,进行坐标控制桩点贯通测定,水准点相互闭合工作,以消除标段之间存在的测量误差
2、标段之间衔接的施作:严格按照业主和设计文件划定的施工范围进行施工,涉及相邻标段衔接与相邻标段的施工单位提前进行沟通,了解各自的施工顺序和施工方法,从而确定衔接地连墙的连接做法,确保地连墙接口严密达到设计要求
相邻标段衔接的施工尽量做到同步施工,如存无法实现同步施工,由先行施工的一方按照设计和规范要求甩出钢筋,以便于后续施工的单位顺利进行接驳

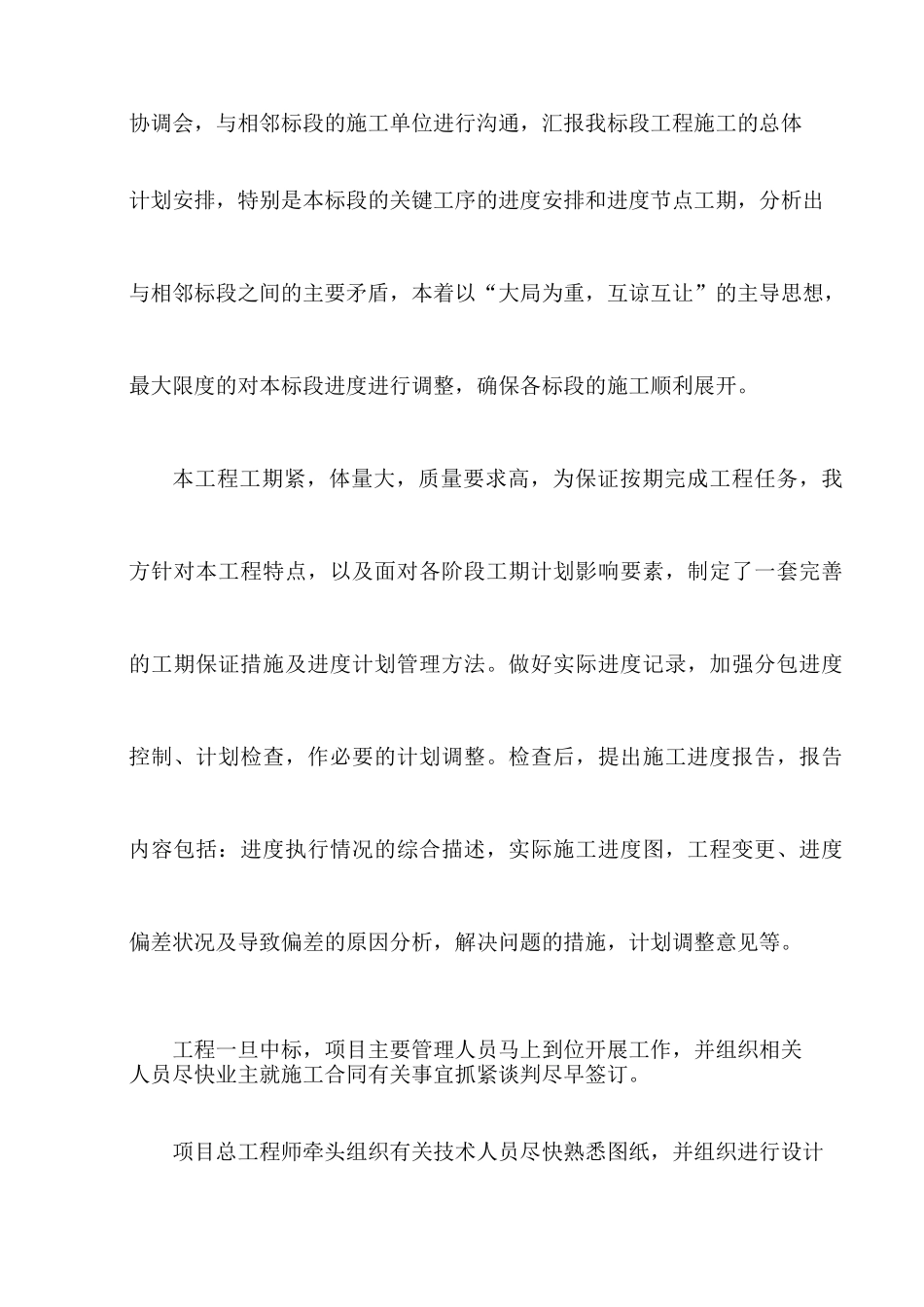

3、工程进度的协调:进驻现场后,由业主牵头召开总体工程进度的协调会,与相邻标段的施工单位进行沟通,汇报我标段工程施工的总体计划安排,特别是本标段的关键工序的进度安排和进度节点工期,分析出与相邻标段之间的主要矛盾,本着以“大局为重,互谅互让”的主导思想,最大限度的对本标段进度进行调整,确保各标段的施工顺利展开
本工程工期紧,体量大,质量要求高,为保证按期完成工程任务,我方针对本工程特点,以及面对各阶段工期计划影响要素,制定了一套完善的工期保证措施及进度计划管理方法
做好实际进度记录,加强分包进度控制、计划检查,作必要的计划调整
检查后,提出施工进度报告,报告内容包括:进度执行情况的综合描述,实际施工进度图,工程变更、进度偏差状况及导致偏差的原因分析,解决问题的措施,计划调整意见等
工程一旦中标,项目主要管理人员马上到位开展工作,并组织相关人员尽快业主就施工合同有关事宜抓紧谈判尽早签订
项目总工程师牵头组织有关技术人员尽快熟悉图纸,并组织进行设计图纸会审

尽早落实劳动力与各种材料设备的合同签订、项目资金
(1)钢结构施工阶段进度计划影响要素分析根据本工程的工程特点、工期目标、场地条件确定出本工
