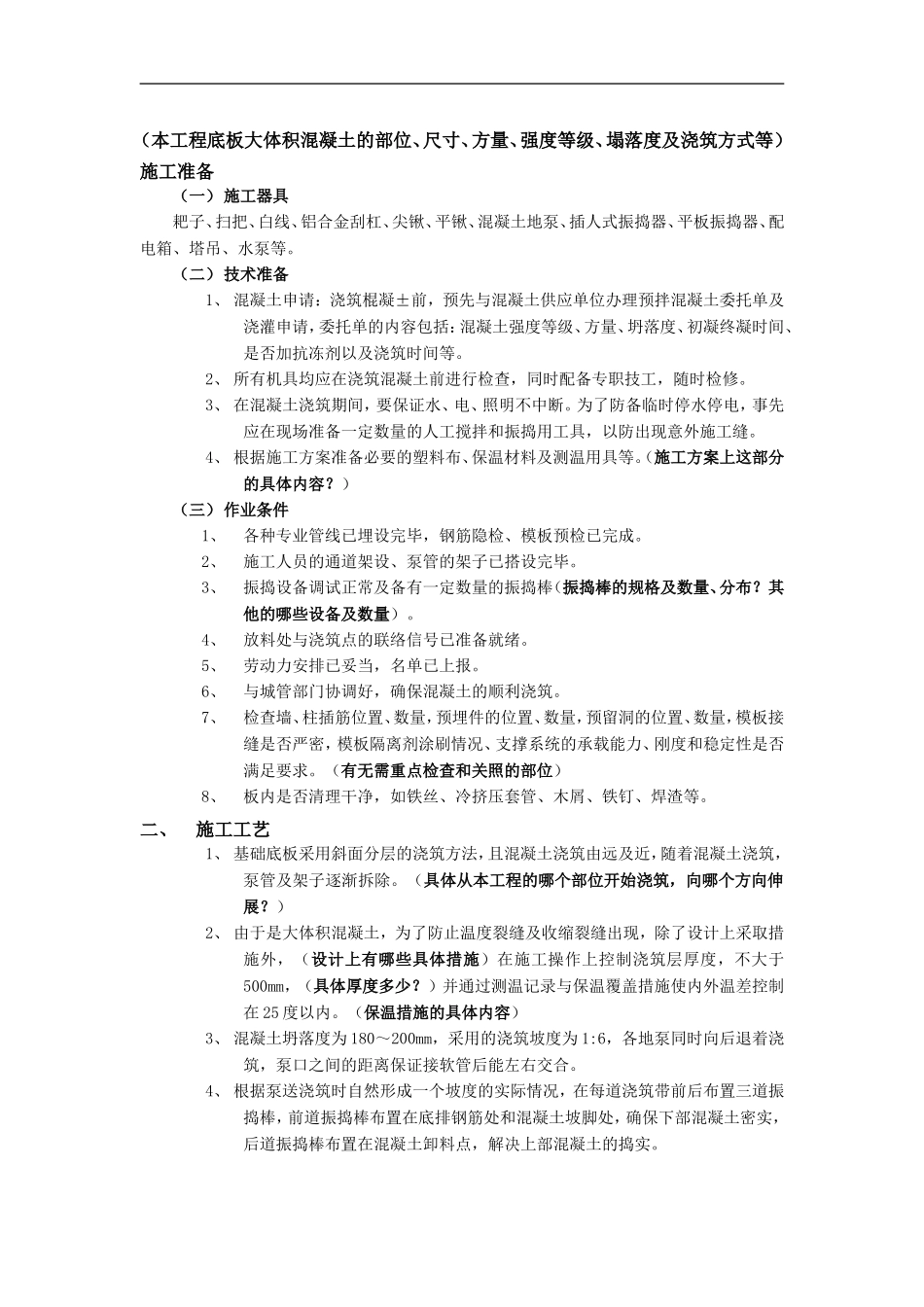

(本工程底板大体积混凝土的部位、尺寸、方量、强度等级、塌落度及浇筑方式等)施工准备(一)施工器具耙子、扫把、白线、铝合金刮杠、尖锹、平锹、混凝土地泵、插人式振捣器、平板振捣器、配电箱、塔吊、水泵等
(二)技术准备1、混凝土申请:浇筑棍凝±前,预先与混凝土供应单位办理预拌混凝土委托单及浇灌申请,委托单的内容包括:混凝土强度等级、方量、坍落度、初凝终凝时间、是否加抗冻剂以及浇筑时间等
2、所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修
3、在混凝土浇筑期间,要保证水、电、照明不中断

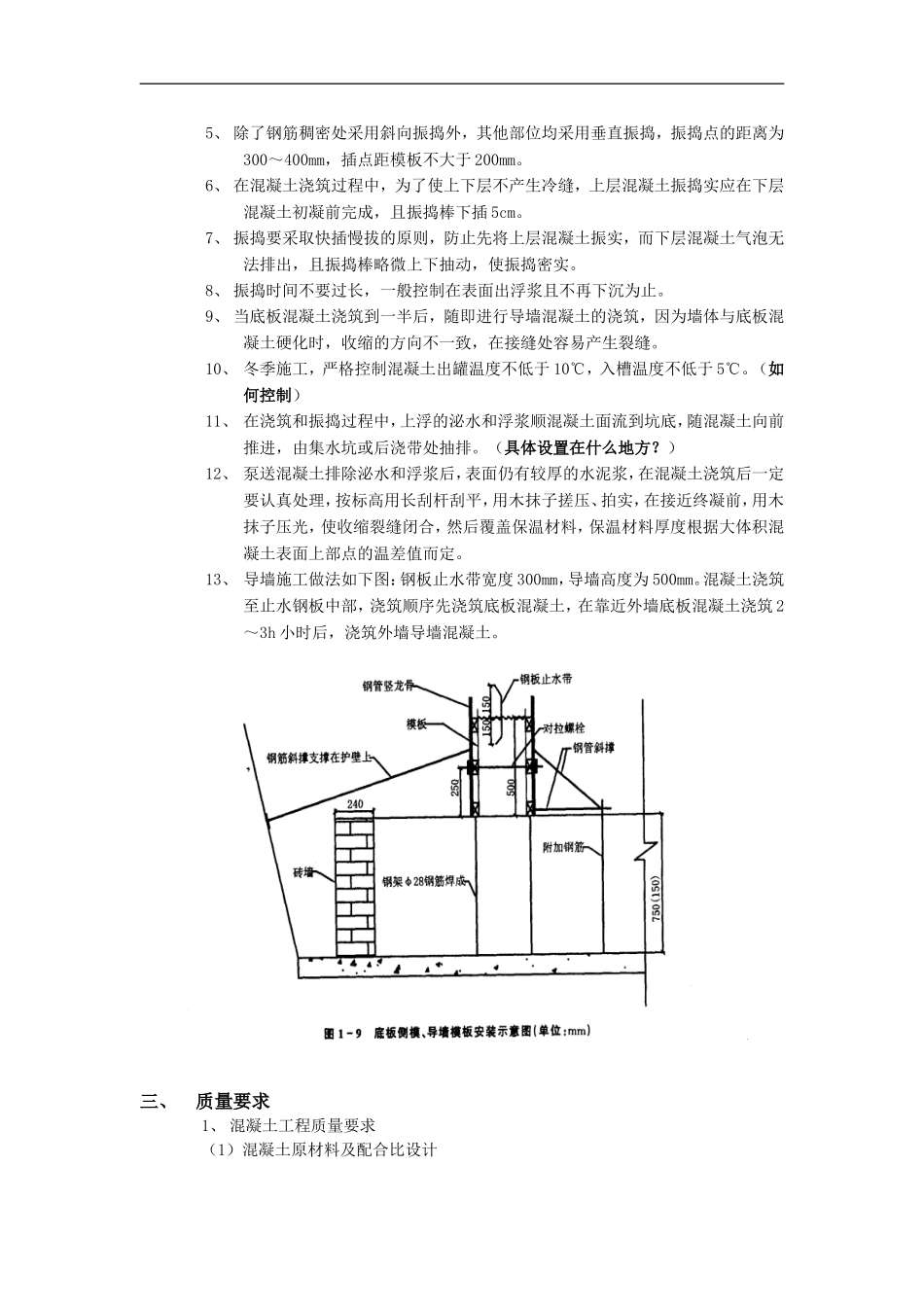

为了防备临时停水停电,事先应在现场准备一定数量的人工搅拌和振捣用工具,以防出现意外施工缝
4、根据施工方案准备必要的塑料布、保温材料及测温用具等
(施工方案上这部分的具体内容
)(三)作业条件1、各种专业管线已埋设完毕,钢筋隐检、模板预检已完成
2、施工人员的通道架设、泵管的架子已搭设完毕
3、振捣设备调试正常及备有一定数量的振捣棒(振捣棒的规格及数量、分布
其他的哪些设备及数量)
4、放料处与浇筑点的联络信号已准备就绪
5、劳动力安排已妥当,名单已上报
6、与城管部门协调好,确保混凝土的顺利浇筑
7、检查墙、柱插筋位置、数量,预埋件的位置、数量,预留洞的位置、数量,模板接缝是否严密,模板隔离剂涂刷情况、支撑系统的承载能力、刚度和稳定性是否满足要求
(有无需重点检查和关照的部位)8、板内是否清理干净,如铁丝、冷挤压套管、木屑、铁钉、焊渣等
二、施工工艺1、基础底板采用斜面分层的浇筑方法,且混凝土浇筑由远及近,随着混凝土浇筑,泵管及架子逐渐拆除
(具体从本工程的哪个部位开始浇筑,向哪个方向伸展
)2、由于是大体积混凝土,为了防止温度裂缝及收缩裂缝出现,除了设计上采取措施外,(设计上有哪些具体措施)在施工操作上控制浇筑层厚度,不大于500mm,(具体厚度多少
)并通过测温记录与保温覆盖措
