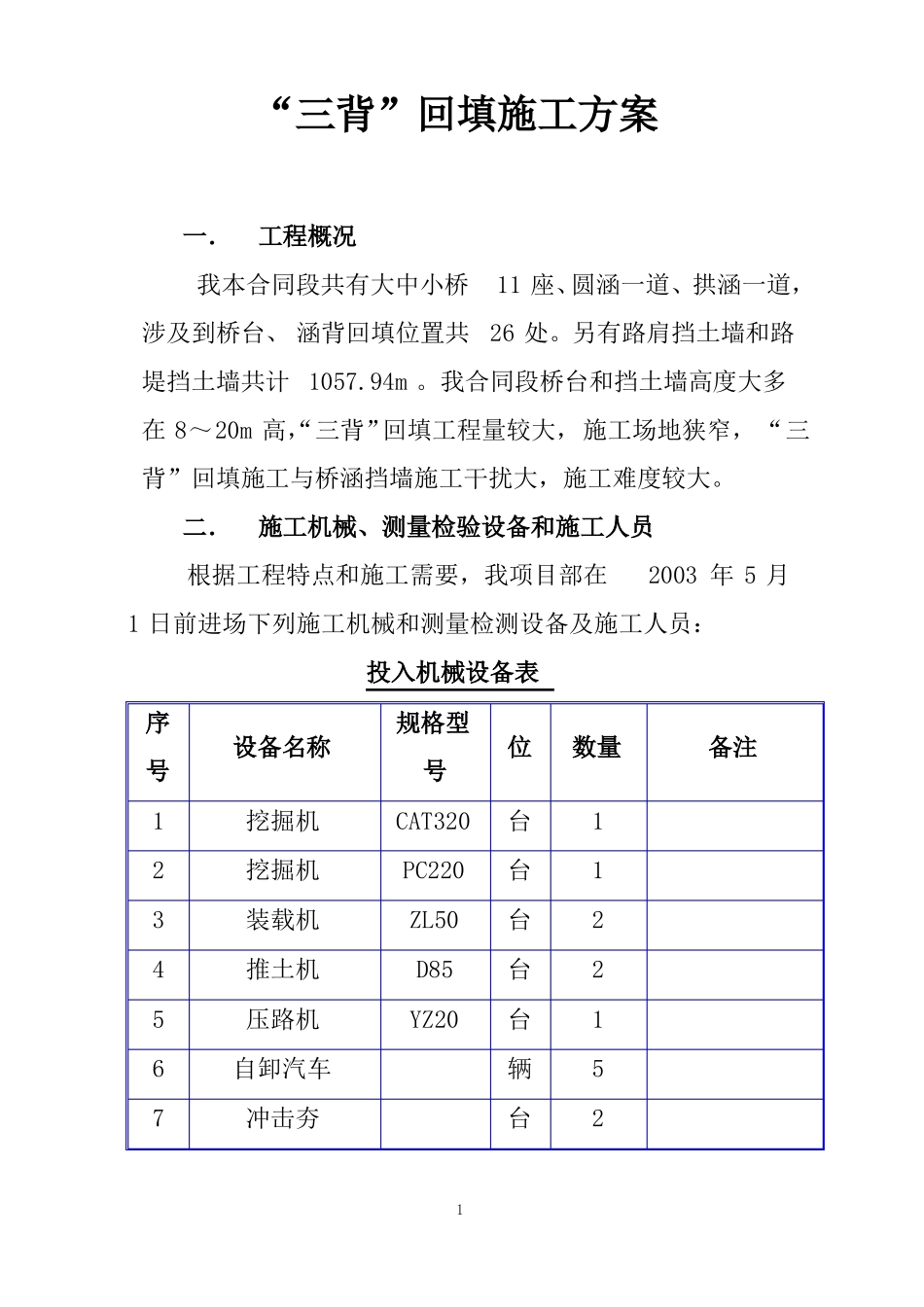

“三背”回填施工方案一.工程概况我本合同段共有大中小桥11座、圆涵一道、拱涵一道,涉及到桥台、涵背回填位置共26处
另有路肩挡土墙和路堤挡土墙共计1057
我合同段桥台和挡土墙高度大多在8~20m高,“三背”回填工程量较大,施工场地狭窄,“三背”回填施工与桥涵挡墙施工干扰大,施工难度较大

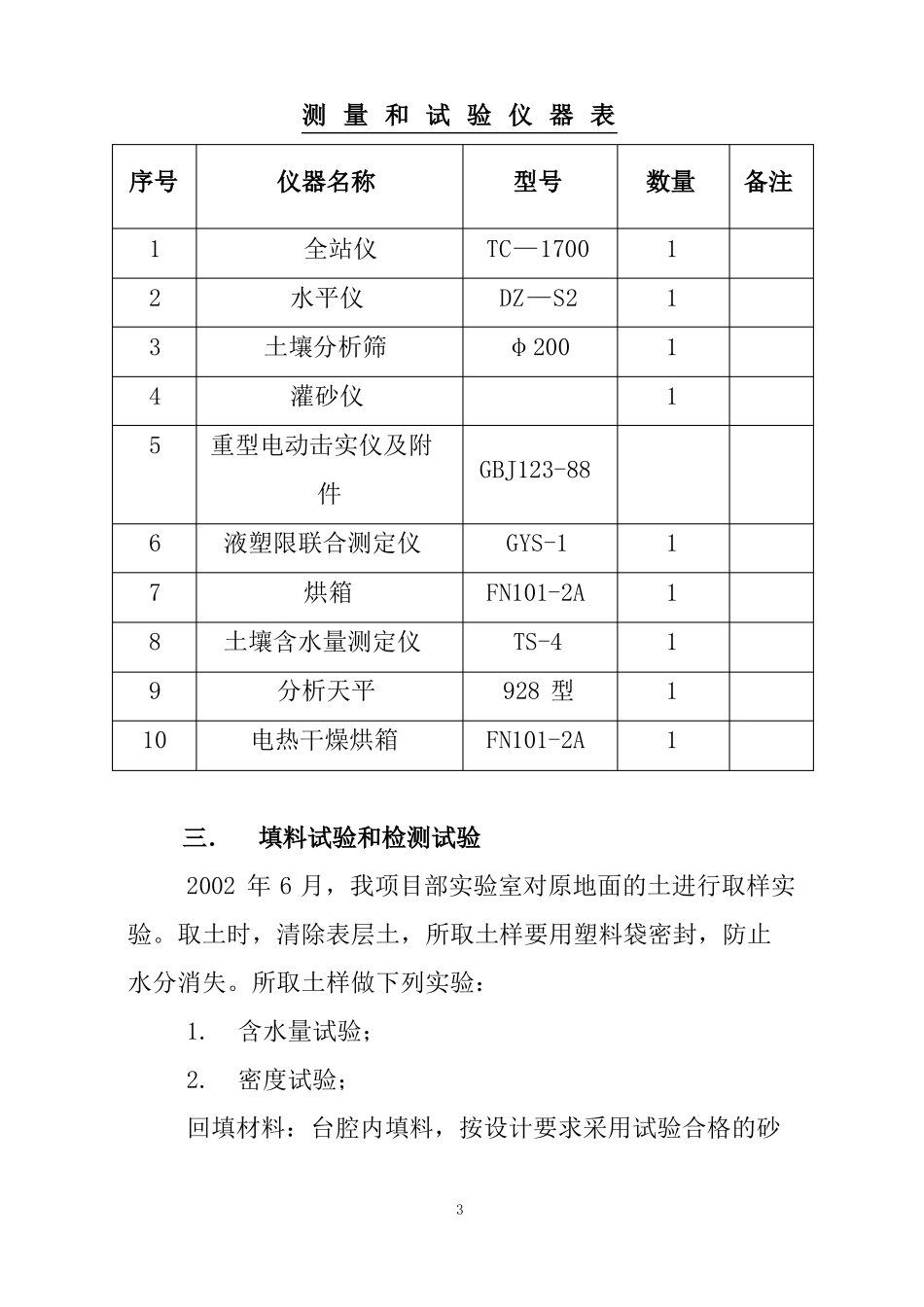

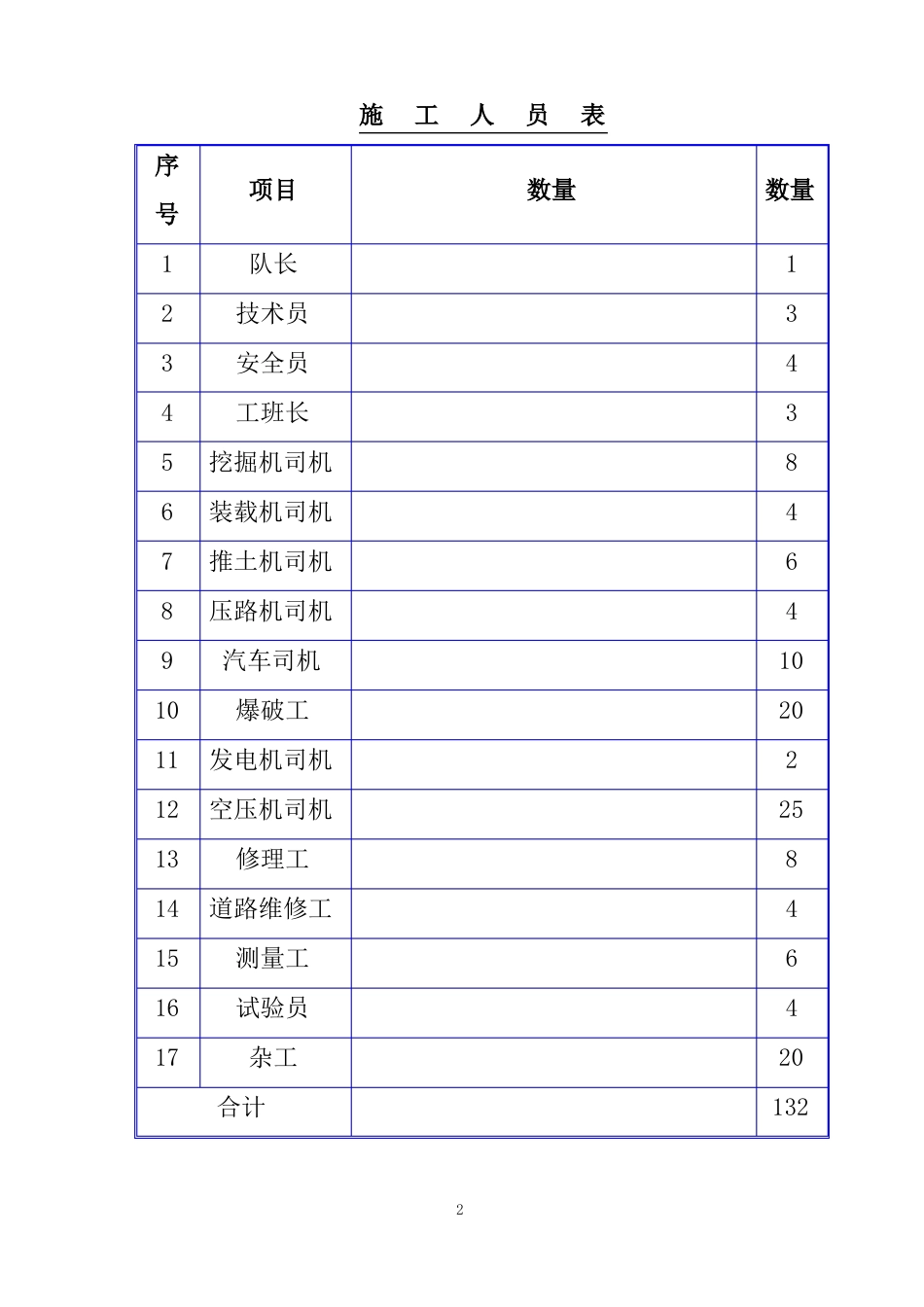

二.施工机械、测量检验设备和施工人员根据工程特点和施工需要,我项目部在2003年5月1日前进场下列施工机械和测量检测设备及施工人员:投入机械设备表序号1234567设备名称挖掘机挖掘机装载机推土机压路机自卸汽车冲击夯规格型号位数量1122152备注CAT320台PC220ZL50D85YZ20台台台台辆台1施工人员表序号1234项目队长技术员安全员工班长数量数量1343846410202258464201325挖掘机司机6装载机司机7推土机司机8压路机司机910汽车司机爆破工11发电机司机12空压机司机13修理工14道路维修工151617测量工试验员杂工合计2测量和试验仪器表序号12345仪器名称全站仪水平仪土壤分析筛灌砂仪重型电动击实仪及附件678910三.填料试验和检测试验2002年6月,我项目部实验室对原地面的土进行取样实验
取土时,清除表层土,所取土样要用塑料袋密封,防止水分消失
所取土样做下列实验:1
含水量试验;2
密度试验;回填材料:台腔内填料,按设计要求采用试验合格的砂3型号TC—1700DZ—S2φ200GBJ123-88GYS-1FN101-2ATS-4928型FN101-2A数量111111111备注液塑限联合测定仪烘箱土壤含水量测定仪分析天平电热干燥烘箱填筑
台背、涵背和墙背的回填材料,选用渗水材料填筑,本合同段拟选用隧道碴填筑
选用作“三背”回填的填料,填料的最大粒径不得大于50mm
2002年11月,我项目部实验室对拟定用的台背回填和台腔回填材料进行了材
