排水管沟及井池NO:S-15排水管沟及井池1适用范围本章适用于民用建筑群(住宅小区)及厂区的室外排水管沟及井池安装工程的施工、质量检验与验收
2编制依据《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)3施工准备3
1材料准备各类水泥、砂子、混凝土、砖块等材料有出厂合格证,规格、型号、强度等符合设计要求
2机具准备机械:打夯机等
工具:铁锹、钎子、手锤、捻凿、扁錾等
量具:水平尺、钢卷尺、钢盘尺、水准仪、角尺等
3作业条件(1)确定了管沟及井室的区间或位置
(2)各种材料及机具均以备齐,经检验合格并运至现场
(3)相关专业技术人员和相关工种已备齐并进场
4施工工艺4
1工艺流程4
1排水管沟开挖4

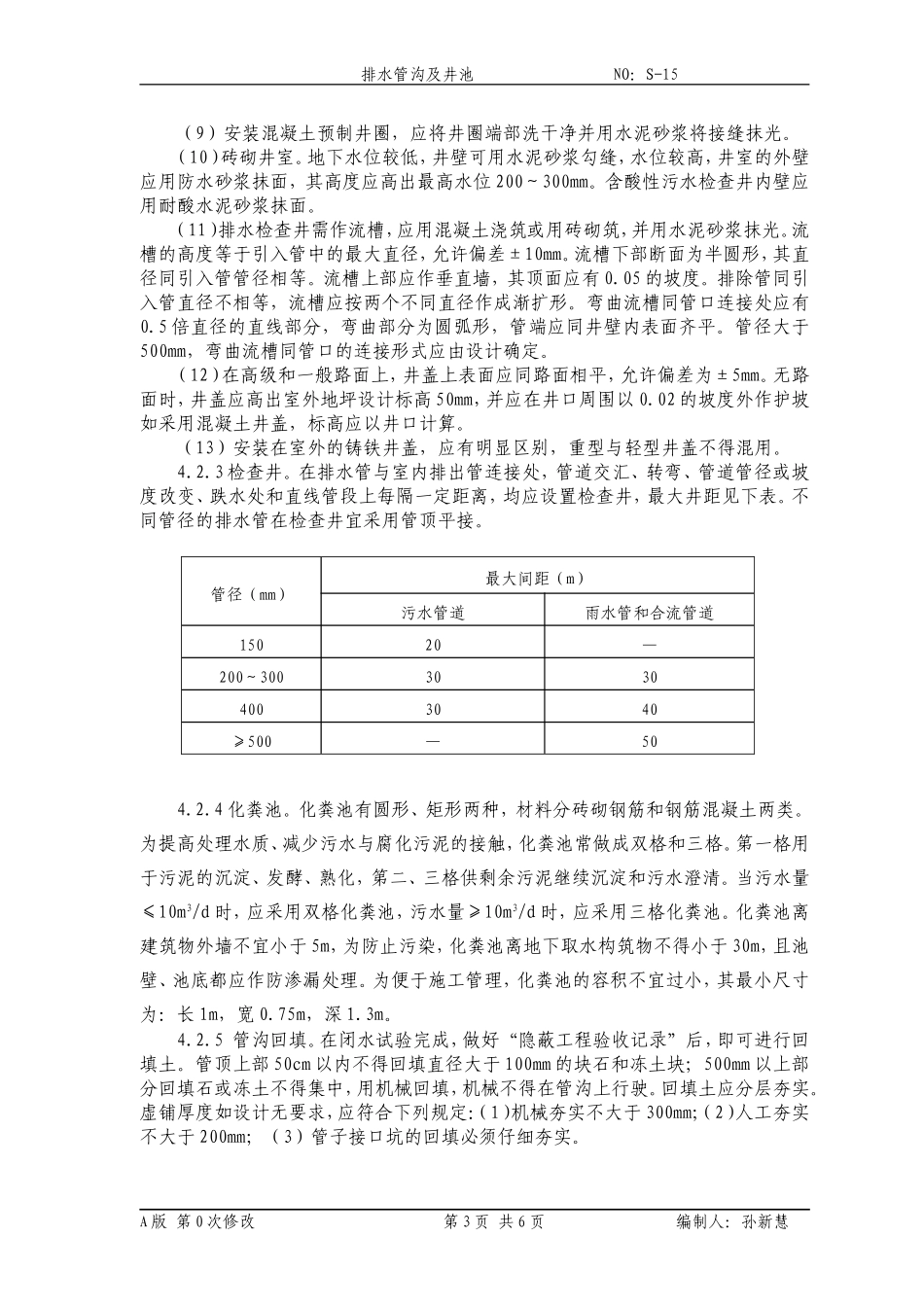

2化粪池、检查井施工(1)砖砌化粪池施工(2)钢筋混凝土化粪池施工A版第0次修改第1页共6页编制人:孙新慧排水管沟及井池NO:S-15(3)圆形(矩形)检查井施工4
2操作工艺4
挖沟时沟底的自然土层被扰动,必须换以碎石或砂垫层
被扰动土为砂性或砂砾土时,铺设垫层前先夯实,粘性土则须换上土后再铺碎石砂垫层
基础在施工前,清除浮层土、碎石铺填后夯实至设计标高
铺垫层后浇灌混凝土,可以从窨井开始,完成后可进行管沟的基础浇灌
在下列情况下,采用混凝土整体基础:①雨水或污水管道在地下水位以下,管径在1
35m以上的管道;②每根管长在1
2m以内的管道;③雨水或污水管道在地下水位以上,覆土深大于2
5m或4m时
2一般工序:(1)砖砌体材料宜采用烧结普通砖
(2)砖砌体的转角处和交接处应同时砌筑
对不能同时砌筑而必须留置的临时间断处应砌成斜槎,斜槎水平投影不应小于高度的2/3
(3)竖向灰缝不得出现透明缝、瞎缝和假缝
(4)混凝土应采用普通混凝土或防水混凝土
(5)施工缝的位置应在混凝土浇筑前按设计要求和施工技术方案确定
