河溪(WA68~WA72)段施工方案一、本段工程概况1
1工程名称:狮山镇西片区桃园路以南截污管网工程(大坑涌截污管道工程桃园路至松岗河段)1
2工程地点:河溪(WA68~WA72)段(水利5+360桥至河溪村大榕树)1
3施工工期:按本工程总计划,本段总工期共60天,施工工期暂定为:2012年10月16日至2012年12月16日二、施工现场2
1本段工程实施目的:主要收集5+360桥至河溪村村内的生活污水及生产废水、汇集大坑涌上游两岸的污水至W1井
2施工受影响因素:a
管线位置离村屋、厂房、河涌较近,可能影响村内车辆停放,及村民一段时间交通不便
施工村道窄小,是唯一一条通向外面的道路,村民车辆及工厂车辆通行较多,对本工程施工带来一定的影响,c
施工场地窄小,对弃土、材料运输及机械行走带来不便
本段施工协调管理:对于本段工程施工空间有限,为了确保开工至完工过程中,都处于融合的气氛中进行,我施工单位将积极做好施工协调管理工作,严格按照以下几点执行:严格执行施工合同约定的材料质量标准、工期要求以及业主批准的“施工组织设计”组织施工和管理
服从业主的指挥与协调,积极配合业主完成现场定位放线及“三通一平”工作向业主报告施工生产计划情况,征求业主对工期进度安排意见,及时进行调整
积极配合现场监理工程师履行他们的所有权力
在施工过程中,严格按照经业主及监理工程师批准的“施工组织设计”进行质量管理
在单位“自检”和专检的基础上,接受监理工程师的检查和验收,并按照监理的要求,予以整改
严格执行“上道工序不合格,下道工序不施工”的原则
隐蔽工程经业主或监理工程师现场检验、认定、办理签证后,方可隐蔽
在施工中,及时会同业主、设计单位按照总进度与整体效果要求,进行中途质量验收、竣工验收等

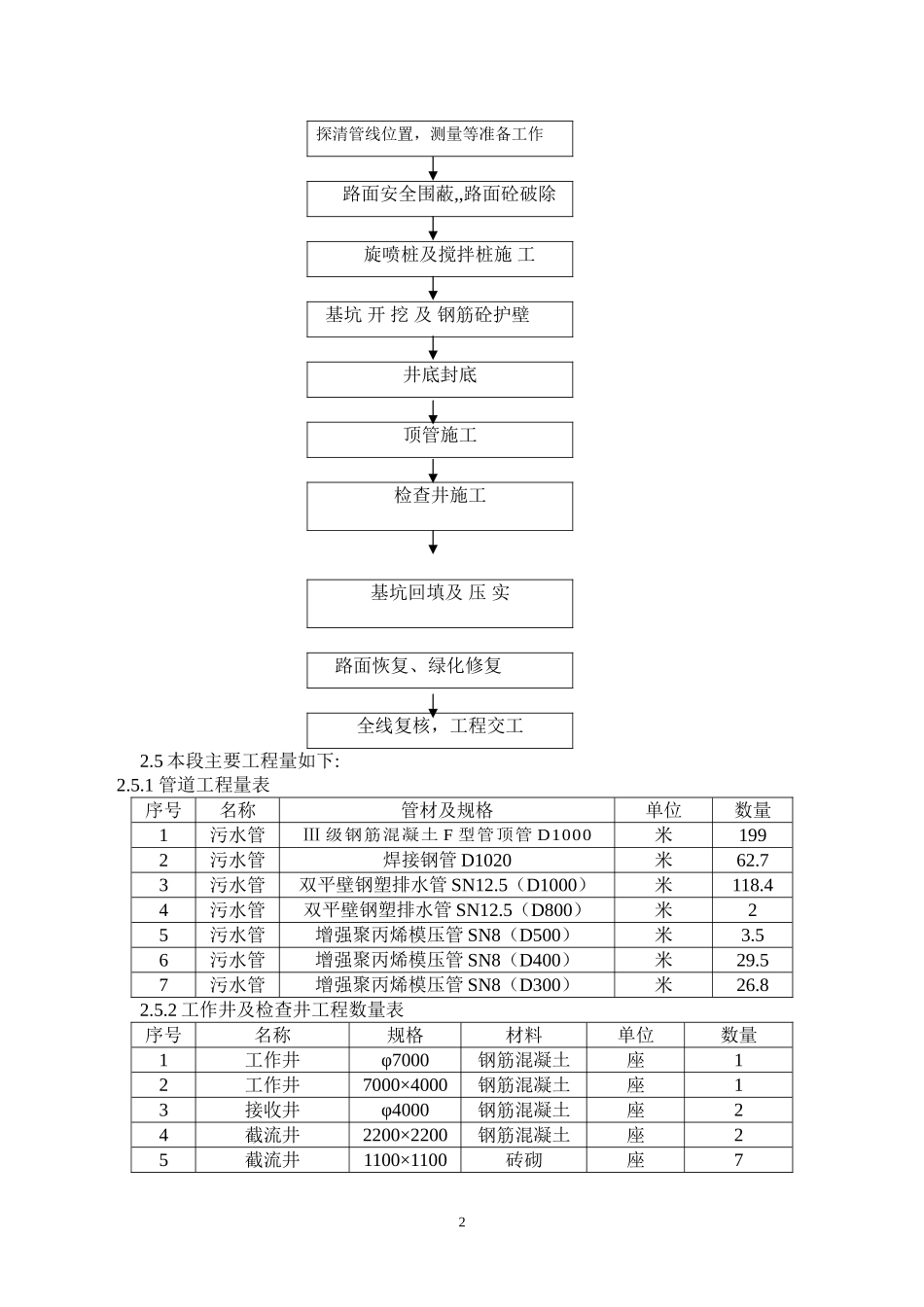

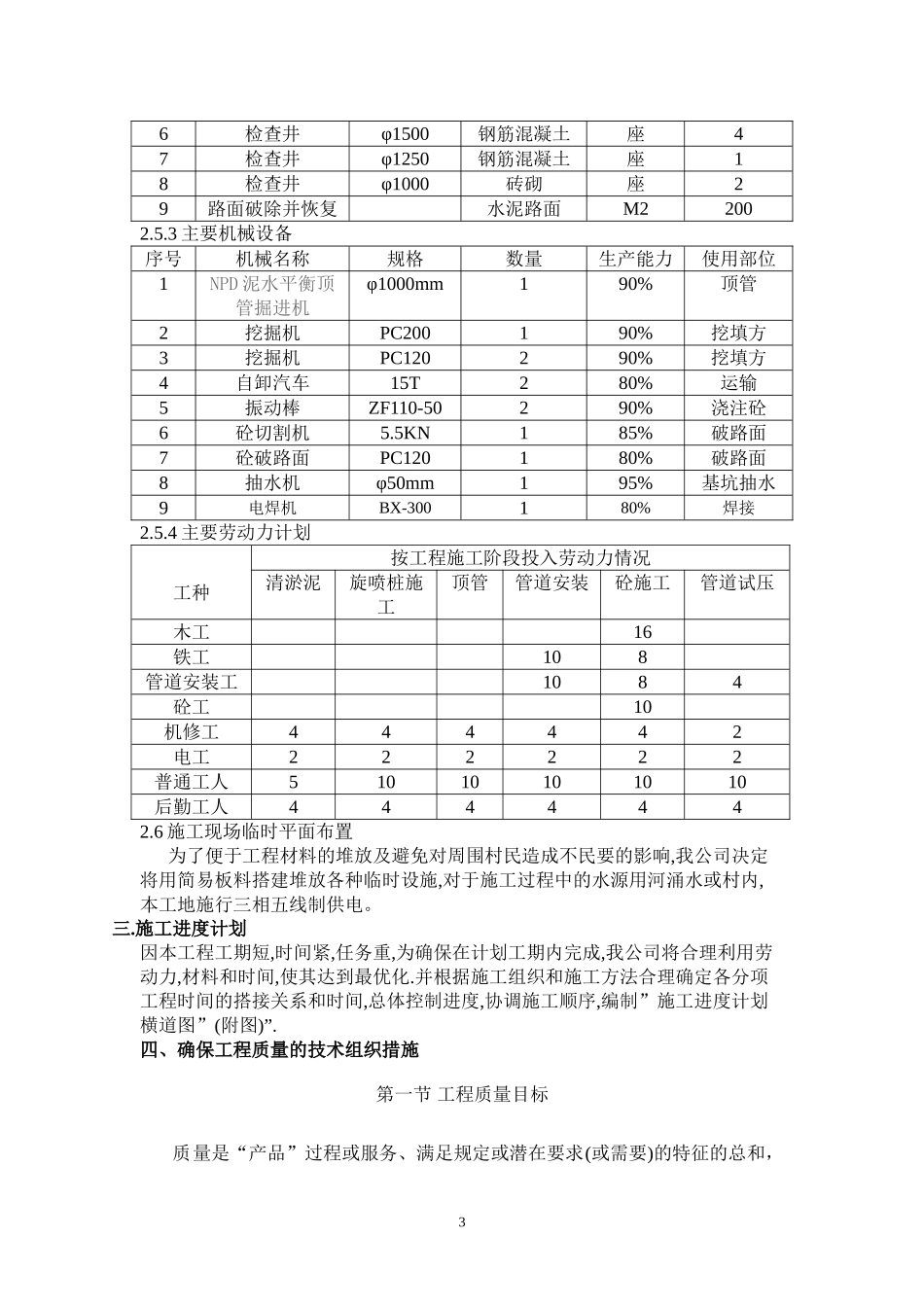

根据本段的实际现场情况,我施工单位将加快施工进度,尽量做到进度快,质量好,安全
