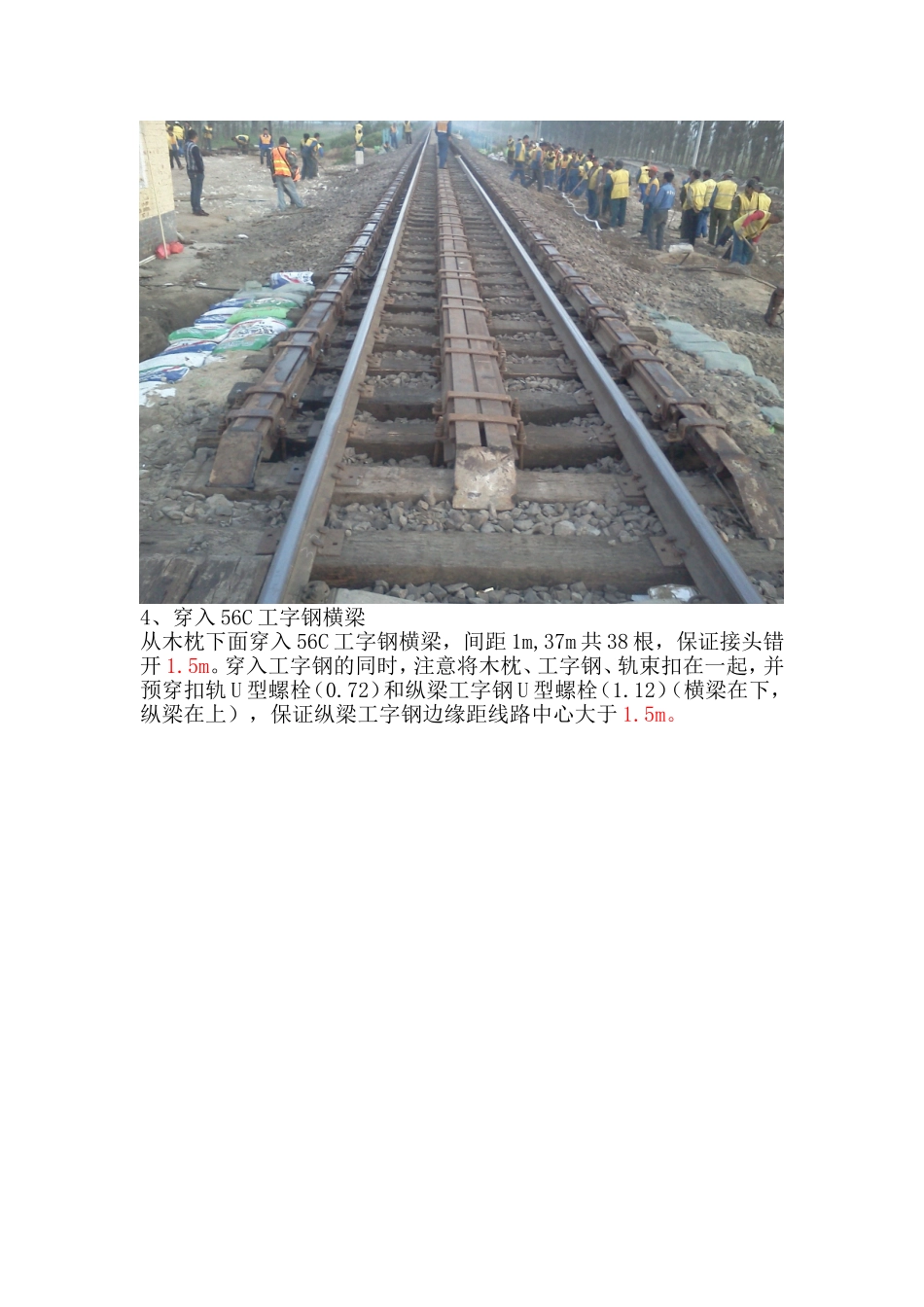

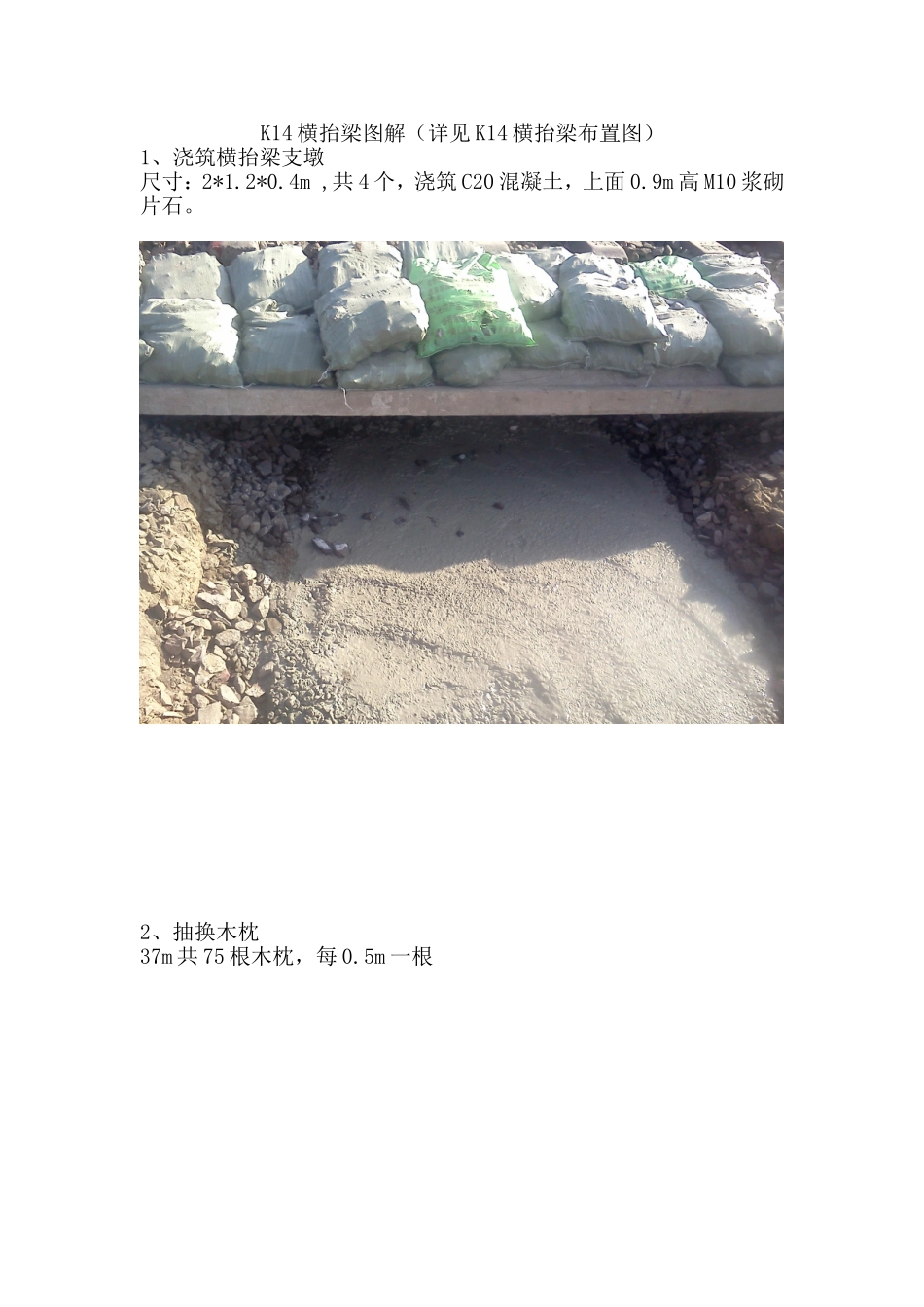

K14横抬梁图解(详见K14横抬梁布置图)1、浇筑横抬梁支墩尺寸:2*1.2*0.4m,共4个,浇筑C20混凝土,上面0.9m高M10浆砌片石。2、抽换木枕37m共75根木枕,每0.5m一根3、进行3-5-3扣轨(见K18D梁图解)38m范围进行全扣(木枕隔一根扣一次(0.16),等穿完横梁,剩下的一半木枕再和横梁连在一起进行扣轨(0.16+0.56))(木枕间隔1根进行扣轨(0.16))4、穿入56C工字钢横梁从木枕下面穿入56C工字钢横梁,间距1m,37m共38根,保证接头错开1.5m。穿入工字钢的同时,注意将木枕、工字钢、轨束扣在一起,并预穿扣轨U型螺栓(0.72)和纵梁工字钢U型螺栓(1.12)(横梁在下,纵梁在上),保证纵梁工字钢边缘距线路中心大于1.5m。5、安放纵梁:3排56C工字钢并在一起,放在横梁工字钢上面,并用U型螺栓和扣板将横梁和纵梁联接在一起。(横梁与纵梁用U型螺栓和扣板联接在一起,横梁在下,纵梁在上)(纵梁56C工字钢接头腹板采用两块拼接板用高强螺栓锚固联接,正常翼板也需要采用高强螺栓锚固联接)(横抬梁全图)(横抬梁全图)
