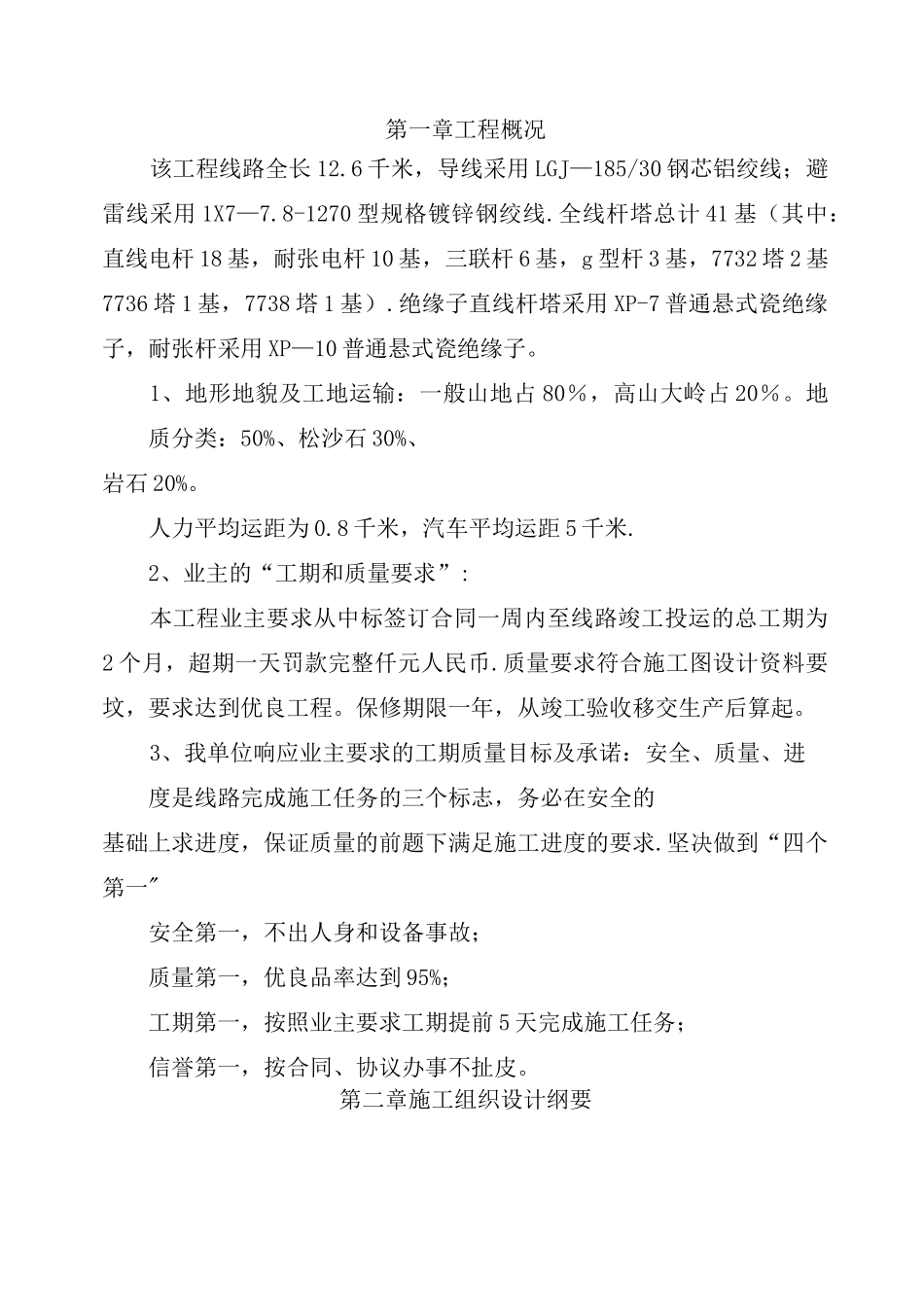

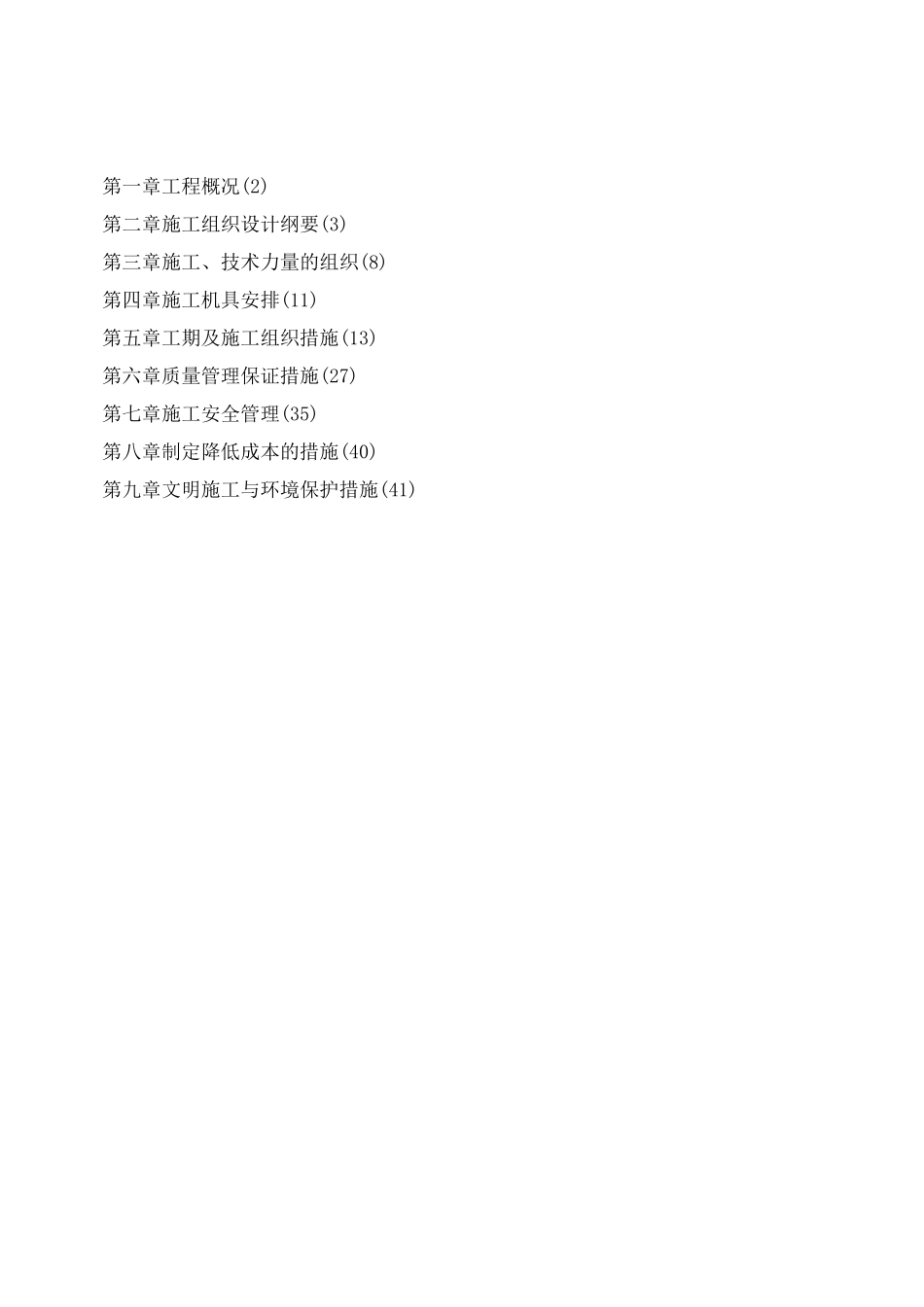

第一章工程概况(2)第二章施工组织设计纲要(3)第三章施工、技术力量的组织(8)第四章施工机具安排(11)第五章工期及施工组织措施(13)第六章质量管理保证措施(27)第七章施工安全管理(35)第八章制定降低成本的措施(40)第九章文明施工与环境保护措施(41)第一章工程概况该工程线路全长12
6千米,导线采用LGJ—185/30钢芯铝绞线;避雷线采用1X7—7
8-1270型规格镀锌钢绞线
全线杆塔总计41基(其中:直线电杆18基,耐张电杆10基,三联杆6基,g型杆3基,7732塔2基7736塔1基,7738塔1基)
绝缘子直线杆塔采用XP-7普通悬式瓷绝缘子,耐张杆采用XP—10普通悬式瓷绝缘子
1、地形地貌及工地运输:一般山地占80%,高山大岭占20%
地质分类:50%、松沙石30%、岩石20%
人力平均运距为0
8千米,汽车平均运距5千米
2、业主的“工期和质量要求”:本工程业主要求从中标签订合同一周内至线路竣工投运的总工期为2个月,超期一天罚款完整仟元人民币
质量要求符合施工图设计资料要坟,要求达到优良工程
保修期限一年,从竣工验收移交生产后算起
3、我单位响应业主要求的工期质量目标及承诺:安全、质量、进度是线路完成施工任务的三个标志,务必在安全的基础上求进度,保证质量的前题下满足施工进度的要求
坚决做到“四个第一"安全第一,不出人身和设备事故;质量第一,优良品率达到95%;工期第一,按照业主要求工期提前5天完成施工任务;信誉第一,按合同、协议办事不扯皮

第二章施工组织设计纲要2、1工程现场管理结构图(一)生产经理专职安全员监测组图一)2、2项目管理部各级机构主要职责2、2、1项目经理职责认真贯彻执行国家和行业的政策、法规、标准及送变电工程建设项目施工管理的有关规定:贯彻执行公司质量方针、安全生产方针和经营管理责任制,确保安实现工程质量目标、安全目标和管理目标:负
