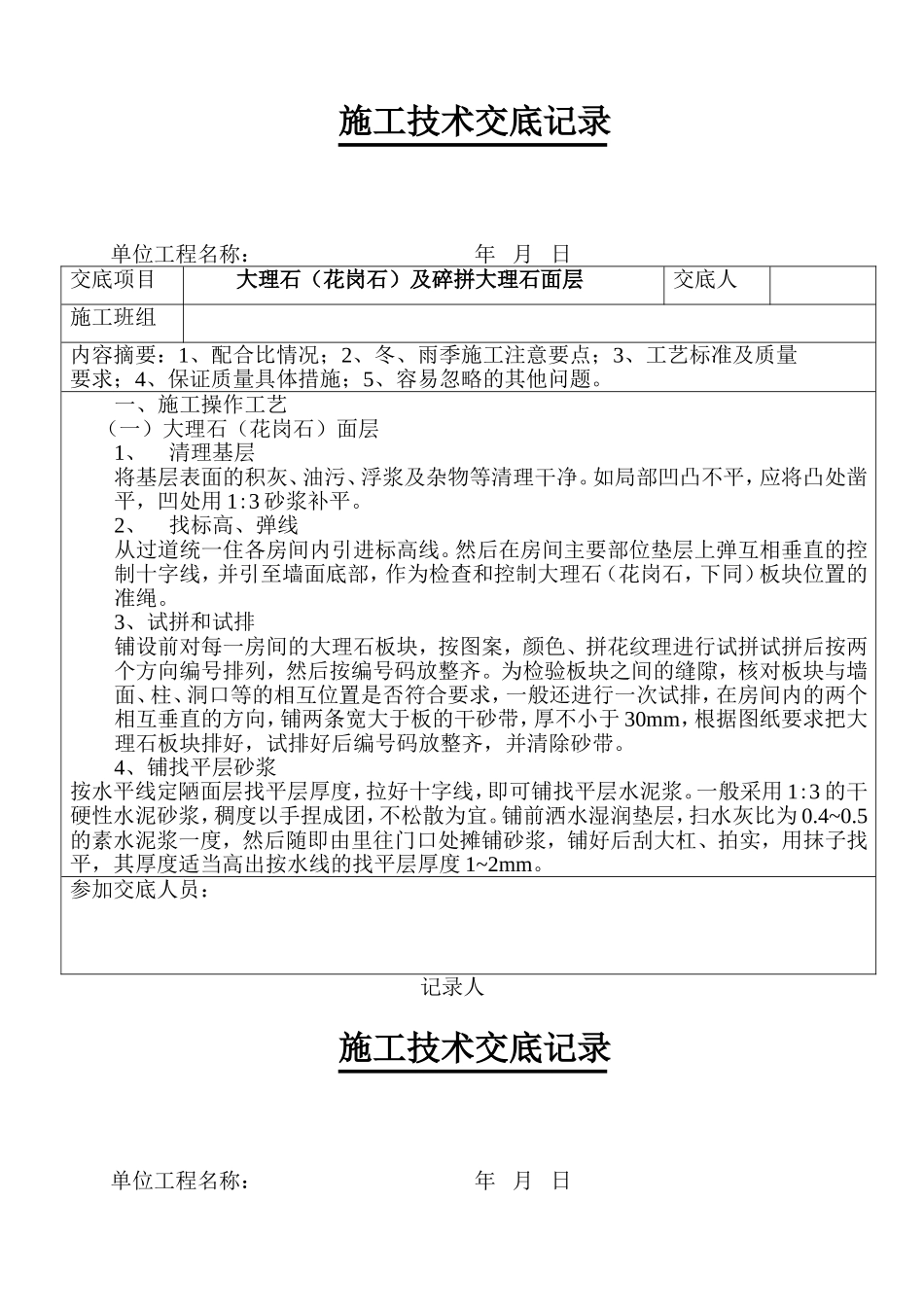

施工技术交底记录单位工程名称:年月日交底项目大理石(花岗石)及碎拼大理石面层交底人施工班组内容摘要:1、配合比情况;2、冬、雨季施工注意要点;3、工艺标准及质量要求;4、保证质量具体措施;5、容易忽略的其他问题
一、施工操作工艺(一)大理石(花岗石)面层1、清理基层将基层表面的积灰、油污、浮浆及杂物等清理干净
如局部凹凸不平,应将凸处凿平,凹处用1:3砂浆补平
2、找标高、弹线从过道统一住各房间内引进标高线
然后在房间主要部位垫层上弹互相垂直的控制十字线,并引至墙面底部,作为检查和控制大理石(花岗石,下同)板块位置的准绳
3、试拼和试排铺设前对每一房间的大理石板块,按图案,颜色、拼花纹理进行试拼试拼后按两个方向编号排列,然后按编号码放整齐
为检验板块之间的缝隙,核对板块与墙面、柱、洞口等的相互位置是否符合要求,一般还进行一次试排,在房间内的两个相互垂直的方向,铺两条宽大于板的干砂带,厚不小于30mm,根据图纸要求把大理石板块排好,试排好后编号码放整齐,并清除砂带
4、铺找平层砂浆按水平线定陋面层找平层厚度,拉好十字线,即可铺找平层水泥浆
一般采用1:3的干硬性水泥砂浆,稠度以手捏成团,不松散为宜
铺前洒水湿润垫层,扫水灰比为0
5的素水泥浆一度,然后随即由里往门口处摊铺砂浆,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出按水线的找平层厚度1~2mm
参加交底人员:记录人施工技术交底记录单位工程名称:年月日交底项目大理石(花岗石)及碎拼大理石面层交底人施工班组内容摘要:1、配合比情况;2、冬、雨季施工注意要点;3、工艺标准及质量要求;4、保证质量具体措施;5、容易忽略的其他问题

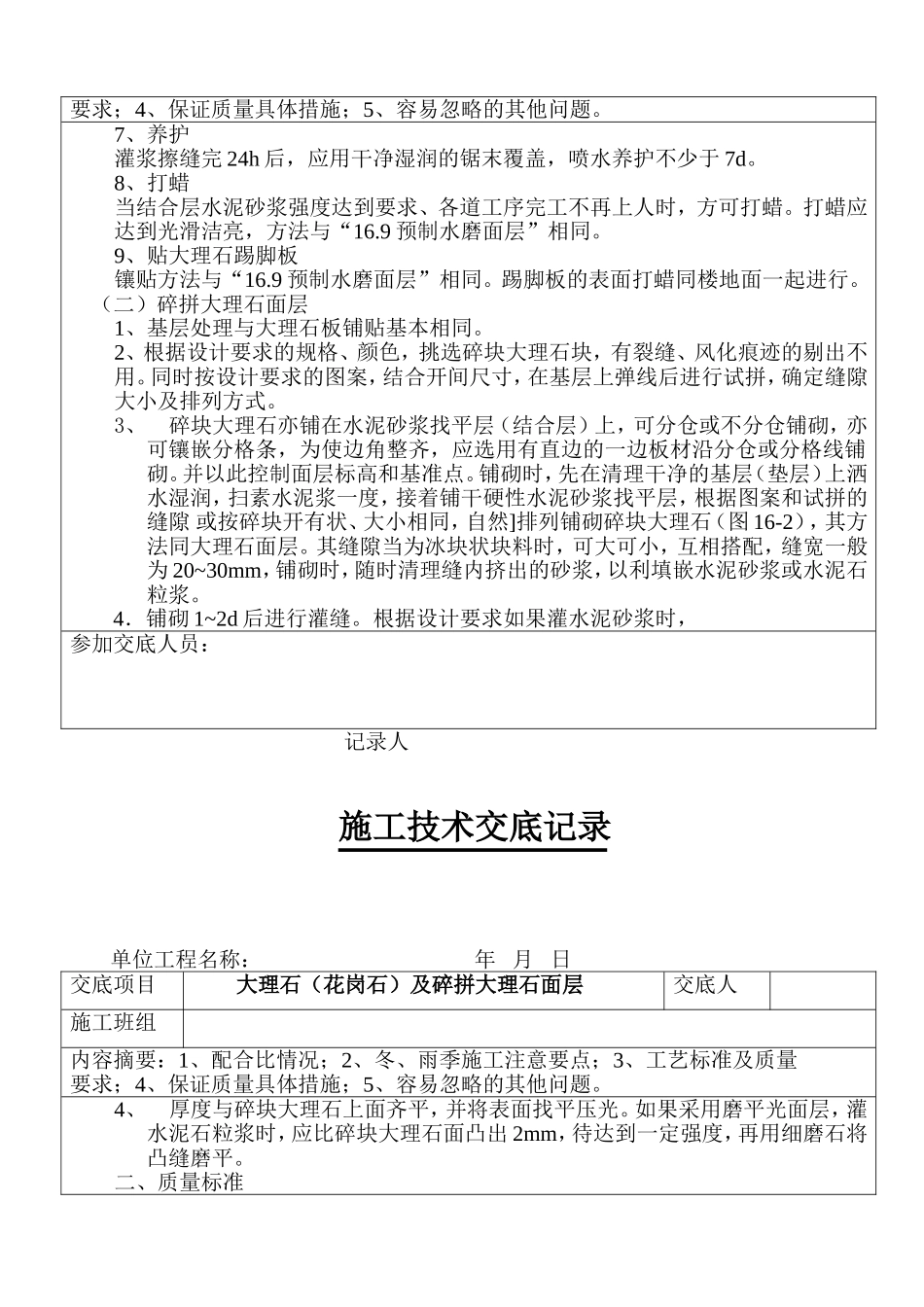

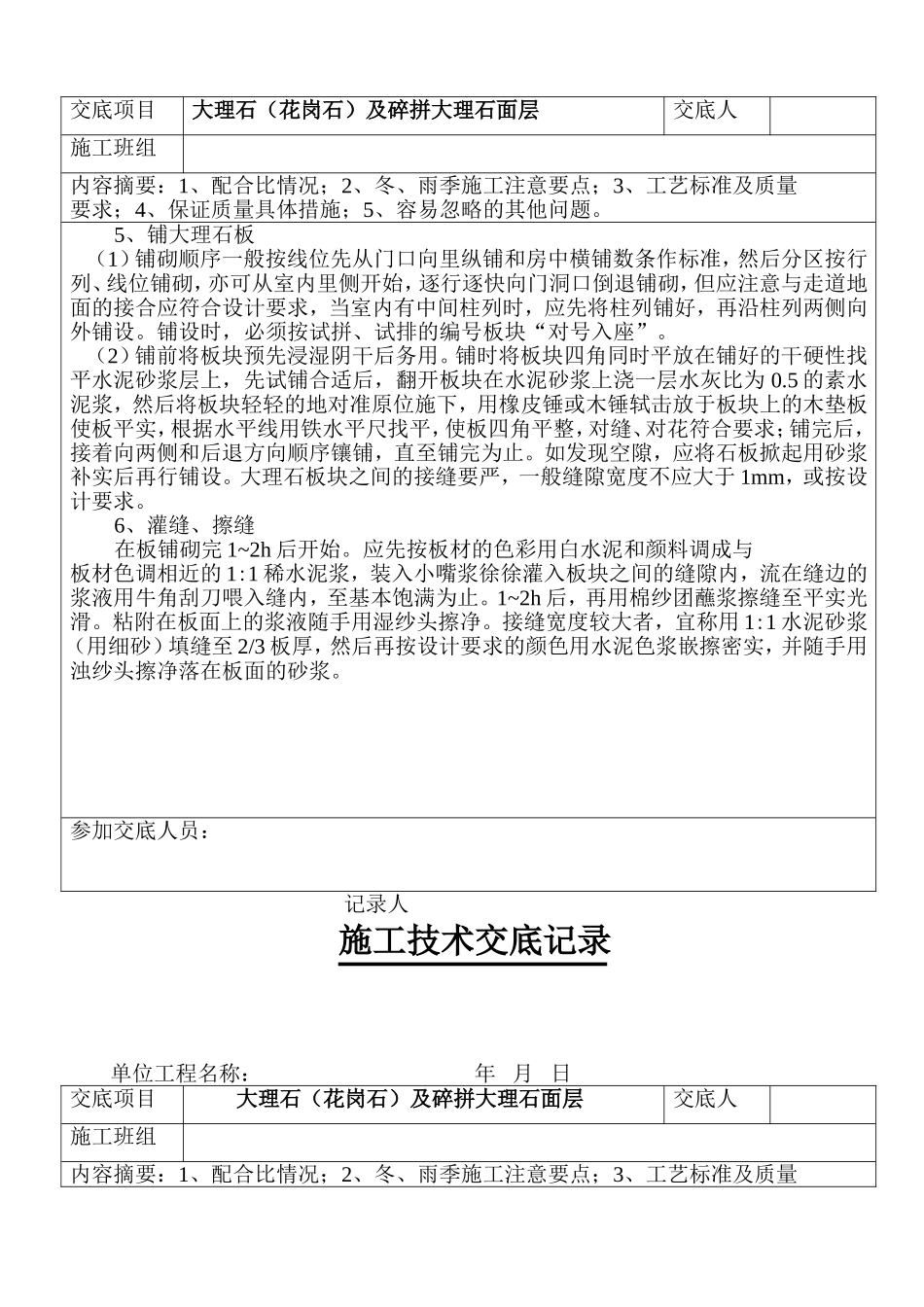

5、铺大理石板(1)铺砌顺序一般按线位先从门口向里纵铺和房中横铺数条作标准,然后分区按行列、线位铺砌,亦可从室内里侧开始,逐行逐快向门洞口倒退铺砌,但应注意与走道地面的接合应符合设计要求,当室
