1技术交底记录工程名称交底部位工程编号交底日期交底内容:陶粒条板填充墙安装1
1根据施工合同要求,陶粒隔墙板的配板由厂方按照图纸完成,在工厂加工完成,达到强度,质量检查合格以后,自行运输进场
2安装工人使用云石机、射钉枪、钢尺、靠尺、托线板、撬棍、腻刀、橡皮锤、托灰板自备
3使用胶粘剂、水泥、U型卡、玻纤布要符合质量要求
布重80g/m2,8x8目/英尺,断裂强度:25mm*100mm布条,经向〉300N,纬向〉150N
1主体结构到地上8层,影响安装的二次结构结束
2隔墙的位置线已经放出,注意安装时进一步检查,发现与图纸不符,及时向栋号长反映解决
3安装操作的温度不低于5°C,现在已经接近冬期施工,根据天气情况,在温度低的早上、傍晚的时候安排板材运输等工作,在温度高于5C中午、下午安排安装工作
4所有的工人已经接受进场安全教育

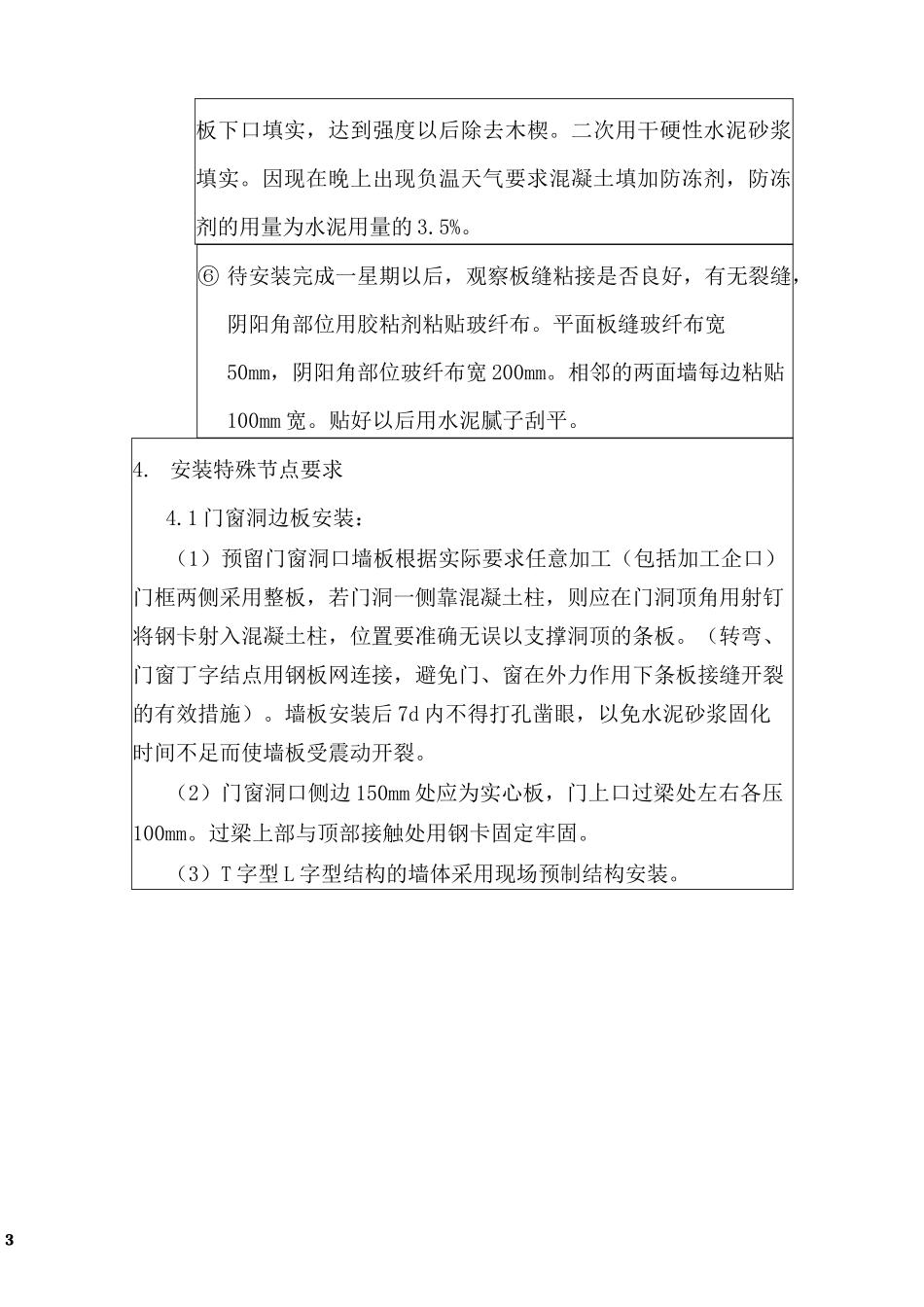

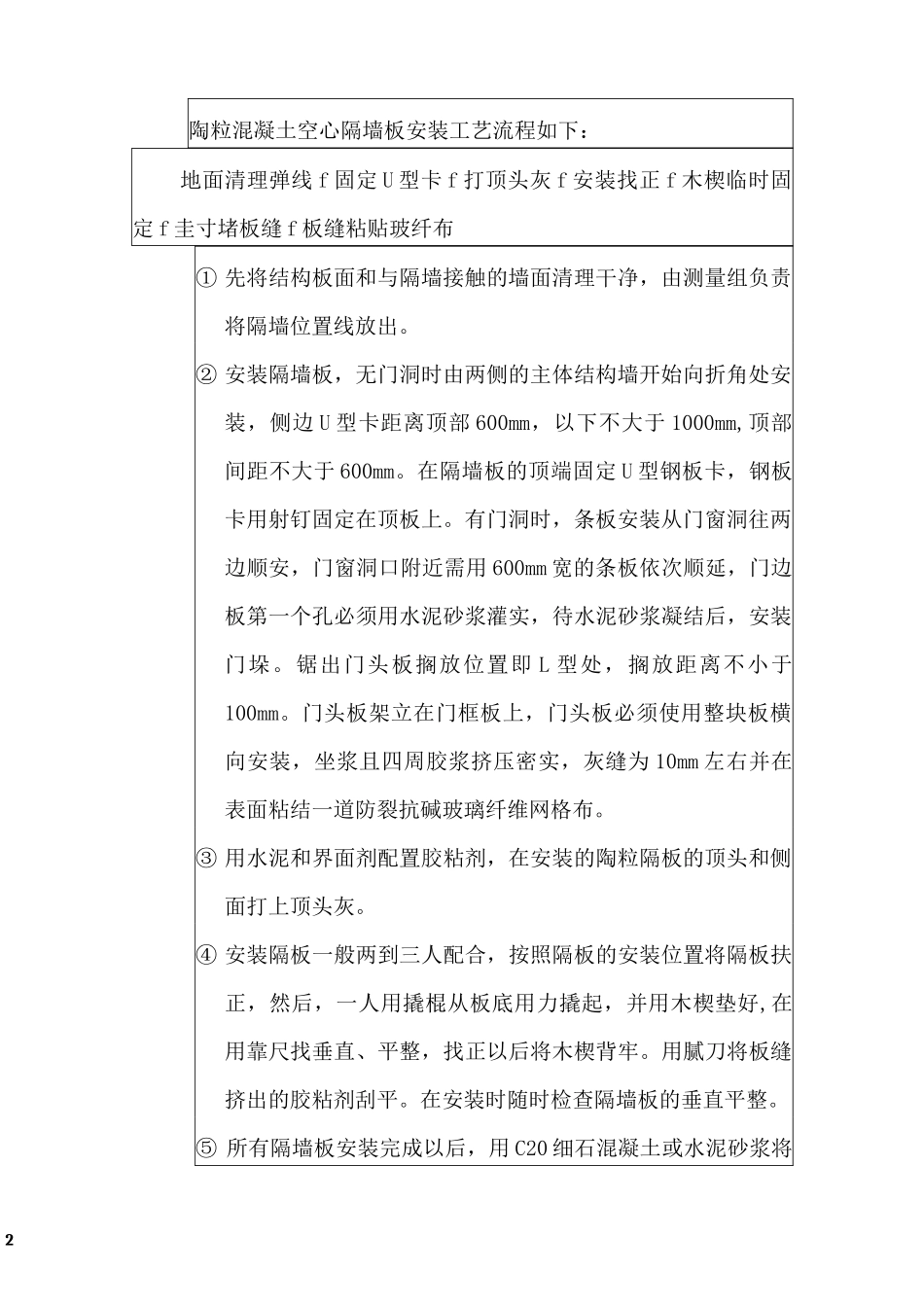

操作工艺2陶粒混凝土空心隔墙板安装工艺流程如下:地面清理弹线f固定U型卡f打顶头灰f安装找正f木楔临时固定f圭寸堵板缝f板缝粘贴玻纤布①先将结构板面和与隔墙接触的墙面清理干净,由测量组负责将隔墙位置线放出
②安装隔墙板,无门洞时由两侧的主体结构墙开始向折角处安装,侧边U型卡距离顶部600mm,以下不大于1000mm,顶部间距不大于600mm
在隔墙板的顶端固定U型钢板卡,钢板卡用射钉固定在顶板上
有门洞时,条板安装从门窗洞往两边顺安,门窗洞口附近需用600mm宽的条板依次顺延,门边板第一个孔必须用水泥砂浆灌实,待水泥砂浆凝结后,安装门垛
锯出门头板搁放位置即L型处,搁放距离不小于100mm
门头板架立在门框板上,门头板必须使用整块板横向安装,坐浆且四周胶浆挤压密实,灰缝为10mm左右并在表面粘结一道防裂抗碱玻璃纤维网格布
③用水泥和界面剂配置胶粘剂,在安装的陶粒隔板的顶头和侧面打上顶头灰
