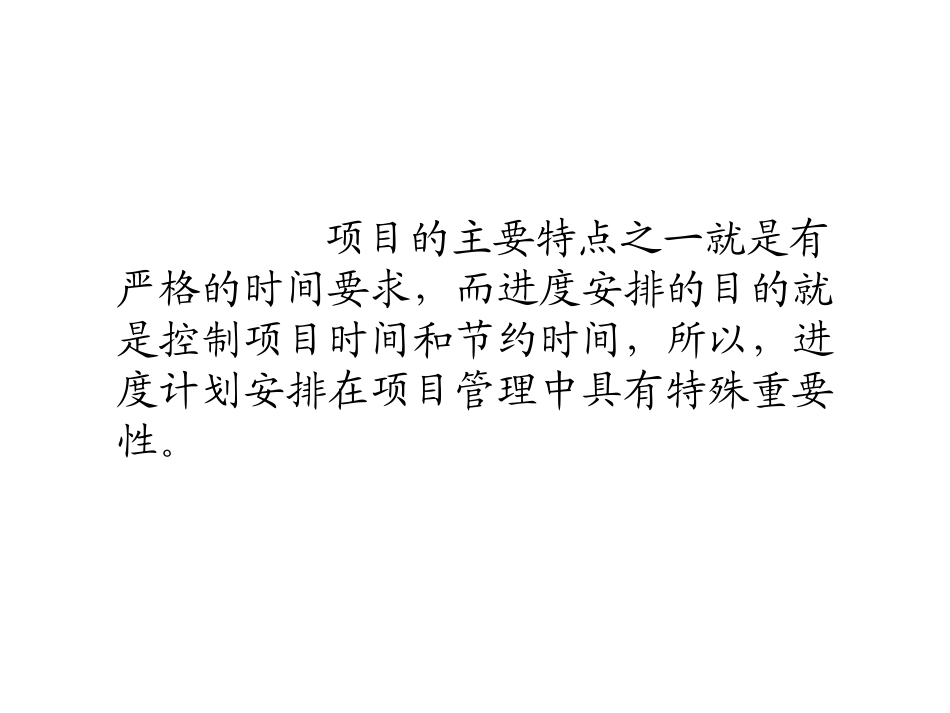

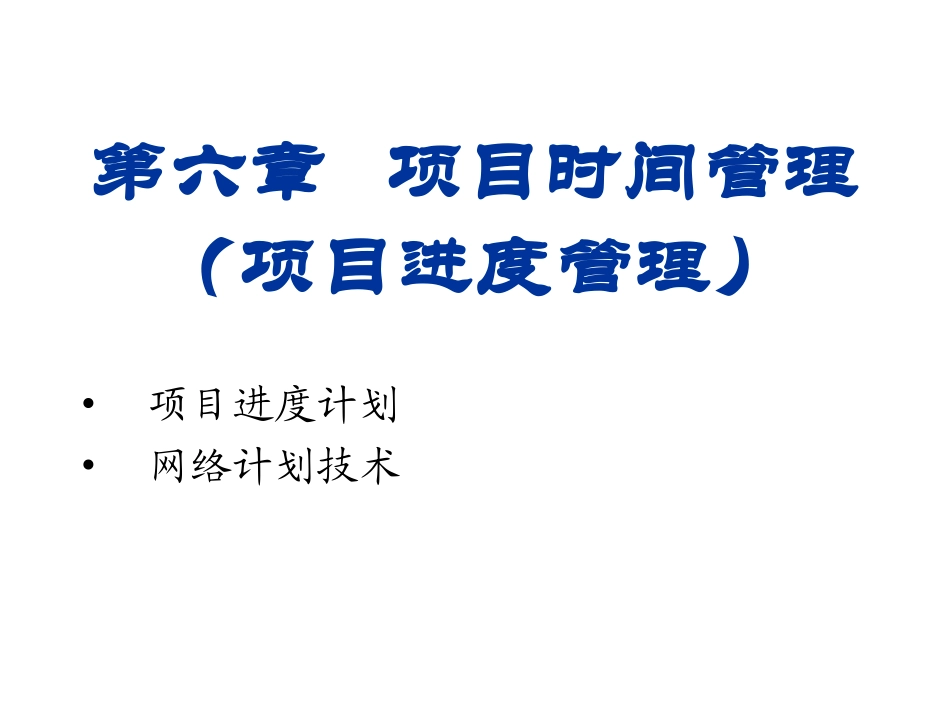

第六章项目时间管理(项目进度管理)•项目进度计划•网络计划技术项目的主要特点之一就是有严格的时间要求,而进度安排的目的就是控制项目时间和节约时间,所以,进度计划安排在项目管理中具有特殊重要性

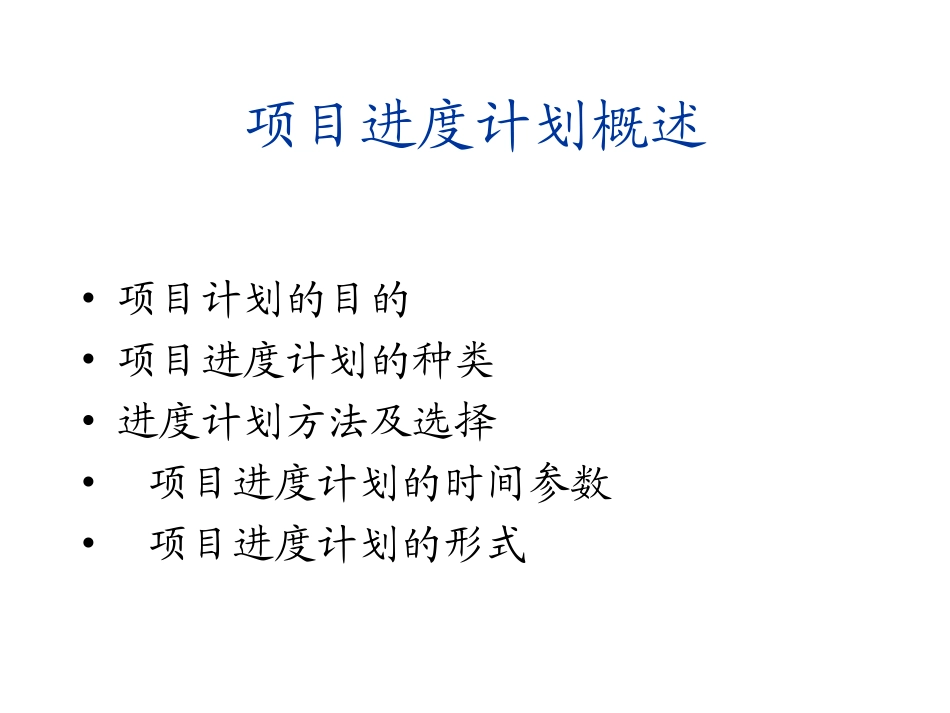

项目进度计划概述•项目计划的目的•项目进度计划的种类•进度计划方法及选择•项目进度计划的时间参数•项目进度计划的形式项目计划目的•控制项目时间和节约时间•保证按时获利以补偿已经发生的费用支出•协调资源等项目进度计划的种类•总体进度计划-工作量-时间-不同阶段•详细进度计划项目进度计划方法•关键日期法,只列出一些关键活动和进行的日期
•甘特图,Gantt图最常用的一种工具
不足于应付复杂项目•关键路径法CPM(CriticalPathMethod)•计划评审技术PERT(ProgramEvaluationandReviewTechnique)复杂的科研和工程项目•图示评审技术GERT•风险评审技术VERT进度计划方法的选择•项目的规模大小•项目的复杂程度•项目的紧急性•对项目细节掌握的程度•总进度是否是由一两项关键事项决定•有无相关的技术和设备关键日期法•只列出关键活动及日期,适用于简单项目:2000
1需求分析报告2001
1通过需求分析报告2001
1设计说明书2001
1通过需求说明书2001
15原开发系统2001
30完成测试分析报告2002
1试运行2002
30项目完成验收Gantt图(甘特图)采用任务-时间二维图形表示适用小型项目管理项目进度计划的时间参数•时差(Float)不影响项目完工时间的项目开始时间的浮动
•持续时间(周期)完成工作所需时间•最早开始时间每个活动可能开始的最早时间•最迟结束时间活动结束的最迟时间•时差=最迟开始时间-最早开始时间*关键活动(时差为0)*松驰活动(时间差很大)*准关键活动(时差很小)•计划日期在最早
