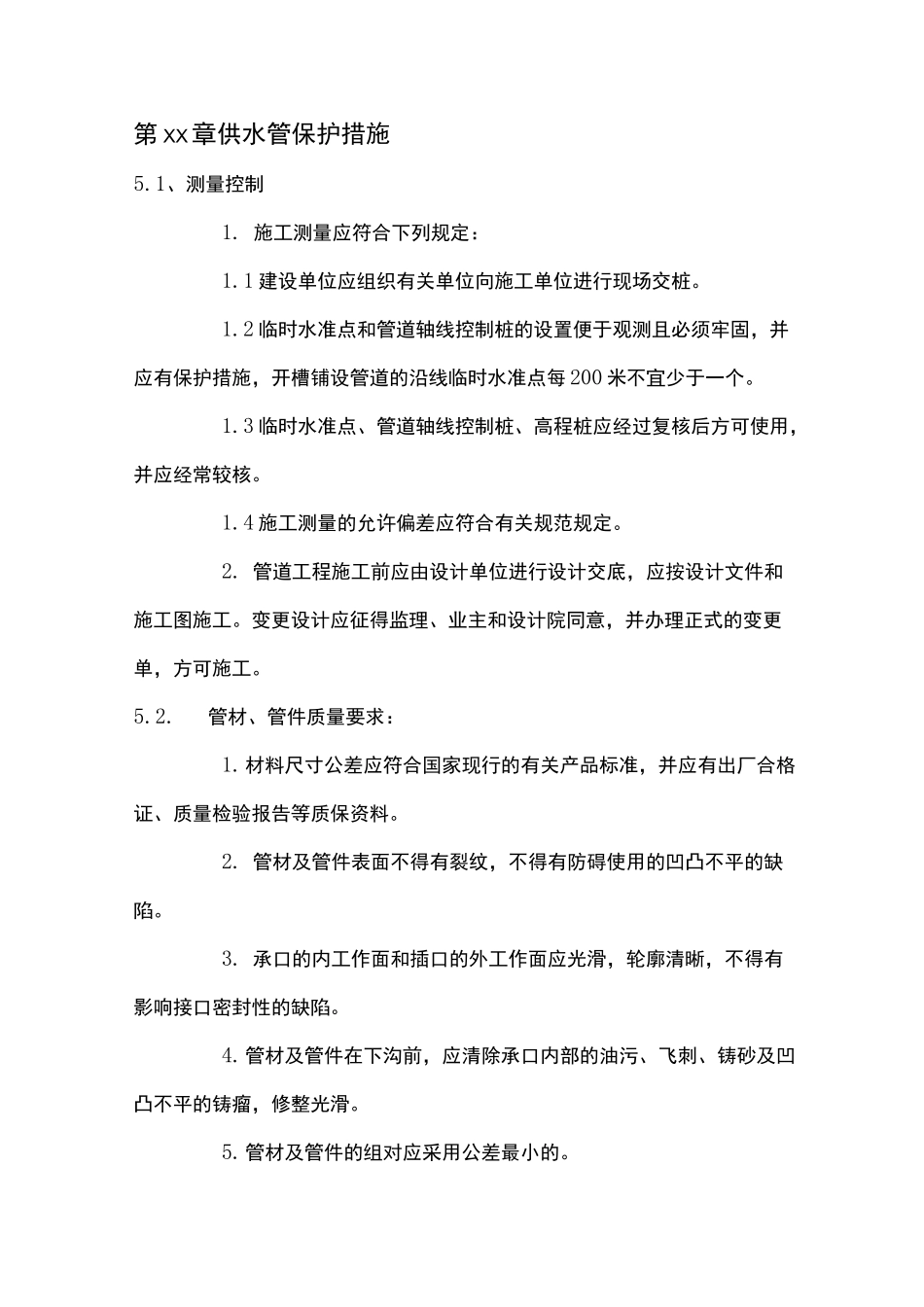

第XX章供水管保护措施5
1、测量控制1
施工测量应符合下列规定:1
1建设单位应组织有关单位向施工单位进行现场交桩
2临时水准点和管道轴线控制桩的设置便于观测且必须牢固,并应有保护措施,开槽铺设管道的沿线临时水准点每200米不宜少于一个
3临时水准点、管道轴线控制桩、高程桩应经过复核后方可使用,并应经常较核
4施工测量的允许偏差应符合有关规范规定
管道工程施工前应由设计单位进行设计交底,应按设计文件和施工图施工
变更设计应征得监理、业主和设计院同意,并办理正式的变更单,方可施工
管材、管件质量要求:1
材料尺寸公差应符合国家现行的有关产品标准,并应有出厂合格证、质量检验报告等质保资料
管材及管件表面不得有裂纹,不得有防碍使用的凹凸不平的缺陷
承口的内工作面和插口的外工作面应光滑,轮廓清晰,不得有影响接口密封性的缺陷
管材及管件在下沟前,应清除承口内部的油污、飞刺、铸砂及凹凸不平的铸瘤,修整光滑
管材及管件的组对应采用公差最小的

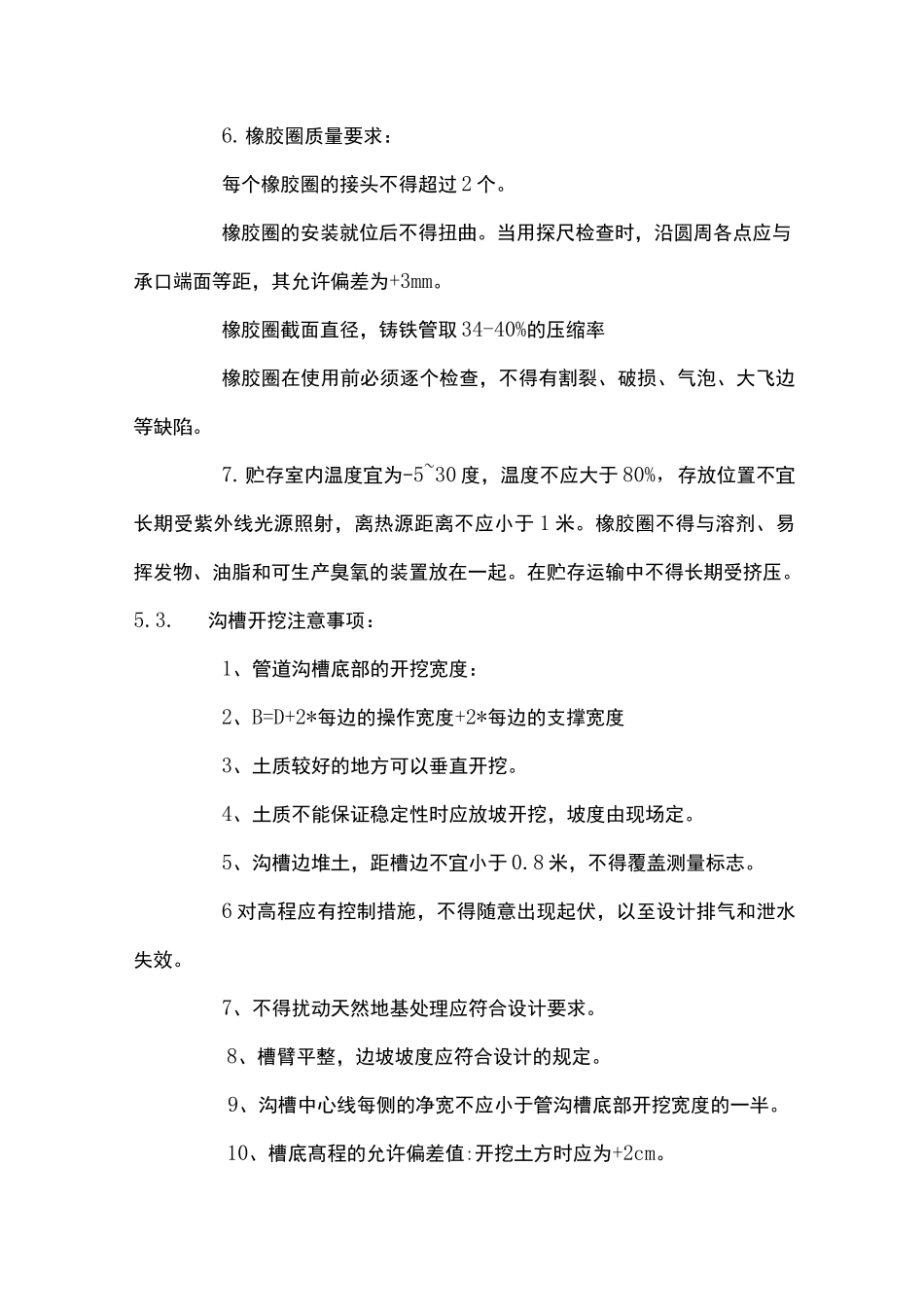

橡胶圈质量要求:每个橡胶圈的接头不得超过2个
橡胶圈的安装就位后不得扭曲
当用探尺检查时,沿圆周各点应与承口端面等距,其允许偏差为+3mm
橡胶圈截面直径,铸铁管取34-40%的压缩率橡胶圈在使用前必须逐个检查,不得有割裂、破损、气泡、大飞边等缺陷
贮存室内温度宜为-5~30度,温度不应大于80%,存放位置不宜长期受紫外线光源照射,离热源距离不应小于1米
橡胶圈不得与溶剂、易挥发物、油脂和可生产臭氧的装置放在一起
在贮存运输中不得长期受挤压

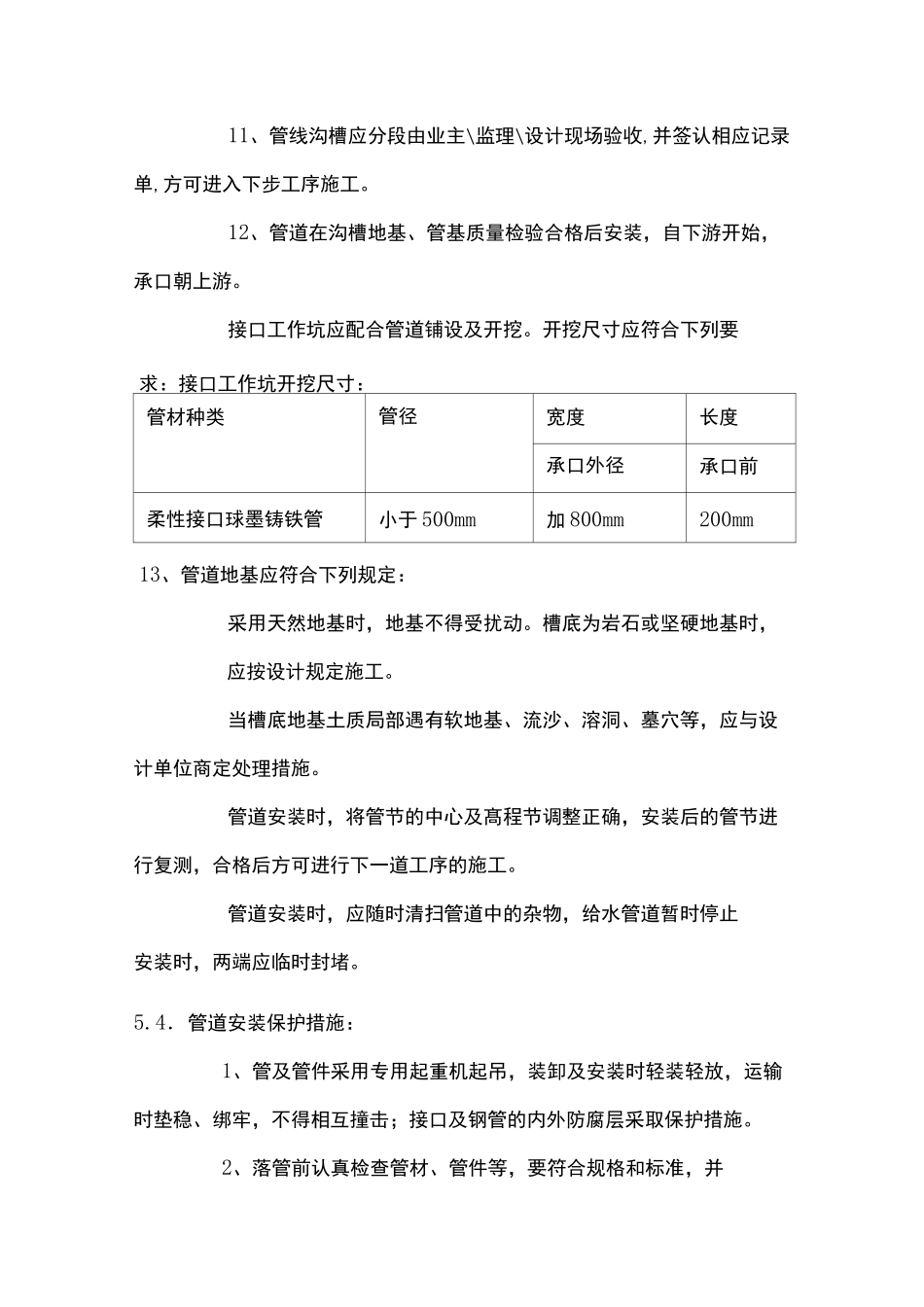

沟槽开挖注意事项:1、管道沟槽底部的开挖宽度:2、B=D+2*每边的操作宽度+2*每边的支撑宽度3、土质较好的地方可以垂直开挖
4、土质不能保证稳定性时应放坡开挖,坡度由现场定
5、沟槽边堆土,距槽边不宜小于0
8米,不得覆盖测量标志
6对高程应有控制措施
