小学一年级语文上册教学进度表周次教学内容及所用时间课时备注11
一年级新生常规教育2
汉语拼音aoe的教学(3课时)3
汉语拼音iuu的教学(3课时)821
声母bpmf的教学(3课时)2
声母dtnl的教学(3课时)3
巩固复习一(2课时)831
声母gkh的教学(3课时)2
声母jqx的教学(3课时)3
声母zcs的教学(2课时)843
声母zcs的教学(2课时)1
声母zhchhr的教学(3课时)2
巩固复习二(2课时)751
国庆放假61
复韵母aieiui的教学(3课时)2
复韵母aoouiu的教学(3课时)3
复韵母ieueer的教学(2课时)873
复韵母ieueer的教学(2课时)1
巩固复习三(1课时)2
复韵母aneninunun的教学(2课时)3
复韵母angengingong的教学(3课时)881
巩固复习四(2课时)2
拼音部分检测(2课时)3.巩固加强性学习(2课时)4
一去二三里(2课时)791
口耳目(3课时)2
在家里(2课时)3
操场上(3课时)8103
操场上(1课时)1
学习园地一(2课时)2
有趣的游戏(1课时)3
单元检测(2课时)3
画(2课时)4

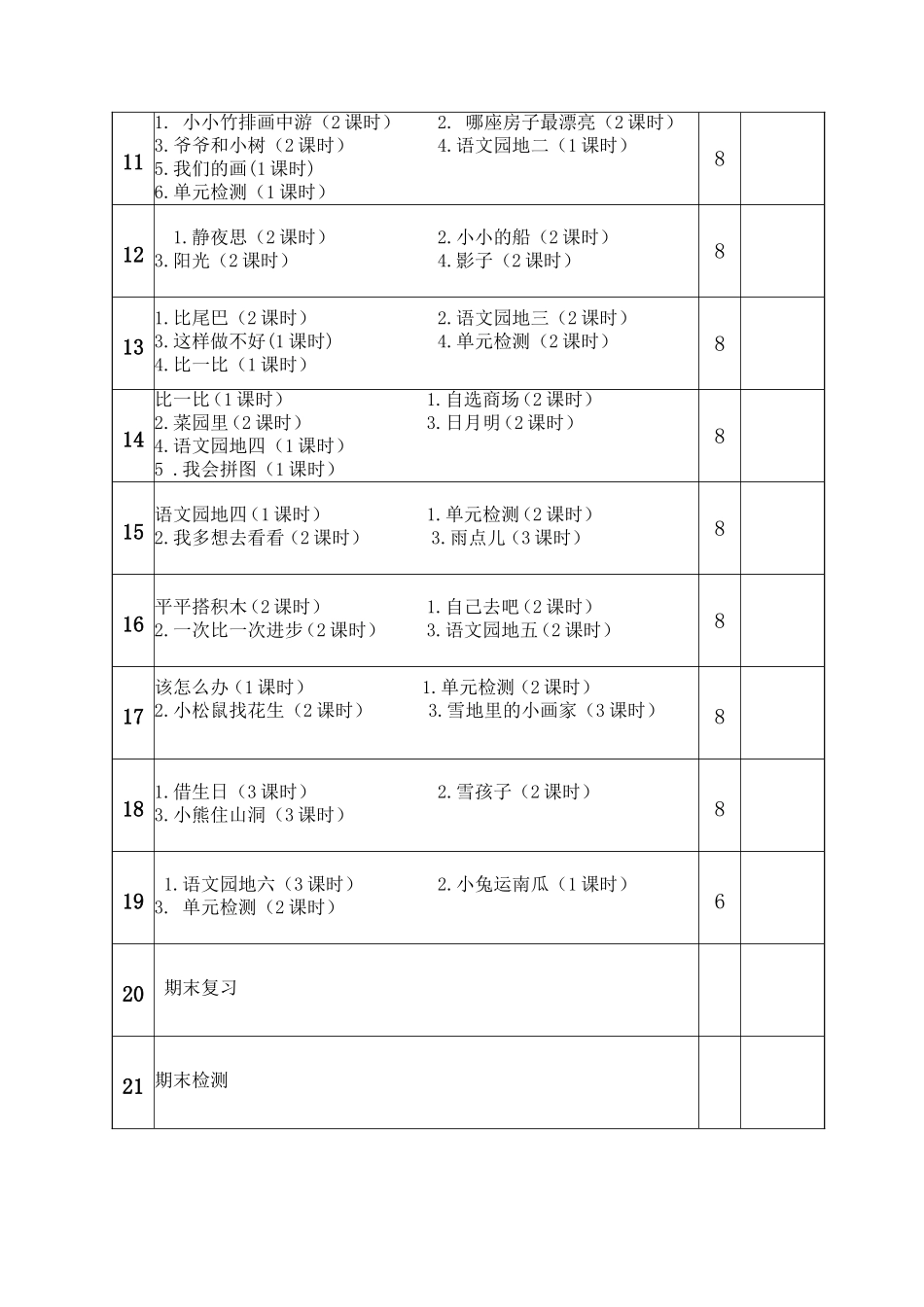

四季(2课时)8111
小小竹排画中游(2课时)2
哪座房子最漂亮(2课时)3
爷爷和小树(2课时)4
语文园地二(1课时)5
我们的画(1课时)6
单元检测(1课时)8121
静夜思(2课时)2
小小的船(2课时)3
阳光(2课时)4
影子(2课时)8131
比尾巴(2课时)2
语文园地三(2课时)3
这样做不好(1课时)4
单元检测(2课时)4
比一比(1课时)814比一比(1课时)1
自选商场(2课时)2
菜园里(2课时)3
日月明(2课时)4
语文园地四(1课时)5
我会拼图(1课时)815语文园地四(1课时)1
单元检测(2课时)2
我多想去看看(2课时)3
