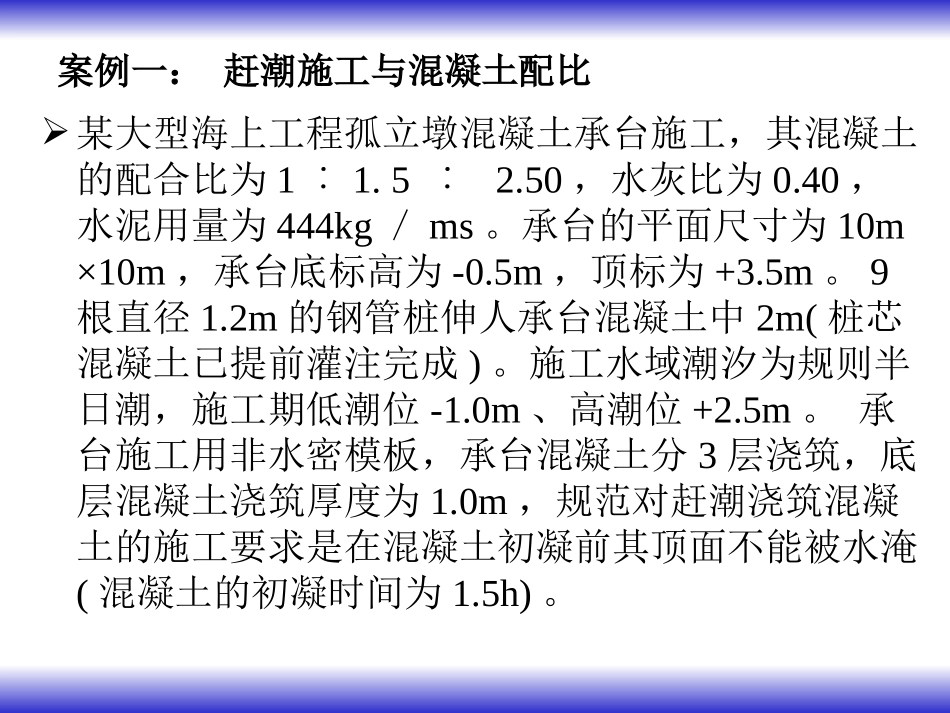

2012年一级建造师《港航工程管理与实务》考前辅导典型案例分析卢曹康案例一:赶潮施工与混凝土配比某大型海上工程孤立墩混凝土承台施工,其混凝土的配合比为1︰1
50,水灰比为0
40,水泥用量为444kg/ms
承台的平面尺寸为10m×10m,承台底标高为-0
5m,顶标为+3
2m的钢管桩伸人承台混凝土中2m(桩芯混凝土已提前灌注完成)
施工水域潮汐为规则半日潮,施工期低潮位-1
0m、高潮位+2
承台施工用非水密模板,承台混凝土分3层浇筑,底层混凝土浇筑厚度为1
0m,规范对赶潮浇筑混凝土的施工要求是在混凝土初凝前其顶面不能被水淹(混凝土的初凝时间为1

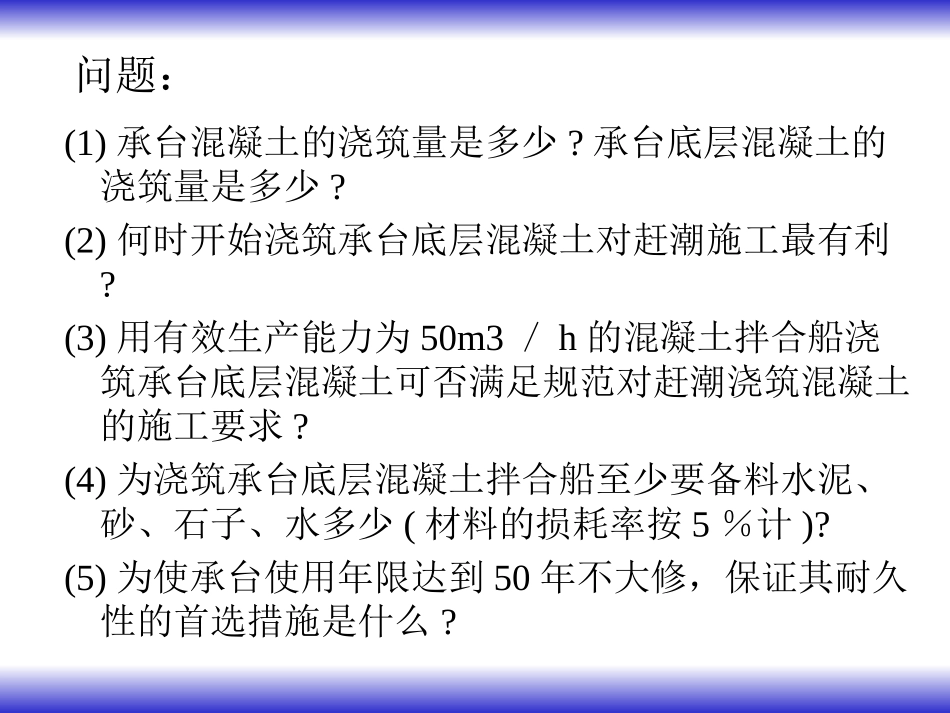

问题:(1)承台混凝土的浇筑量是多少
承台底层混凝土的浇筑量是多少
(2)何时开始浇筑承台底层混凝土对赶潮施工最有利
(3)用有效生产能力为50m3/h的混凝土拌合船浇筑承台底层混凝土可否满足规范对赶潮浇筑混凝土的施工要求
(4)为浇筑承台底层混凝土拌合船至少要备料水泥、砂、石子、水多少(材料的损耗率按5%计)
(5)为使承台使用年限达到50年不大修,保证其耐久性的首选措施是什么
自测题一•某施工单位承包浇筑跨海大桥大型混凝土承台施工
该承台的平面尺寸为10m~10m,承台顶标高为+3
5m,底标高为-0
5m,12根直径1
2m的钢管桩伸入承台混凝土2m,桩芯混凝土已浇筑完成
工程所处海域属规则半日潮,周期为12h25min
施工时高潮位+2
5m,低潮位-1
5m,现要求用非水密模板乘低潮浇筑承台,封底混凝土0
施工中采用有效生产能力为80m3/h的混凝土拌和船供应混凝土,混凝土入模、振捣等操作时间为0
问题:1.港口与航道工程混凝土乘低潮位浇筑应具备什么条件
2.事先要安排怎样的试验项目,获取满足乘低潮位浇筑所需的一项必要的指标数据(计算中取该指标为1
