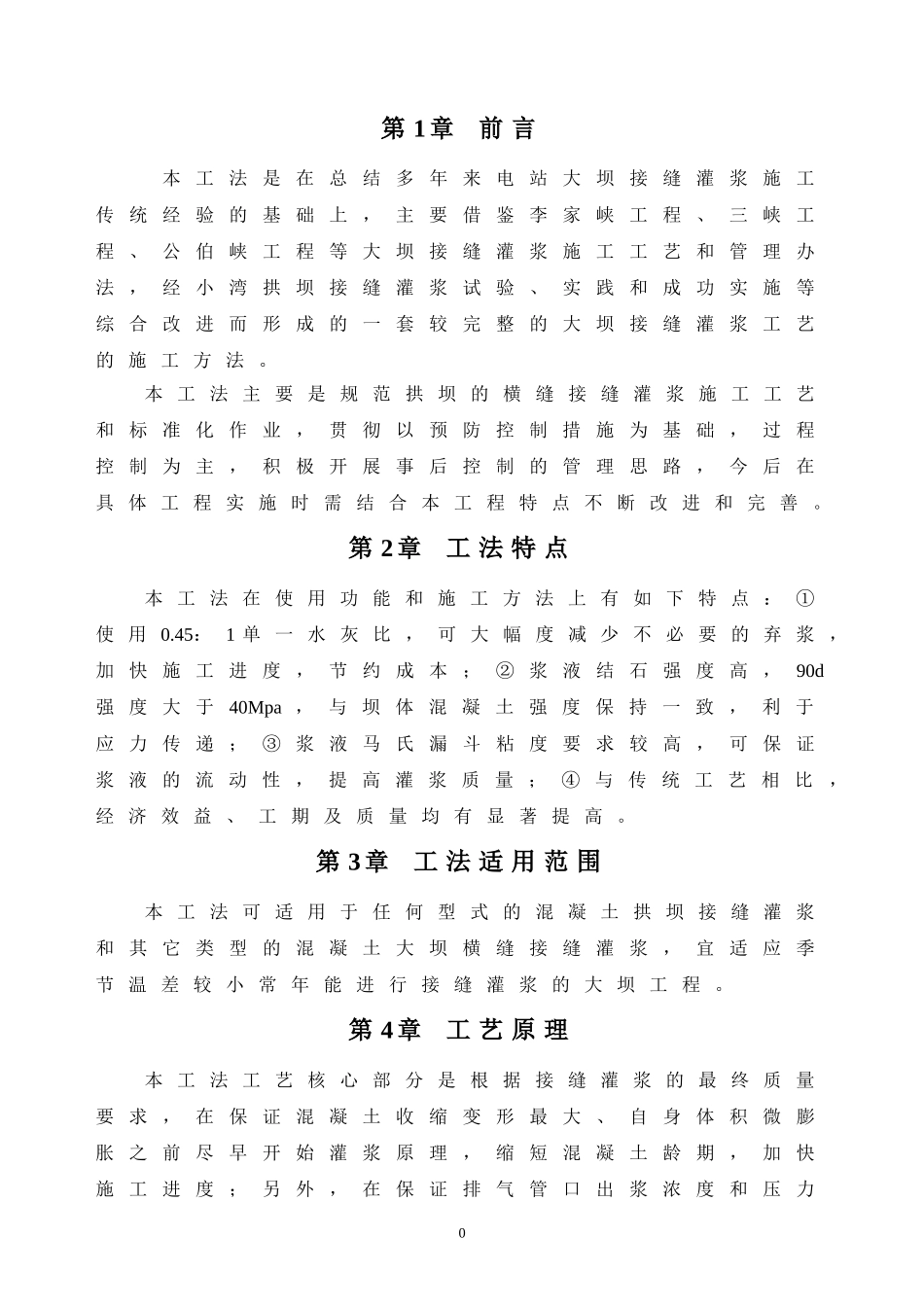

第1章前言本工法是在总结多年来电站大坝接缝灌浆施工传统经验的基础上,主要借鉴李家峡工程、三峡工程、公伯峡工程等大坝接缝灌浆施工工艺和管理办法,经小湾拱坝接缝灌浆试验、实践和成功实施等综合改进而形成的一套较完整的大坝接缝灌浆工艺的施工方法
本工法主要是规范拱坝的横缝接缝灌浆施工工艺和标准化作业,贯彻以预防控制措施为基础,过程控制为主,积极开展事后控制的管理思路,今后在具体工程实施时需结合本工程特点不断改进和完善
第2章工法特点本工法在使用功能和施工方法上有如下特点:①使用0
45:1单一水灰比,可大幅度减少不必要的弃浆,加快施工进度,节约成本;②浆液结石强度高,90d强度大于40Mpa,与坝体混凝土强度保持一致,利于应力传递;③浆液马氏漏斗粘度要求较高,可保证浆液的流动性,提高灌浆质量;④与传统工艺相比,经济效益、工期及质量均有显著提高
第3章工法适用范围本工法可适用于任何型式的混凝土拱坝接缝灌浆和其它类型的混凝土大坝横缝接缝灌浆,宜适应季节温差较小常年能进行接缝灌浆的大坝工程
第4章工艺原理本工法工艺核心部分是根据接缝灌浆的最终质量要求,在保证混凝土收缩变形最大、自身体积微膨胀之前尽早开始灌浆原理,缩短混凝土龄期,加快施工进度;另外,在保证排气管口出浆浓度和压力0的前提下的原理,通过多次试验,选择最优掺加外加剂掺量的浆液,优化水灰比、减少水灰比级,减少弃浆和后期清理、节约成本,加快施工进度

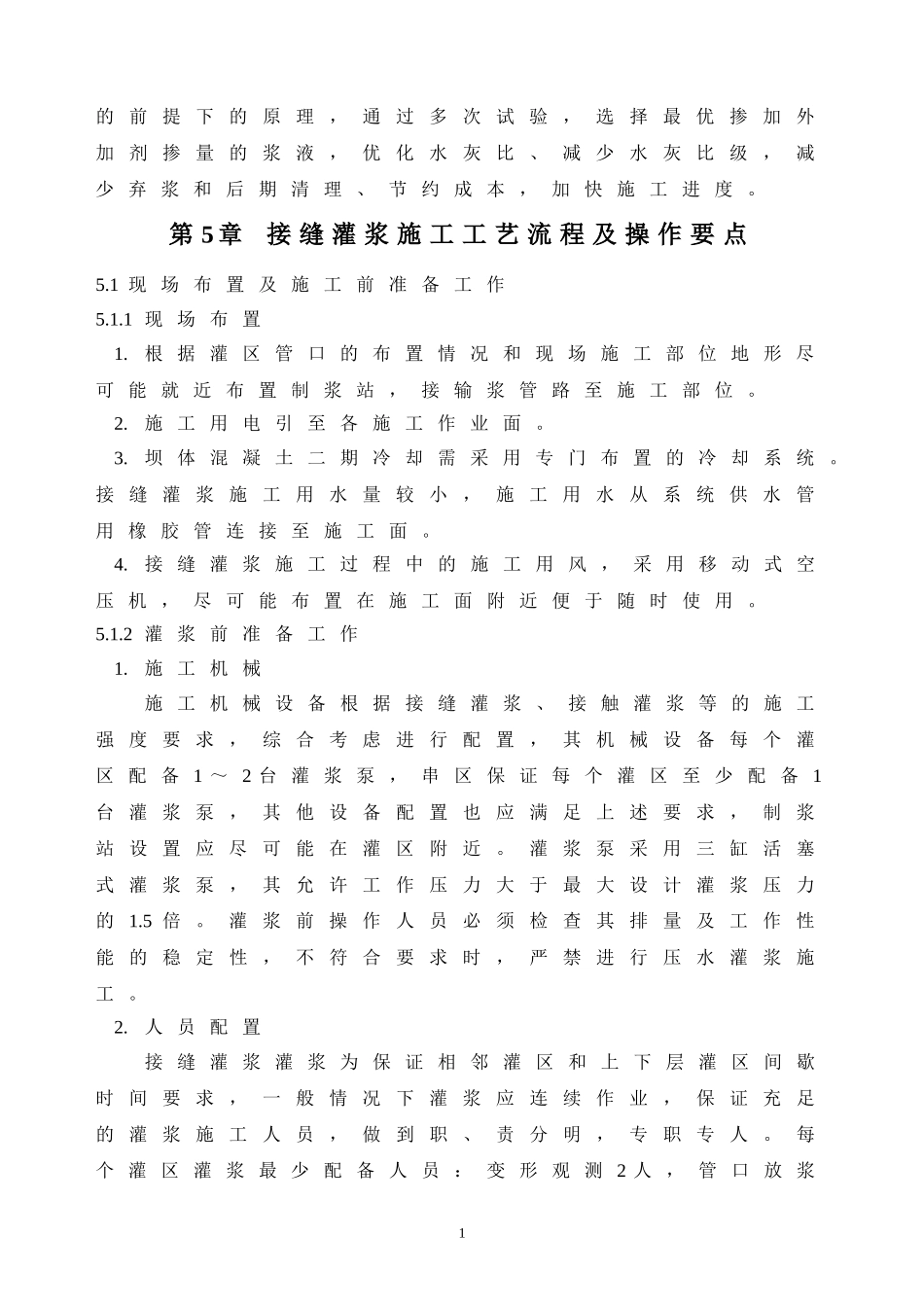

第5章接缝灌浆施工工艺流程及操作要点5
1现场布置及施工前准备工作5
1现场布置1
根据灌区管口的布置情况和现场施工部位地形尽可能就近布置制浆站,接输浆管路至施工部位
施工用电引至各施工作业面
坝体混凝土二期冷却需采用专门布置的冷却系统
接缝灌浆施工用水量较小,施工用水从系统供水管用橡胶管连接至施工面
接缝灌浆施工过程中的施工用风,采用移动式空压机,尽可能布置在施工面附近
