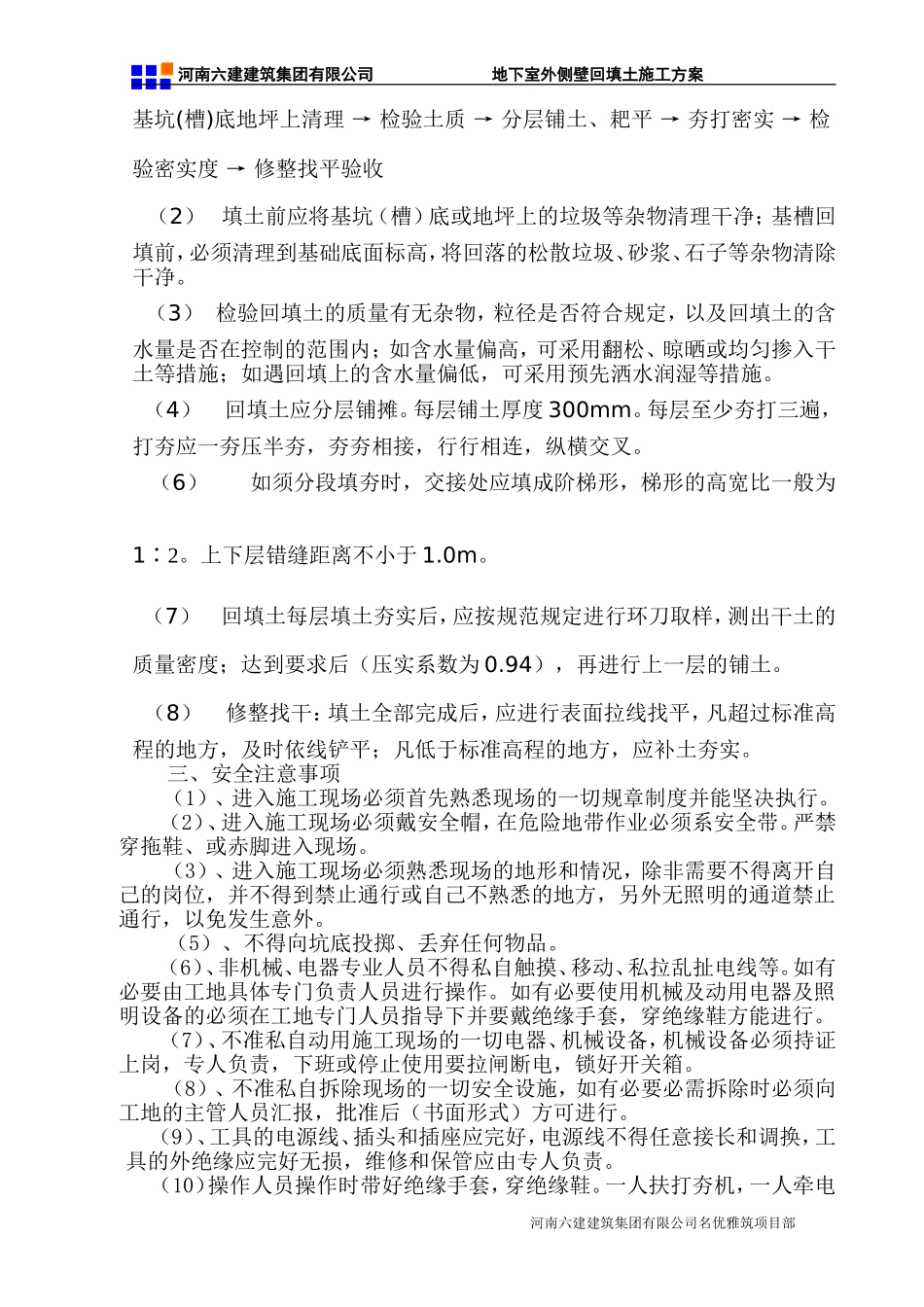

名优雅筑6号楼工程地下室外侧壁回填土施工方案审批:审核:编制:河南六建建筑集团有限公司名优雅筑项目部二○一○年三月二日河南六建建筑集团有限公司地下室外侧壁回填土施工方案地下室外侧壁回填土工程施工方案一、工程概况名优雅筑6号楼地下室及地下车库外侧壁防水工程施工验收合格后进行回填土
回填土为素土,压实系数0
回填部位是地下室外侧壁至基坑侧壁范围内,自基坑底回填至室外设计标高
二、施工措施1、材料及主要机具:(1)土:从场外购土回填,但不得含有有机杂质
其粒径不大于50mm,含水率应符合规定
(2)主要机具有:蛙式打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和木折尺等
2、作业条件:(1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定
(2)回填前应对地下防水层、保护层等进行检查验收,并且要办好隐检手续
其基础混凝土强度应达到规定的要求,方可进行回填土
(3)施工前,应做好水平标志,以控制回填土的高度或厚度
如在基坑或管沟边坡上,每隔3m钉上水平板
(4)后浇带处处理:如附图所示,将防水施工至距后浇带边200mm后,自防水边缘退后200mm的位置,用MU10蒸压粉煤灰砖、M10水泥砂浆在后浇带两侧均砌筑240厚挡土墙,墙两端顶住地下室外墙及基坑侧壁
以上工作完成后即可进行挡土墙外侧回填,后浇带范围内待后浇带浇筑完成后再进行土方回填

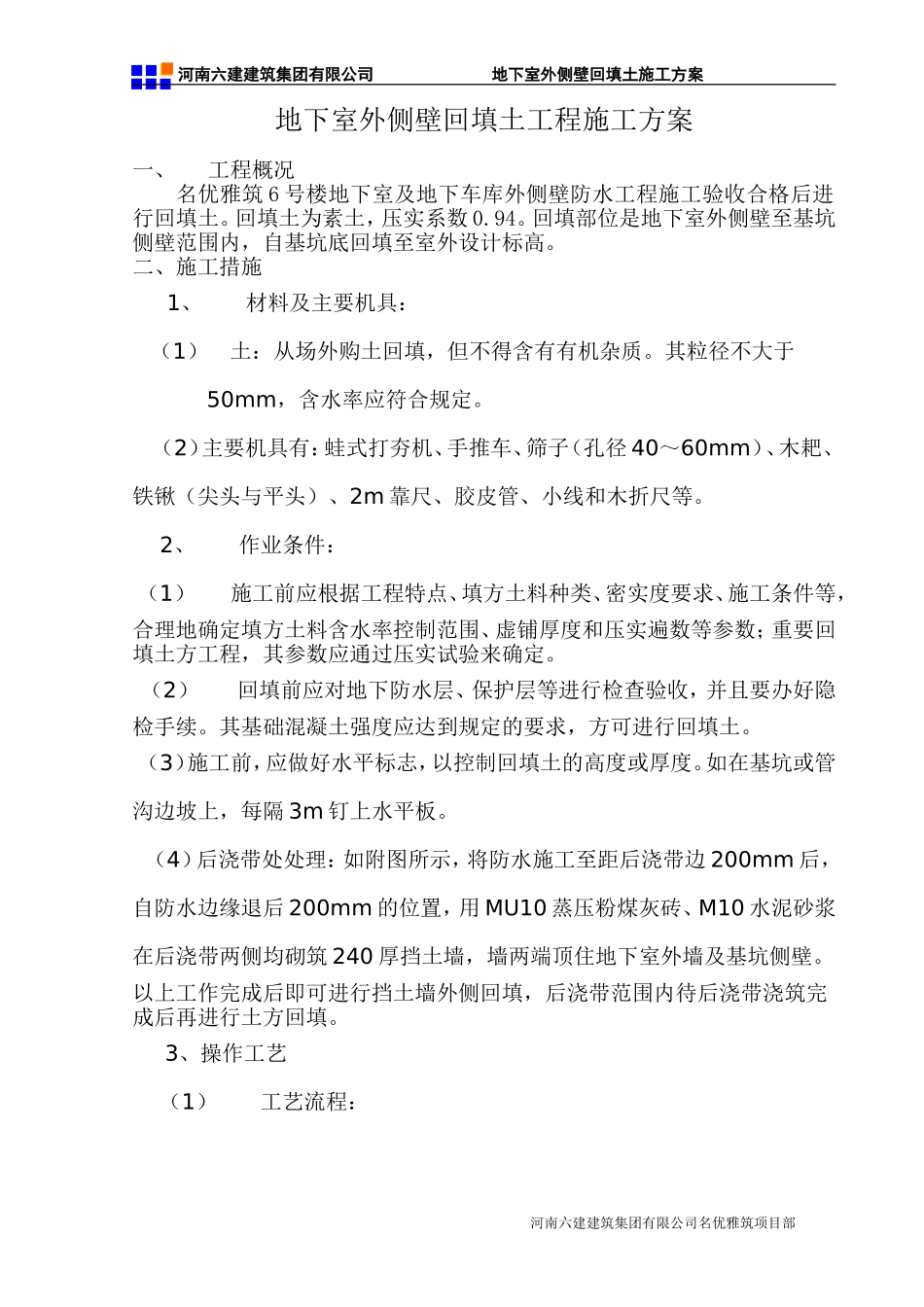

3、操作工艺(1)工艺流程:河南六建建筑集团有限公司名优雅筑项目部河南六建建筑集团有限公司地下室外侧壁回填土施工方案基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收(2)填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;基槽回填前,必须清理到基础
